延吉卷烟厂集中供热及热力系统—热力站设备及热力系统安装工程蒸汽试运行方案编写人:审核人:批准人:编写单位:吉林吉化华强建设有限责任公司2015年09月15日一、蒸气管道试运行前的准备1、蒸汽试运行前,为确保管道内清洁,试运行前再次对管道进行蒸汽吹扫,将管道内残留的浮锈、冷凝水等清理干净,吹扫按前期吹扫方案进行,吹扫时间为正式试运行前一天
2、试运行蒸汽参数设定:首先以工作压力的1/2为运行(),运行正常后逐渐升高压力直至达到工作压力上值()
压力由电厂进行控制
3、试运行前,对操作工进行一次操作培训,在无蒸汽状况下演习操作步骤,使之能熟练操作
4、热力站电厂分气缸、进气分气缸、供气分气缸、二层减温减压器前后、对接锅炉房分气缸主供气阀门DN300mm、外管廊进锅炉间主蒸汽阀DN300mm各设操作工进行专人操作,并配备对讲设备保证试运行通讯畅通
5、检查各阀门开启状态,正式试运行前各阀门保持关闭状态
重点检查安全阀安装位置及启跳压力是否能保证泄压要求,并应经过烟厂安保处确认
6、试运行前再次清理除污器吹扫时余留的残渣、污物,并用洁净清水进行冲洗
7、检查各道控制阀门是否严密灵活可靠,泄水及排空阀门严密
系统的阀门状态应符合运行技术条件
8、检查整个蒸汽管道系统压力、温度、计量仪表齐全、准确,安全装置可靠有效
9、检查并确认管道中所有的滑动支架伸缩自由,固定支架牢固可靠
并拆除所有的临时支架,管道已接通至生产车间的分气缸
10、管道的水压试验和蒸汽吹扫工作结束,达到有关《规程》、设计图纸和生产工艺技术条件的要求
11、现场设警界线,无关人员未经允许不得进入,由烟厂安保处负责实施
12、系统各部保温完毕,防止操作人员烫伤
二、蒸气管道试运行前的加热暖管1、加热暖管分三段进行
第一段:电厂分气缸至热力站进气缸段
第二段:热力站进气缸至热力站供气缸段

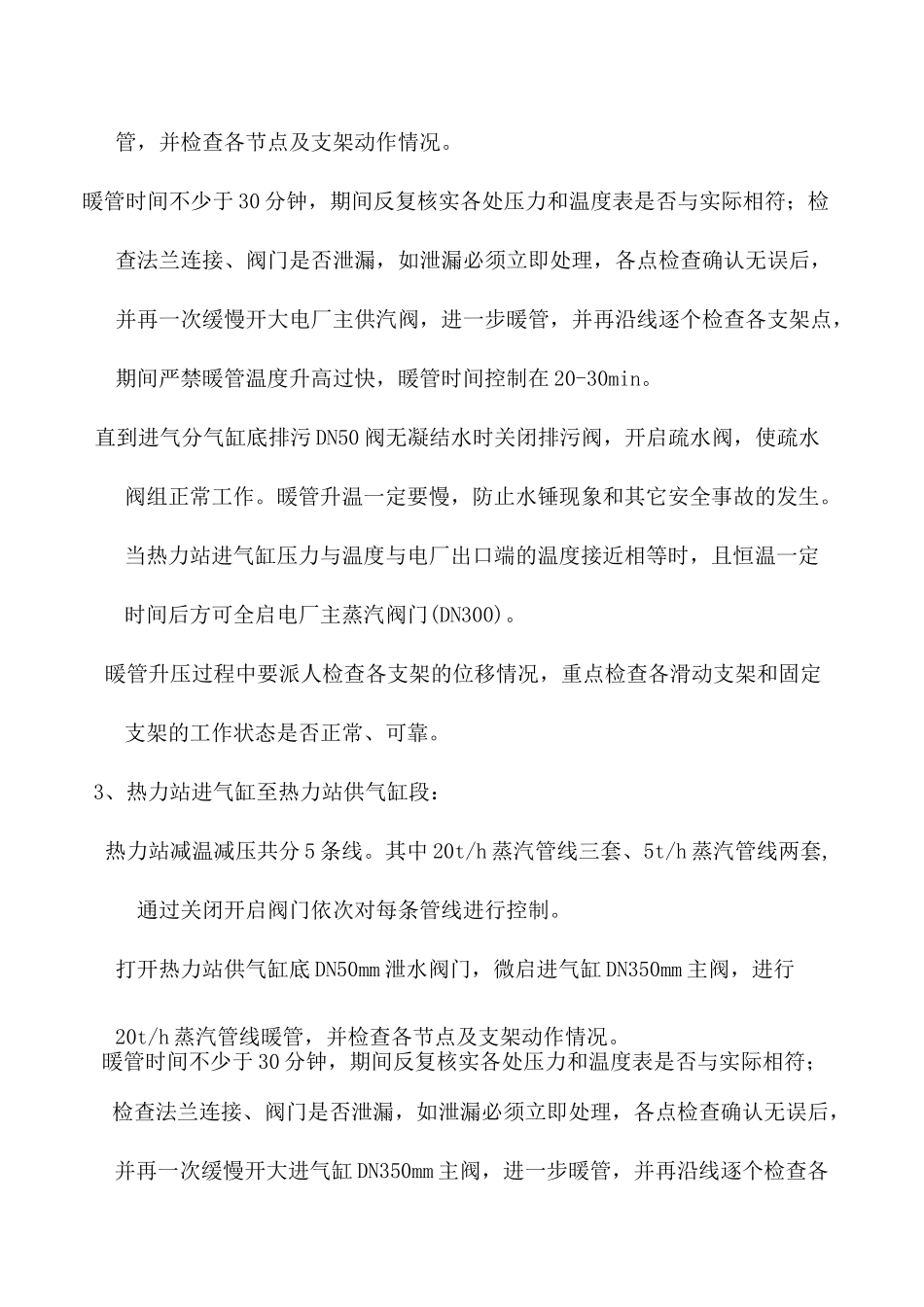

第三段:热力站供气缸经室外管廊至锅
