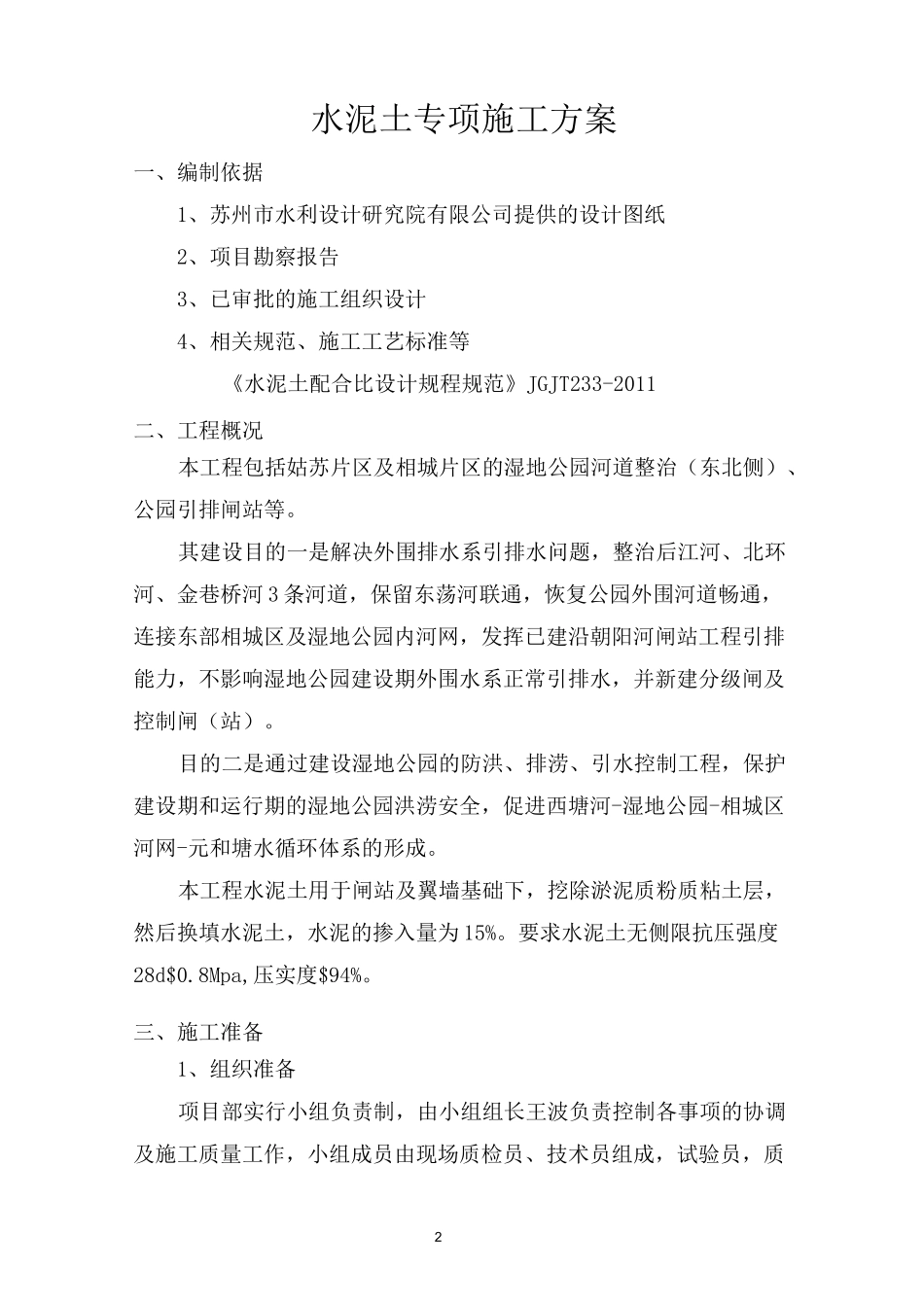

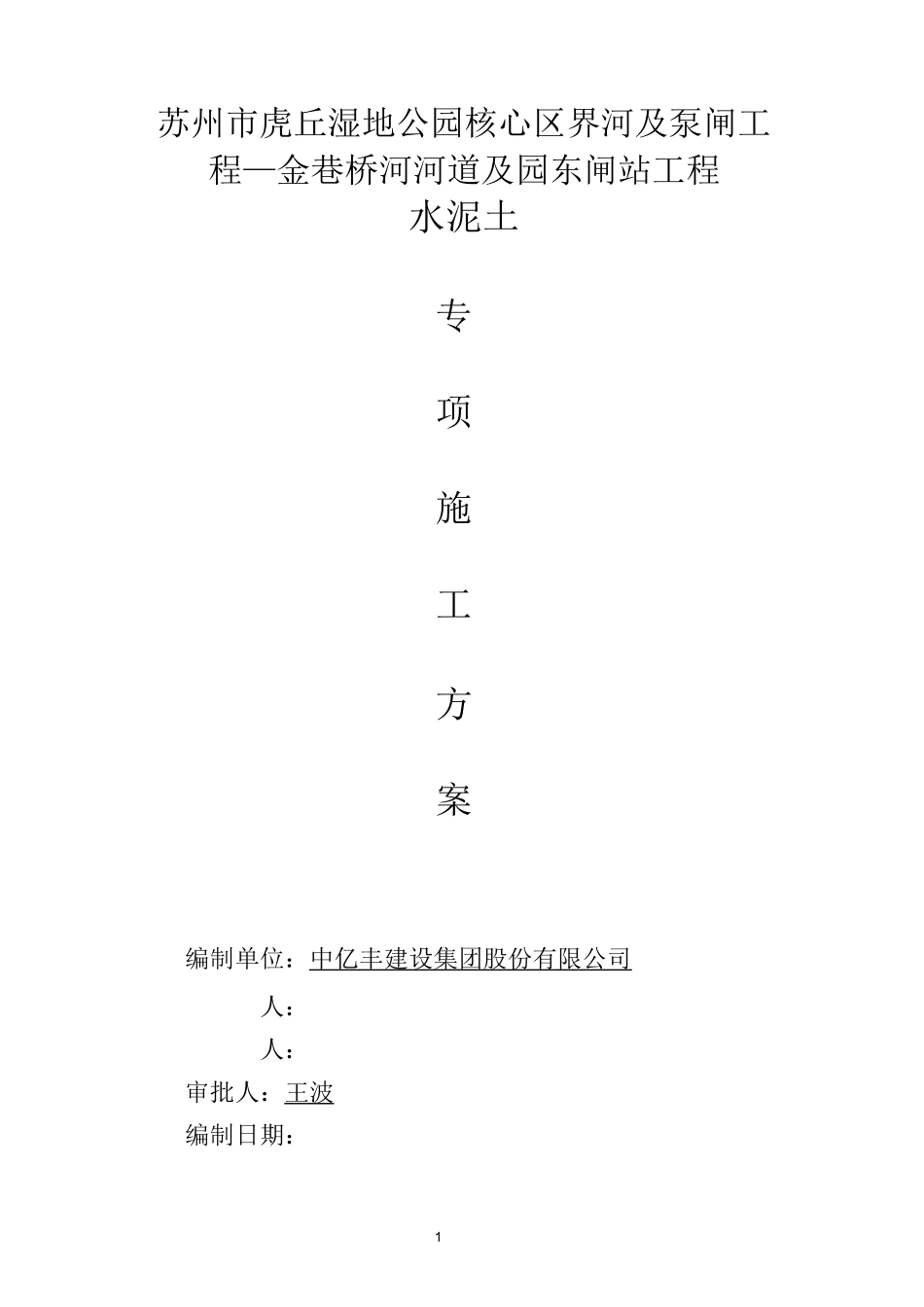

1苏州市虎丘湿地公园核心区界河及泵闸工程—金巷桥河河道及园东闸站工程水泥土专项施工方案编制单位:中亿丰建设集团股份有限公司人:人:审批人:王波编制日期:2水泥土专项施工方案一、编制依据1、苏州市水利设计研究院有限公司提供的设计图纸2、项目勘察报告3、已审批的施工组织设计4、相关规范、施工工艺标准等《水泥土配合比设计规程规范》JGJT233-2011二、工程概况本工程包括姑苏片区及相城片区的湿地公园河道整治(东北侧)、公园引排闸站等
其建设目的一是解决外围排水系引排水问题,整治后江河、北环河、金巷桥河3条河道,保留东荡河联通,恢复公园外围河道畅通,连接东部相城区及湿地公园内河网,发挥已建沿朝阳河闸站工程引排能力,不影响湿地公园建设期外围水系正常引排水,并新建分级闸及控制闸(站)
目的二是通过建设湿地公园的防洪、排涝、引水控制工程,保护建设期和运行期的湿地公园洪涝安全,促进西塘河-湿地公园-相城区河网-元和塘水循环体系的形成
本工程水泥土用于闸站及翼墙基础下,挖除淤泥质粉质粘土层,然后换填水泥土,水泥的掺入量为15%
要求水泥土无侧限抗压强度28d$0
8Mpa,压实度$94%

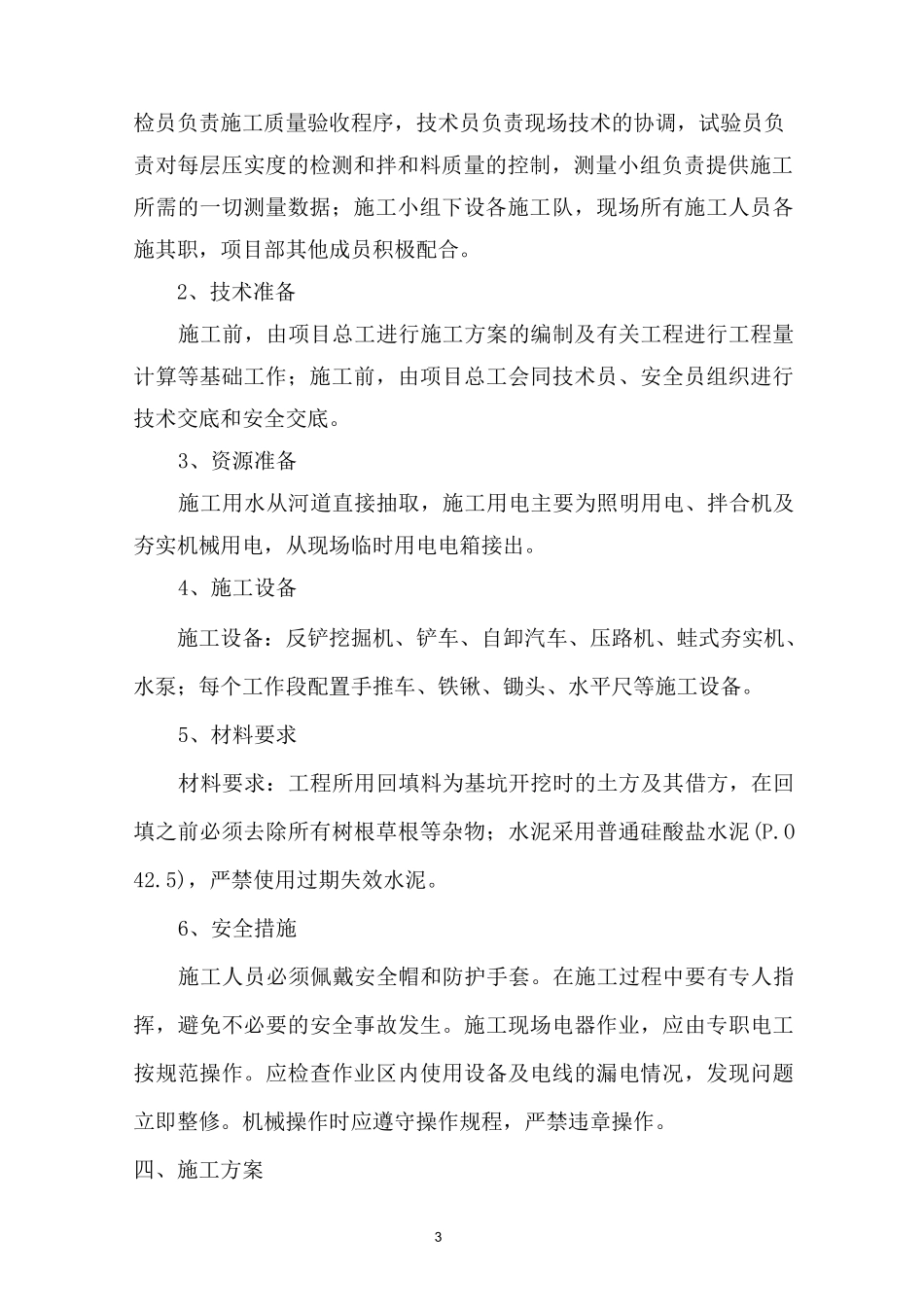

三、施工准备1、组织准备项目部实行小组负责制,由小组组长王波负责控制各事项的协调及施工质量工作,小组成员由现场质检员、技术员组成,试验员,质3检员负责施工质量验收程序,技术员负责现场技术的协调,试验员负责对每层压实度的检测和拌和料质量的控制,测量小组负责提供施工所需的一切测量数据;施工小组下设各施工队,现场所有施工人员各施其职,项目部其他成员积极配合
2、技术准备施工前,由项目总工进行施工方案的编制及有关工程进行工程量计算等基础工作;施工前,由项目总工会同技术员、安全员组织进行技术交底和安全交底
3、资源准备施工用水从河道直接抽取,施工用电主要为照明用电、拌合机及夯实机械用电,从现场临时用电电箱接出
