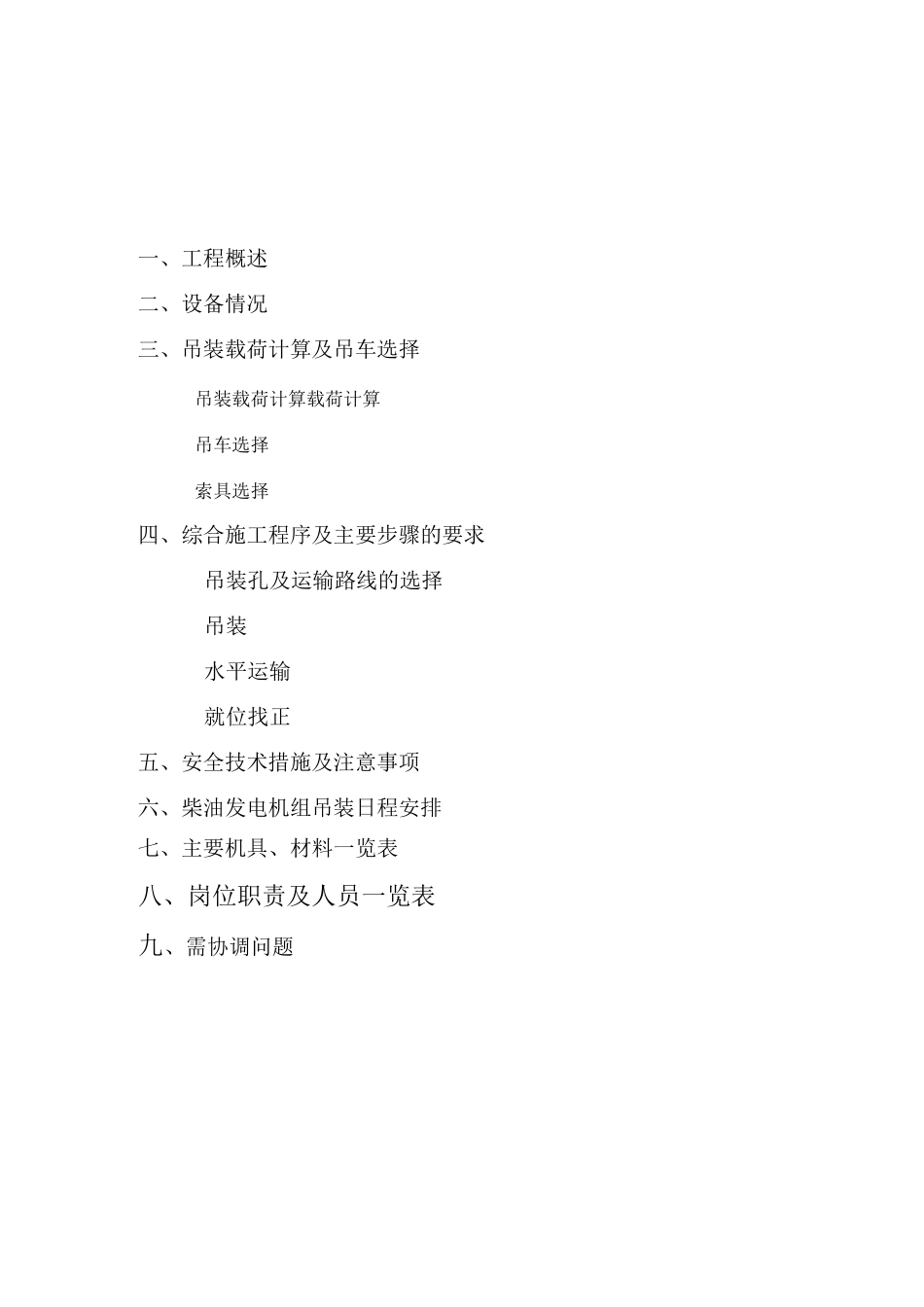

深圳地铁汇通大厦柴油发电机组吊装方案编制单位:中铁北京工程局有限公司编制人:审核人:批准人:编制日期:年月日一、工程概述二、设备情况三、吊装载荷计算及吊车选择吊装载荷计算载荷计算吊车选择索具选择四、综合施工程序及主要步骤的要求吊装孔及运输路线的选择吊装水平运输就位找正五、安全技术措施及注意事项六、柴油发电机组吊装日程安排七、主要机具、材料一览表八、岗位职责及人员一览表九、需协调问题、工程概述:()工程地址:深圳市福田区深南路南面,香蜜湖路西面
()工程规模:总建筑面积平方米,建筑高度为米,地上共计层,地下有层,裙房层
本期工程共个配电室,分别设计在地下三层和四十一层,发电机房在地下二层,配有台发电机组
二、设备情况:机组型号数量(台)常用功率备用功率机组重量机组尺寸长宽高三、吊装载荷计算及吊车选择、吊装载荷计算、计算公式()其中:起吊重量设备自重钓钩及钢丝绳自重,取吨动载荷、吊装不均匀综合系数、载荷计算()其中吨,吨代入公式得吨;、吊车选择依据现场实测及计算,起吊高度为米,回转半径最小为米,吊装重量为吨;查(起重机械使用标准),选用吨汽车起重机,在最大回转半径米时起重能力为吨,大于吨,符合要求
、索具选择、钢丝绳选择钢丝绳选择、0毫米,破断力吨,满足要求
、卡环选择卡环选用号码为,需用量为个,许用负荷吨,满足使用要求
、吊车工作半径取综合考虑起重机的工作幅度,参考吊车性能参数表,选用重型汽车起重机汽车吊满足施工要求
吊车性能参数表工作半主臂长度径四、综合施工程序及主要步骤的要求、吊装孔及运输路线的选择本项目柴油发电机房设在地下二层,发电机组由汽车运到项目裙楼西侧吊装孔附近,通过汽车吊吊到地下二层发电机房后,水平运到发电机位置就位
在一层和地下一层地板按照下图位置()和尺寸开个吊装孔
、吊装吊装前的准备工作清理现场;在吊装孔附近找到吊车支脚点;并用的方木做受力保护;找到合适的
