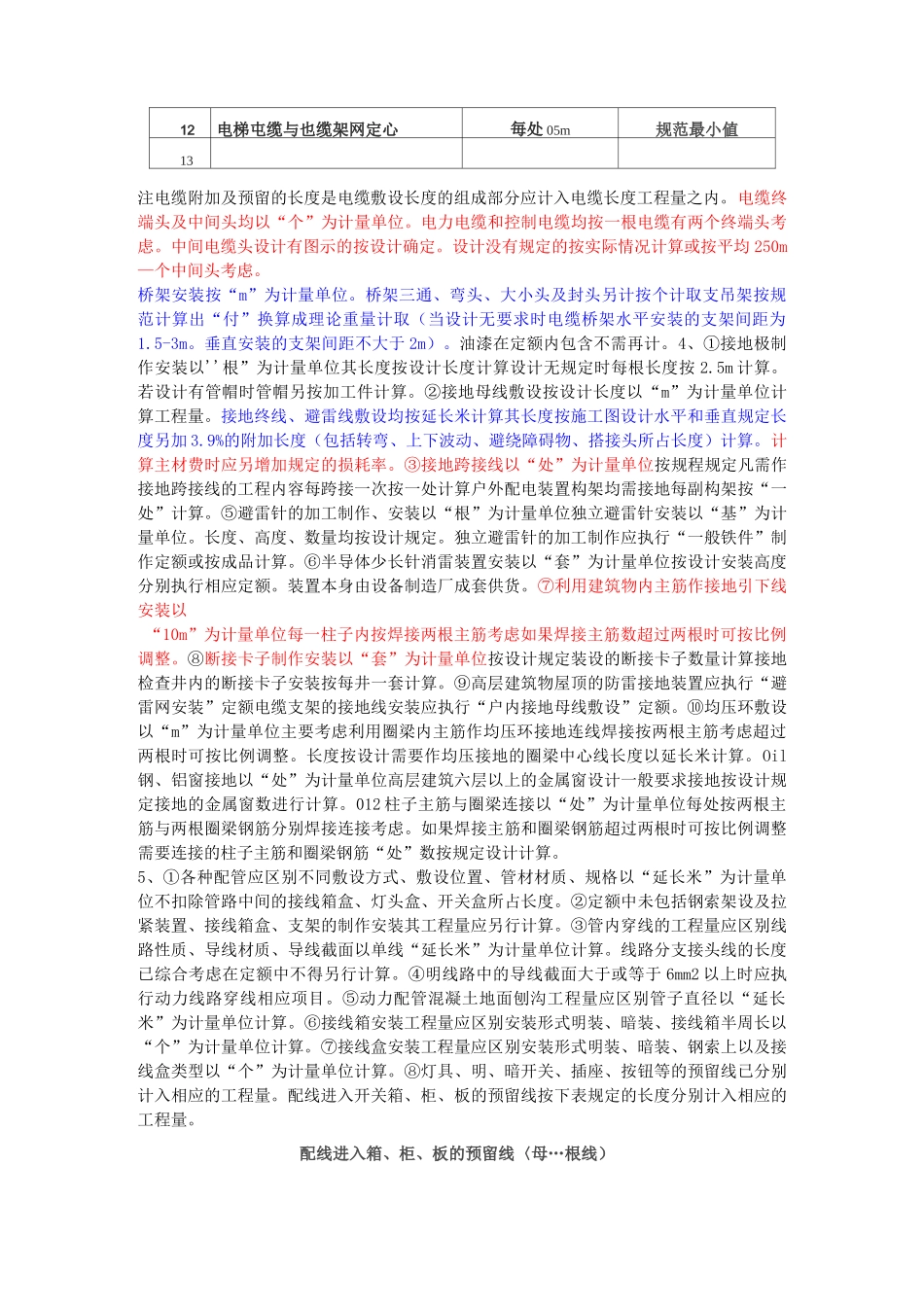

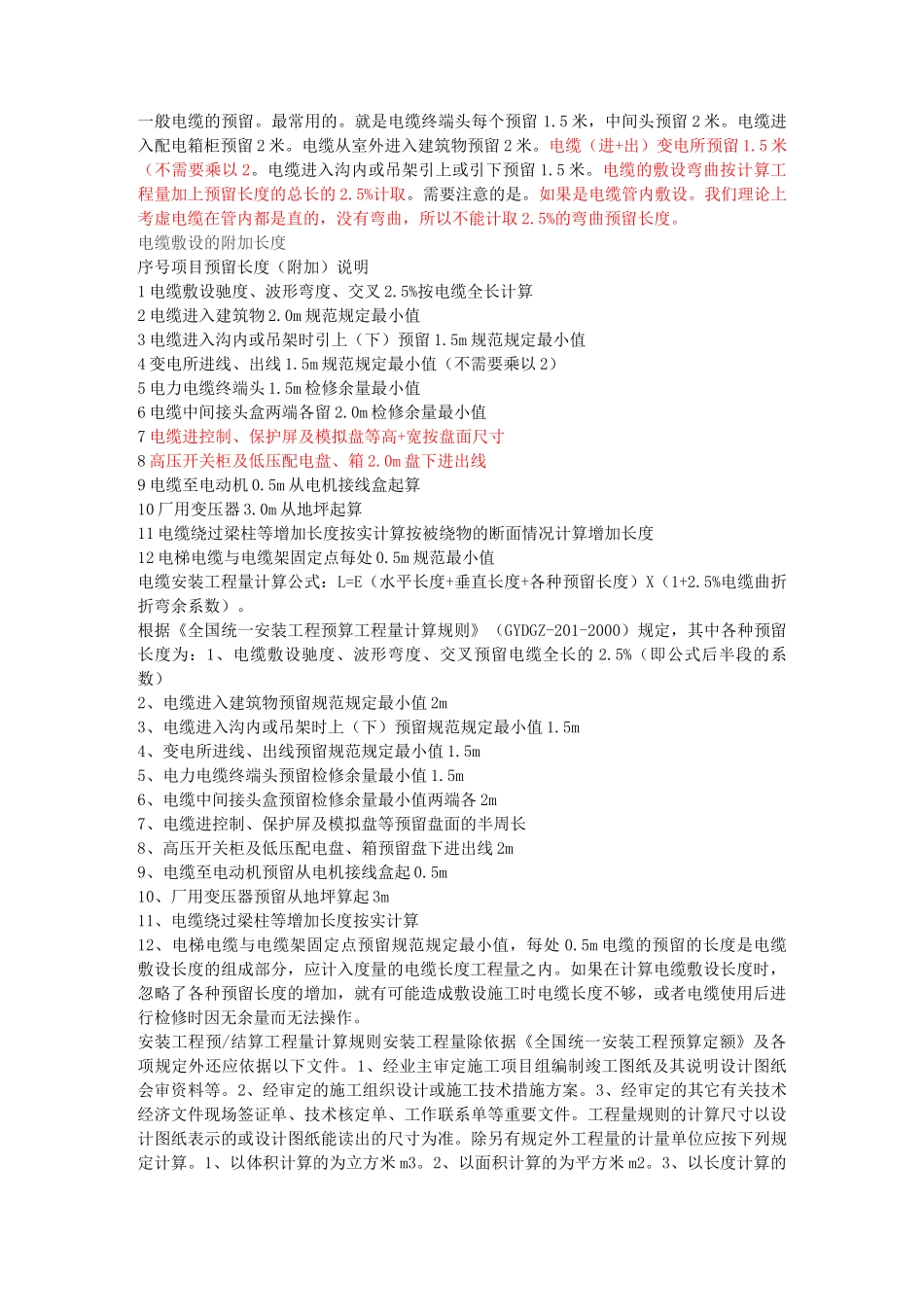

一般电缆的预留。最常用的。就是电缆终端头每个预留1.5米,中间头预留2米。电缆进入配电箱柜预留2米。电缆从室外进入建筑物预留2米。电缆(进+出)变电所预留1.5米(不需要乘以2。电缆进入沟内或吊架引上或引下预留1.5米。电缆的敷设弯曲按计算工程量加上预留长度的总长的2.5%计取。需要注意的是。如果是电缆管内敷设。我们理论上考虚电缆在管内都是直的,没有弯曲,所以不能计取2.5%的弯曲预留长度。电缆敷设的附加长度序号项目预留长度(附加)说明1电缆敷设驰度、波形弯度、交叉2.5%按电缆全长计算2电缆进入建筑物2.0m规范规定最小值3电缆进入沟内或吊架时引上(下)预留1.5m规范规定最小值4变电所进线、出线1.5m规范规定最小值(不需要乘以2)5电力电缆终端头1.5m检修余量最小值6电缆中间接头盒两端各留2.0m检修余量最小值7电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸8高压开关柜及低压配电盘、箱2.0m盘下进出线9电缆至电动机0.5m从电机接线盒起算10厂用变压器3.0m从地坪起算11电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度12电梯电缆与电缆架固定点每处0.5m规范最小值电缆安装工程量计算公式:L=E(水平长度+垂直长度+各种预留长度)X(1+2.5%电缆曲折折弯余系数)。根据《全国统一安装工程预算工程量计算规则》(GYDGZ-201-2000)规定,其中各种预留长度为:1、电缆敷设驰度、波形弯度、交叉预留电缆全长的2.5%(即公式后半段的系数)2、电缆进入建筑物预留规范规定最小值2m3、电缆进入沟内或吊架时上(下)预留规范规定最小值1.5m4、变电所进线、出线预留规范规定最小值1.5m5、电力电缆终端头预留检修余量最小值1.5m6、电缆中间接头盒预留检修余量最小值两端各2m7、电缆进控制、保护屏及模拟盘等预留盘面的半周长8、高压开关柜及低压配电盘、箱预留盘下进出线2m9、电缆至电动机预留从电机接线盒起0.5m10、厂用变压器预留从地坪算起3m11、电缆绕过梁柱等增加长度按实计算12、电梯电缆与电缆架固定点预留规范规定最小值,每处0.5m电缆的预留的长度是电缆敷设长度的组成部分,应计入度量的电缆长度工程量之内。如果在计算电缆敷设长度时,忽略了各种预留长度的增加,就有可能造成敷设施工时电缆长度不够,或者电缆使用后进行检修时因无余量而无法操作。安装工程预/结算工程量计算规则安装工程量除依据《全国统一安装工程预算定额》及各项规定外还应依据以下文件。1、经业主审定施工项目组编制竣工图纸及其说明设计图纸会审资料等。2、经审定的施工组织设计或施工技术措施方案。3、经审定的其它有关技术经济文件现场签证单、技术核定单、工作联系单等重要文件。工程量规则的计算尺寸以设计图纸表示的或设计图纸能读出的尺寸为准。除另有规定外工程量的计量单位应按下列规定计算。1、以体积计算的为立方米m3。2、以面积计算的为平方米m2。3、以长度计算的为米m°4、以重量计算的为吨t。5、以台计算的为台。汇总工程量时其准确度取值°m3、m2、m以下取两位t以下取三位台取整数两位或三位小数按四舍五入法取舍。一、设备安装。、所有制药设备及工艺设备因单独列项计算单位为台数量按实计取。二、电气安装。1、变压器、高低压配电柜以“台”单位按型号不同单独列项写明全称及型号名称。配电柜基础槽钢按廷长米计取油漆在定额内包含不需再计、2、插接式母线槽以“米”单位按实际延长米计取插接式母线槽进出线箱以“台”计取、支吊架按规范计算出“付”数再换算成重量计取、油漆在定额内包含不需再计、3、电缆直埋的挖、填土石方除特殊要求外可按下表计算土方量、山%电缆的挖、塡土(石〕方量项忖电缆根数17毎增•根每米洵长挖方量S3)045注、①两根以内的电缆沟系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量深度按规范的最低标准②每增加一根电缆其宽度增加170mm③以上土方量系按埋深从自然地坪起算如设计埋深超过900mm时多挖的土方量应另行计算、电缆沟内盖板以延长米计算如又揭又盖则按两次计算、电缆保护管长度除按设计规定长度计算外遇有下列情况应按以下规定增加保护管长度①横穿道路按路基宽度两端各增加2米、②垂直敷设时管口距地面增加2m...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电缆预留系数

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
