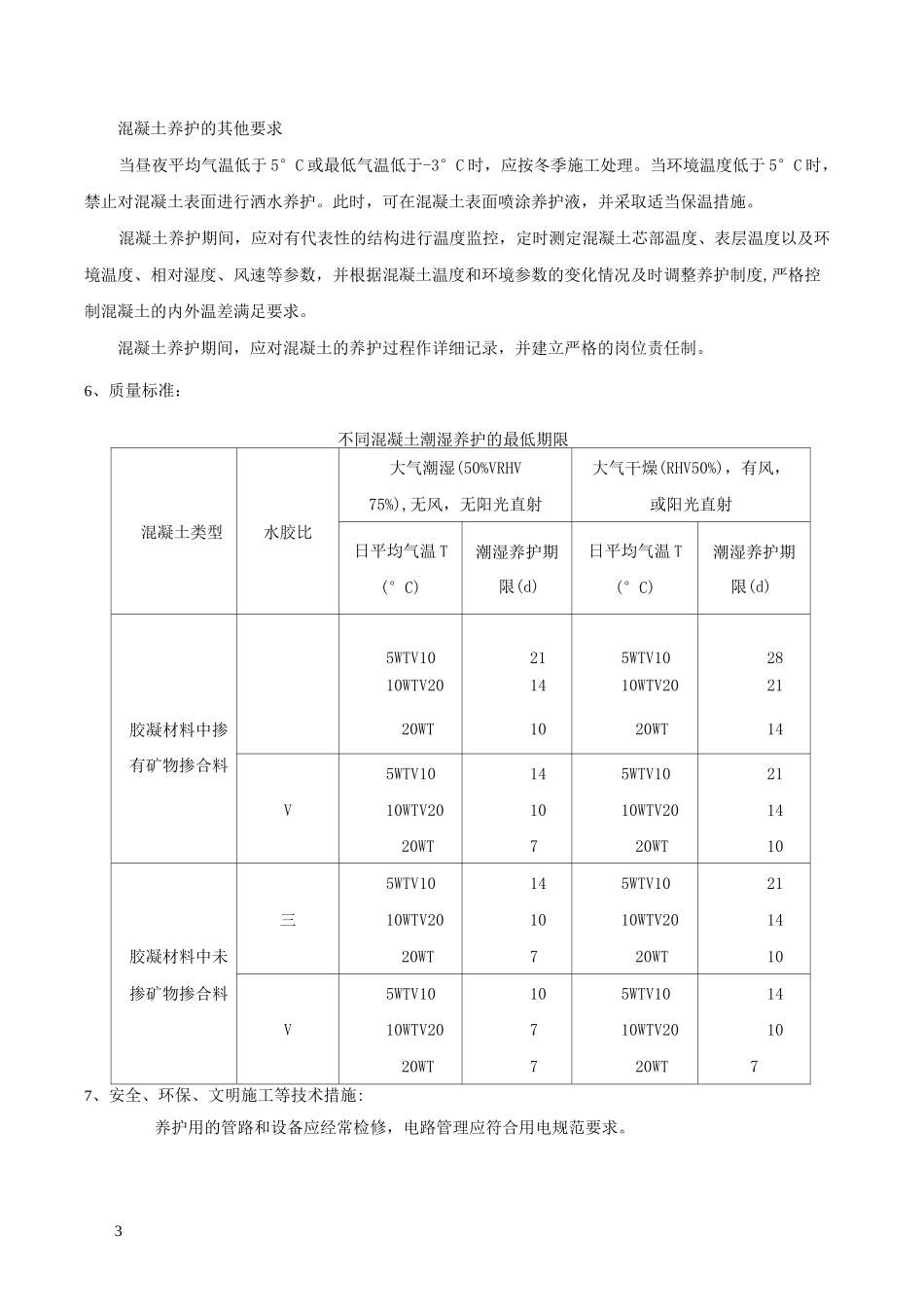

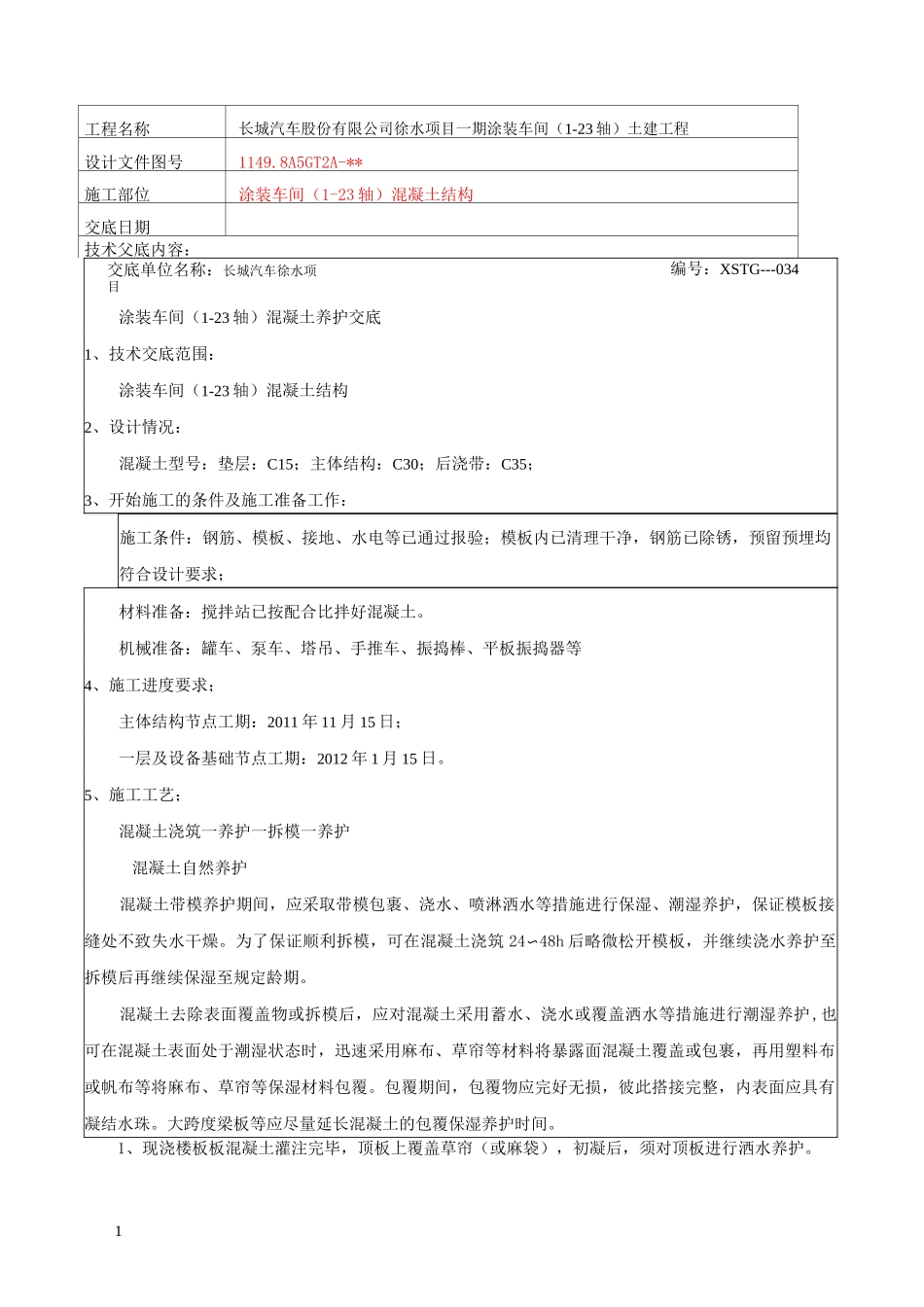

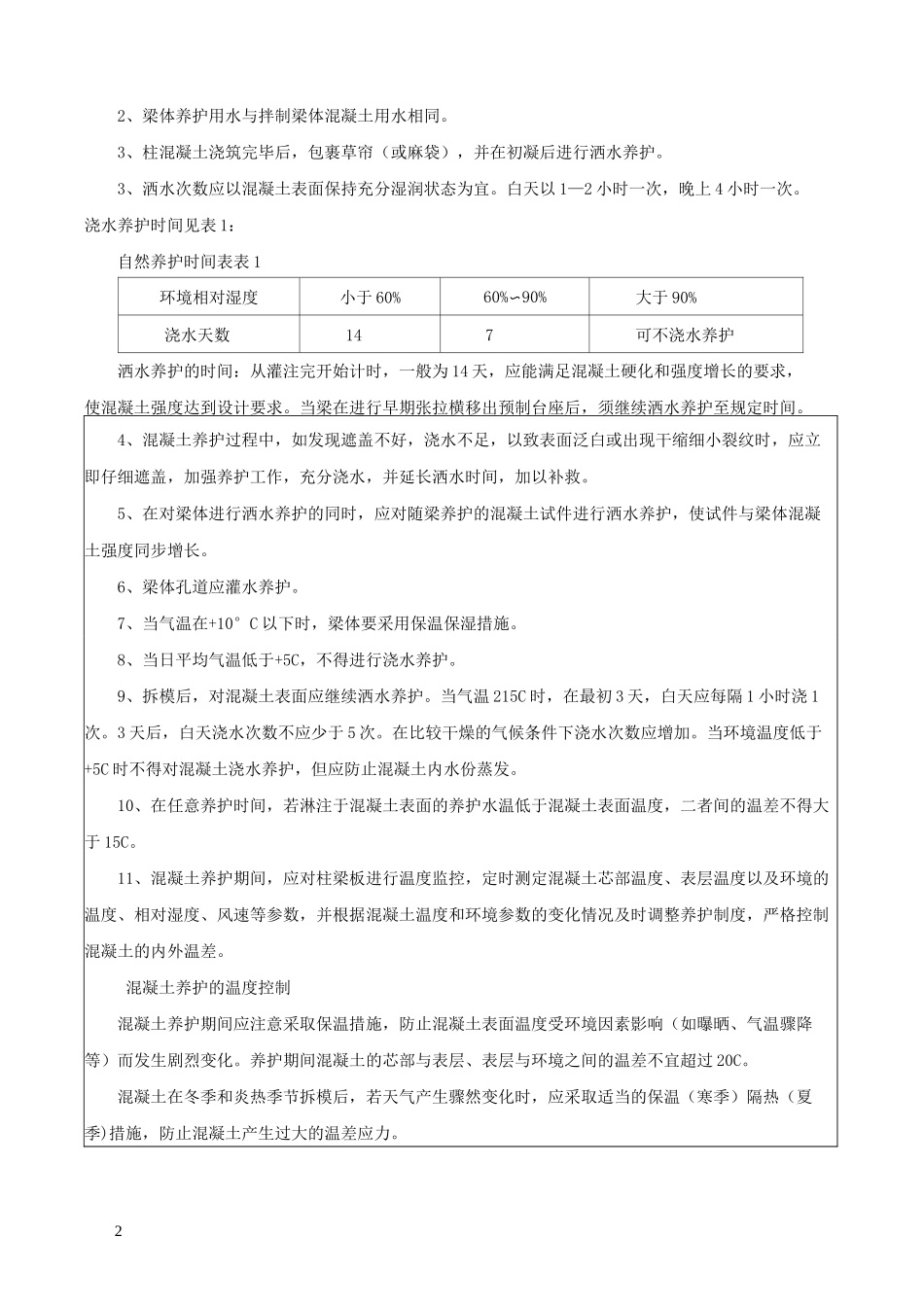

1工程名称长城汽车股份有限公司徐水项目一期涂装车间(1-23轴)土建工程设计文件图号1149
8A5GT2A-**施工部位涂装车间(1-23轴)混凝土结构交底日期技术父底内容:涂装车间(1-23轴)混凝土养护交底1、技术交底范围:涂装车间(1-23轴)混凝土结构2、设计情况:混凝土型号:垫层:C15;主体结构:C30;后浇带:C35;3、开始施工的条件及施工准备工作:施工条件:钢筋、模板、接地、水电等已通过报验;模板内已清理干净,钢筋已除锈,预留预埋均符合设计要求;材料准备:搅拌站已按配合比拌好混凝土
机械准备:罐车、泵车、塔吊、手推车、振捣棒、平板振捣器等4、施工进度要求;主体结构节点工期:2011年11月15日;一层及设备基础节点工期:2012年1月15日
5、施工工艺;混凝土浇筑一养护一拆模一养护混凝土自然养护混凝土带模养护期间,应采取带模包裹、浇水、喷淋洒水等措施进行保湿、潮湿养护,保证模板接缝处不致失水干燥
为了保证顺利拆模,可在混凝土浇筑24〜48h后略微松开模板,并继续浇水养护至拆模后再继续保湿至规定龄期
混凝土去除表面覆盖物或拆模后,应对混凝土采用蓄水、浇水或覆盖洒水等措施进行潮湿养护,也可在混凝土表面处于潮湿状态时,迅速采用麻布、草帘等材料将暴露面混凝土覆盖或包裹,再用塑料布或帆布等将麻布、草帘等保湿材料包覆
包覆期间,包覆物应完好无损,彼此搭接完整,内表面应具有凝结水珠
大跨度梁板等应尽量延长混凝土的包覆保湿养护时间
1、现浇楼板板混凝土灌注完毕,顶板上覆盖草帘(或麻袋),初凝后,须对顶板进行洒水养护
交底单位名称:长城汽车徐水项目编号:XSTG---03422、梁体养护用水与拌制梁体混凝土用水相同
3、柱混凝土浇筑完毕后,包裹草帘(或麻袋),并在初凝后进行洒水养护
3、洒水次数应以混凝土表面保持充分湿润状态为宜
白天以1—2小时一次,晚上4小时一次
