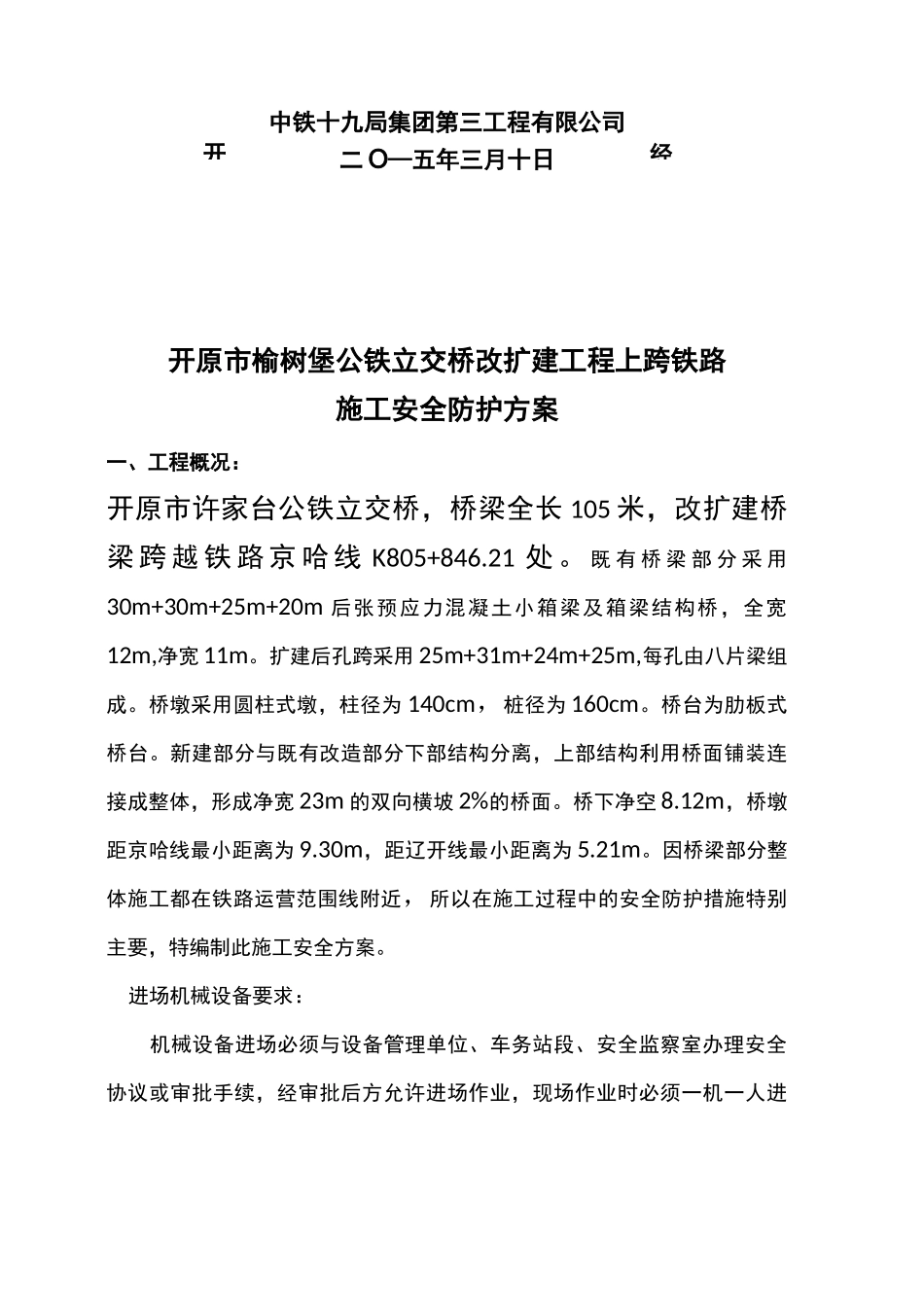

开原市许家台公铁立交桥改扩建工程项目经理部上跨铁路施工安全防护方案编制:审核:批准:开经中铁十九局集团第三工程有限公司二O—五年三月十日开原市榆树堡公铁立交桥改扩建工程上跨铁路施工安全防护方案一、工程概况:开原市许家台公铁立交桥,桥梁全长105米,改扩建桥梁跨越铁路京哈线K805+846
既有桥梁部分采用30m+30m+25m+20m后张预应力混凝土小箱梁及箱梁结构桥,全宽12m,净宽11m
扩建后孔跨采用25m+31m+24m+25m,每孔由八片梁组成
桥墩采用圆柱式墩,柱径为140cm,桩径为160cm
桥台为肋板式桥台
新建部分与既有改造部分下部结构分离,上部结构利用桥面铺装连接成整体,形成净宽23m的双向横坡2%的桥面
12m,桥墩距京哈线最小距离为9
30m,距辽开线最小距离为5
因桥梁部分整体施工都在铁路运营范围线附近,所以在施工过程中的安全防护措施特别主要,特编制此施工安全方案
进场机械设备要求:机械设备进场必须与设备管理单位、车务站段、安全监察室办理安全协议或审批手续,经审批后方允许进场作业,现场作业时必须一机一人进行防护
施工现场配齐各岗位所需人员且在与工点相邻两既有线车站各设置驻站员一名,施工现场设置防护员两名,防护员均配备对讲机及手机,时刻保持通话及信息的畅通,驻站联络员在列车开出前方站前,必须通知现场防护员停止作业并确保机械未侵入限界,确认现场防护措施有效
进场施工人员应具备必要的施工安全素质
现场防护人员必须经铁路局营业线施工安全培训,不允许未经培训或培训不合格的人员担任上述工作
各施工岗位人员施工中认真落实施工安全措施

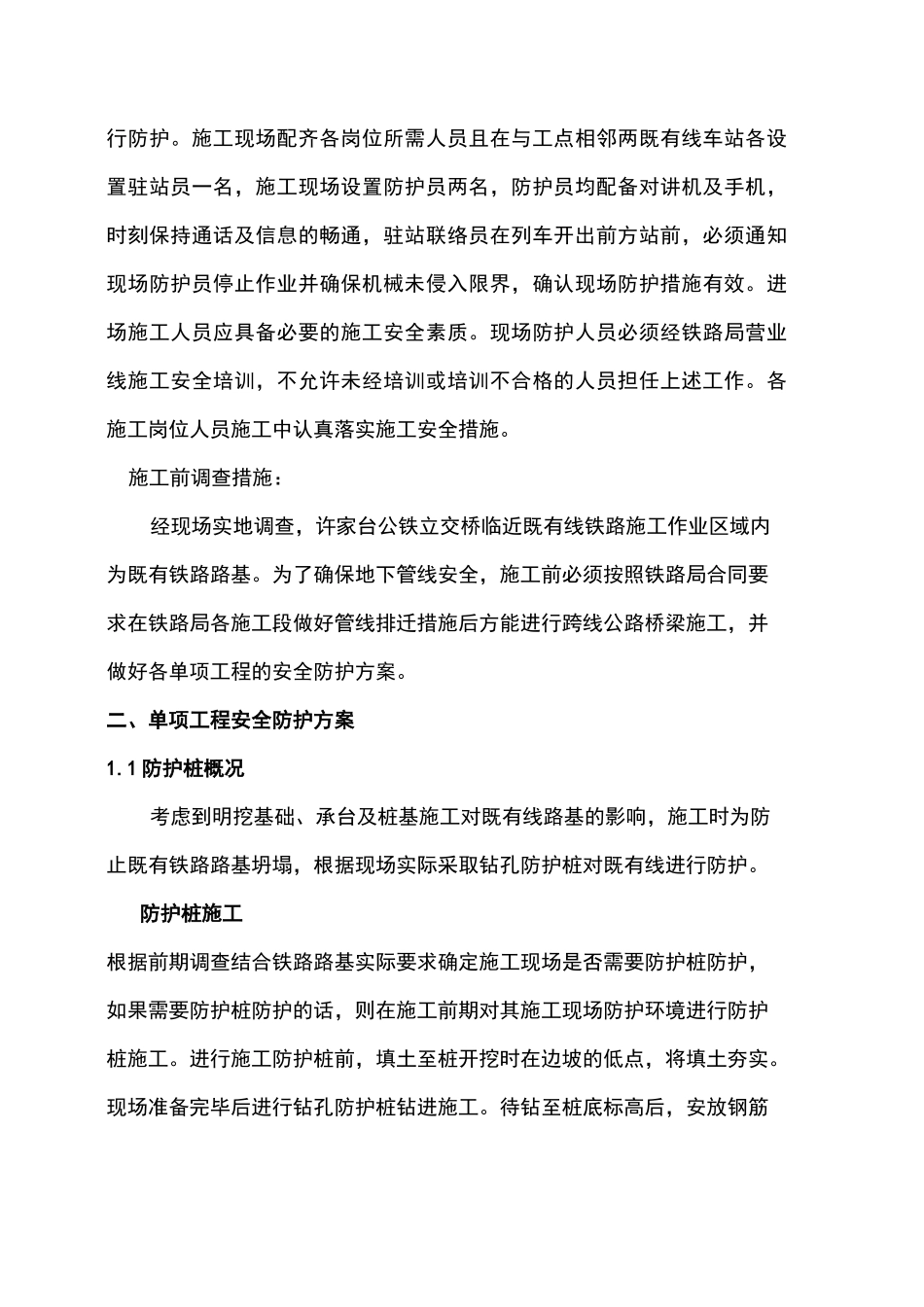

施工前调查措施:经现场实地调查,许家台公铁立交桥临近既有线铁路施工作业区域内为既有铁路路基
为了确保地下管线安全,施工前必须按照铁路局合同要求在铁路局各施工段做好管线排迁措施后方能进行跨线公路桥梁施工,
