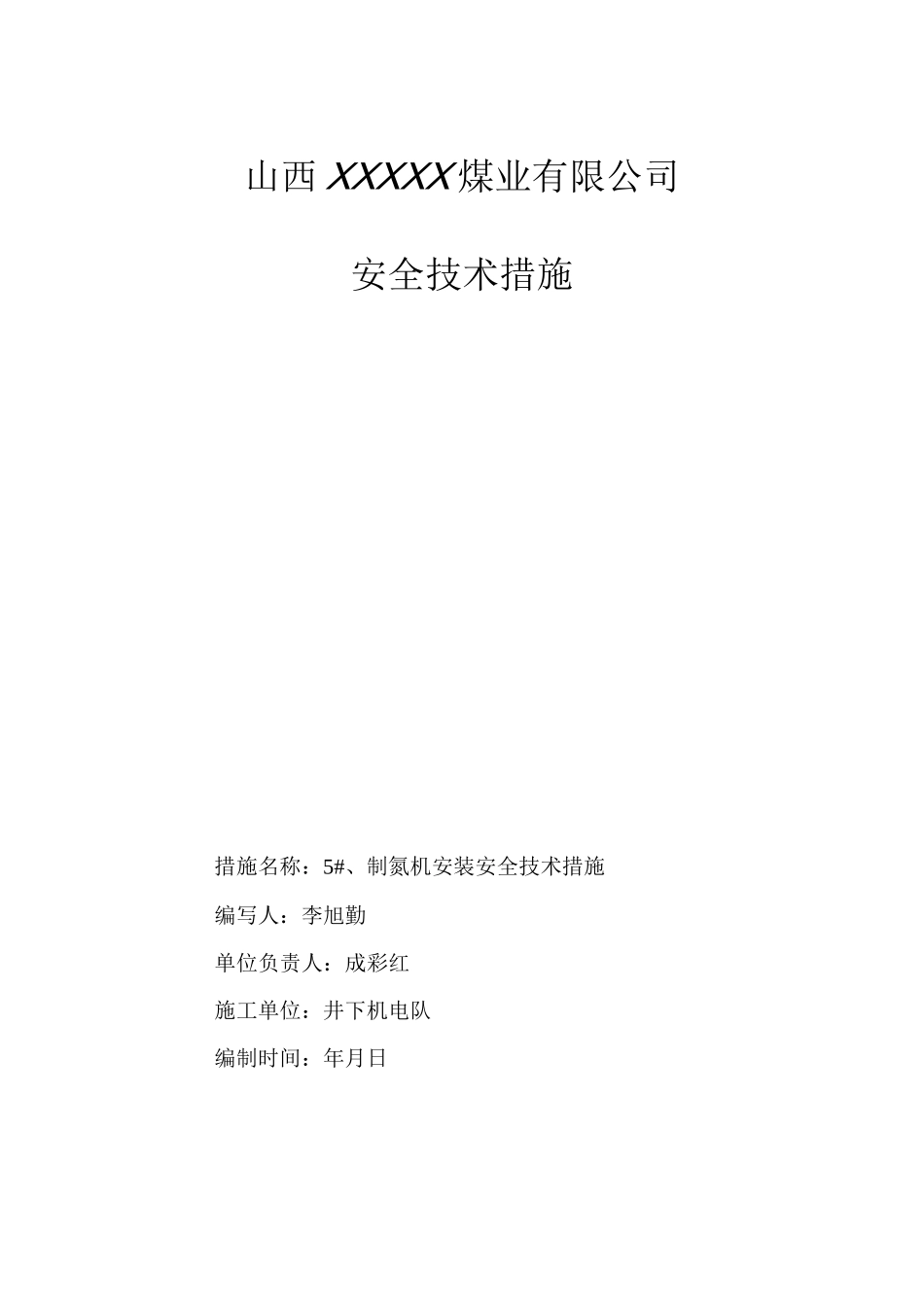

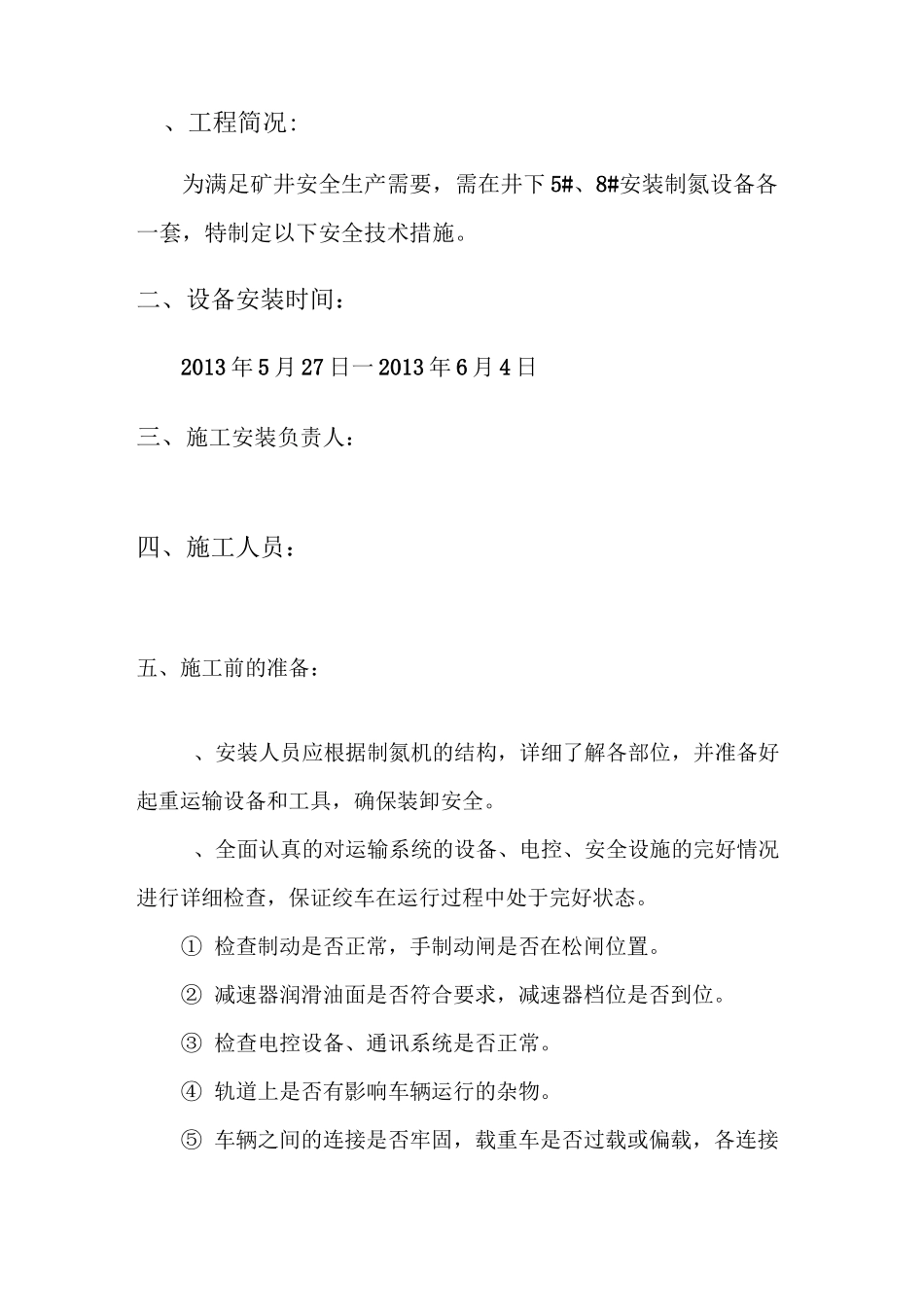

山西XXXXX煤业有限公司安全技术措施措施名称:5#、制氮机安装安全技术措施编写人:李旭勤单位负责人:成彩红施工单位:井下机电队编制时间:年月日矿审批意见生产矿长技术矿长安全矿长机电矿长生产副总调度室技术科安监科机电科机电队运输队、工程简况:为满足矿井安全生产需要,需在井下5#、8#安装制氮设备各一套,特制定以下安全技术措施
二、设备安装时间:2013年5月27日一2013年6月4日三、施工安装负责人:四、施工人员:五、施工前的准备:、安装人员应根据制氮机的结构,详细了解各部位,并准备好起重运输设备和工具,确保装卸安全
、全面认真的对运输系统的设备、电控、安全设施的完好情况进行详细检查,保证绞车在运行过程中处于完好状态
①检查制动是否正常,手制动闸是否在松闸位置
②减速器润滑油面是否符合要求,减速器档位是否到位
③检查电控设备、通讯系统是否正常
④轨道上是否有影响车辆运行的杂物
⑤车辆之间的连接是否牢固,载重车是否过载或偏载,各连接处螺栓螺母是否紧固
⑥通讯信号是否正常
、运输前要对轨道进行全面的检查(按轨道运输标准)、整改,保证运输安全
、对各部信号进行严格检查,保证信号畅通
、检查要使用的平板车是否牢固可靠
、在制氮硐室指定安装制氮机地点预先打好根起吊锚杆,锚固力不小于,锚索预紧力在以上方可使用
六、安全技术措施:(一))制氮硐室设备的运输运输程序()把螺杆式空压机、空气处理设备、制氮机,按顺序装车,并固定牢固
()用主提升设备慢慢运到副井车场
()再用调度绞车运到无极绳车场,然后用无极绳绞车运到制氮硐室门口
、运输程序()把螺杆式空压机、空气处理设备、制氮机,按顺序装车,并固定牢固
()用主提升设备慢慢运到副井车场
()再用调度绞车运到无极绳车场,然后用无极绳绞车运到制氮硐室门口
(二)运输时安全注意事项()绞车司机必须由经过培训合格的熟练工且专职人员担任;在开车后不
