玻璃雨篷施工方案车库玻璃雨篷施工方案:加工准备及下料一测量放线一预埋件安装处理一钢骨架安装焊接f校准检验f防锈喷漆处理f夹胶玻璃加工制作安装一调整检验f上下打胶一修补检验f玻璃清洗一清理现场一竣工验收
施工要点:八、、•1、加工准备及下料:按照施工图放样,放样和用料时要预留焊接收缩量和加工余量,根据放样作样板
结构骨架采用(DN100焊管)做主梁
(DN100)做次梁,焊接
2、矫正:钢材下料前必须先进行矫正,矫正后的偏差值不应超过规范规定的允许偏差值,以保证下料的质量
钢板预埋件及其他零件切割喷防腐漆处理
3、测量放线:根据土建标高基准线测预埋件标高中心线,检查预埋件标高偏差、左右偏差
整理结果,确定预埋件分隔的调整处理方案沿楼板外沿弹出墨线定出预埋件顶标高线
4、预埋件安装处理:定位预埋件安装位置,打钻安装
要求预埋件位置准确、埋设牢固
标高偏差不大于9mm,左右位移不大于20mm
预埋件与墙体固定连接
采用化学锚栓固定

5、骨架安装采用焊接,需检查焊接节点,工字钢与方管焊接
焊接接头并矫直
采用工字钢接头时,为使接头工字钢与钢板预埋件紧贴应按设计要求铲去楞角
对接焊缝应在焊缝的两端焊上引弧板,其材质和波口型式与焊件相同,焊后切除并磨平
两侧墙体理石开孔设预埋件
焊接完毕后恢复原有理石墙体
理石材料由甲方提供
6、防锈喷漆处理:应清除熔渣及飞溅物,不锈钢件表面喷白漆多遍防锈喷漆处理
涂料及漆膜厚度应符合设计要求或施工规范的规定
以方管外侧的油漆不得漏涂

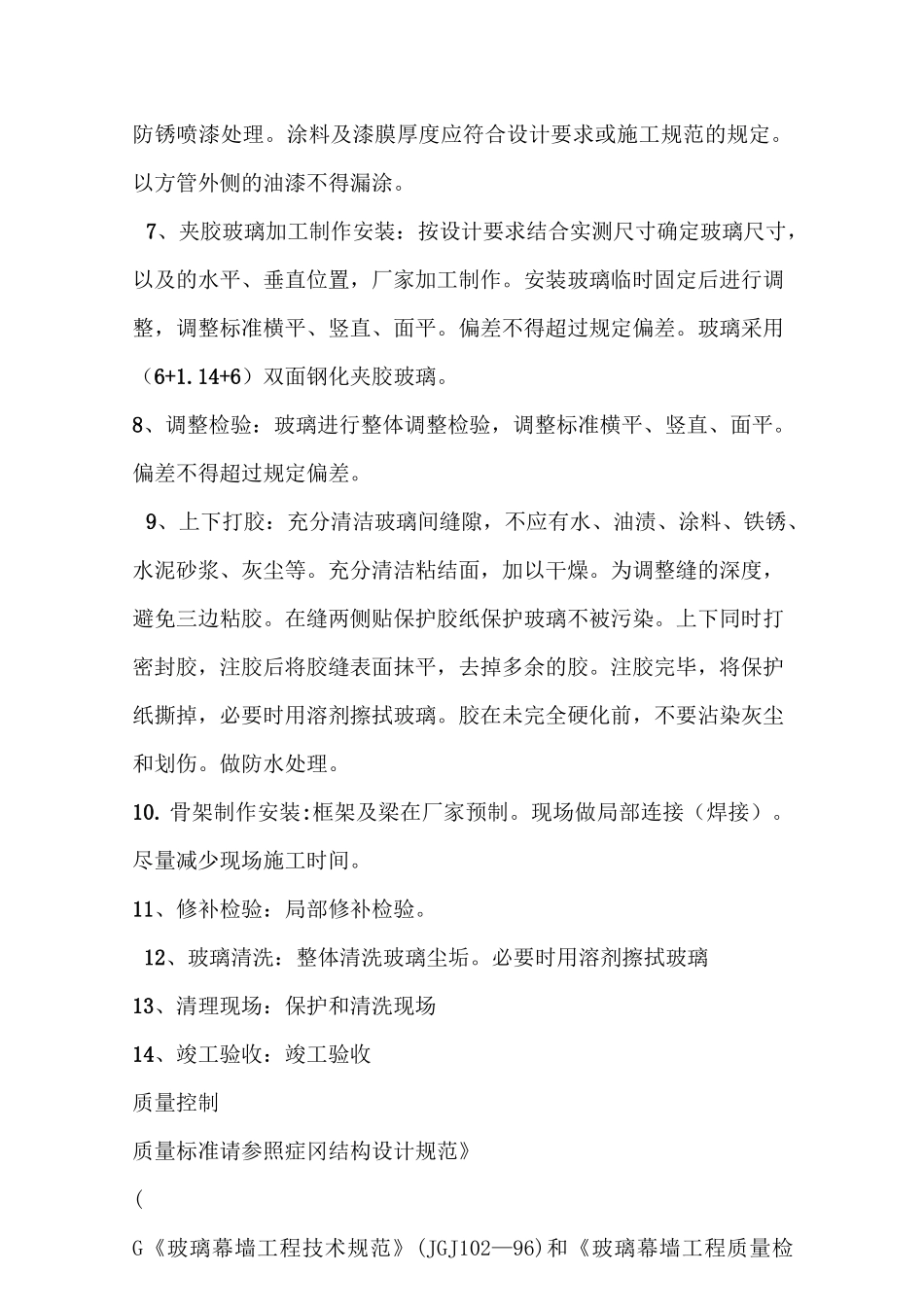

7、夹胶玻璃加工制作安装:按设计要求结合实测尺寸确定玻璃尺寸,以及的水平、垂直位置,厂家加工制作
安装玻璃临时固定后进行调整,调整标准横平、竖直、面平
偏差不得超过规定偏差
玻璃采用(6+1
14+6)双面钢化夹胶玻璃
8、调整检验:玻璃进行整体调整检验,调整标准横平、竖直、面平
偏差不得超过规定偏差
9、上下打胶:充
