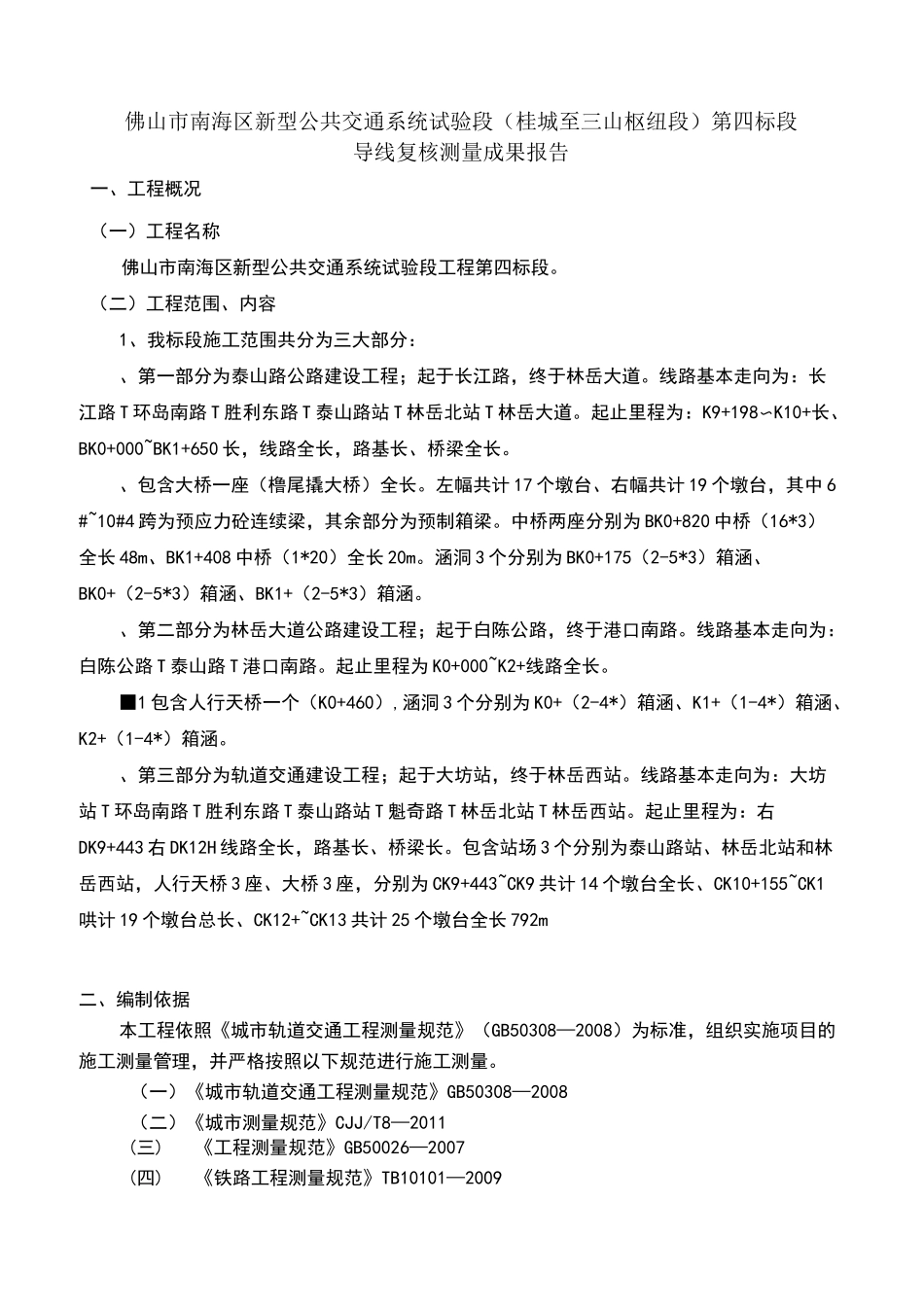

佛山市南海区新型公共交通系统试验段(桂城至三山枢纽段)第四标段导线复核测量成果报告一、工程概况(一)工程名称佛山市南海区新型公共交通系统试验段工程第四标段
(二)工程范围、内容1、我标段施工范围共分为三大部分:、第一部分为泰山路公路建设工程;起于长江路,终于林岳大道
线路基本走向为:长江路T环岛南路T胜利东路T泰山路站T林岳北站T林岳大道
起止里程为:K9+198〜K10+长、BK0+000~BK1+650长,线路全长,路基长、桥梁全长
、包含大桥一座(橹尾撬大桥)全长
左幅共计17个墩台、右幅共计19个墩台,其中6#~10#4跨为预应力砼连续梁,其余部分为预制箱梁
中桥两座分别为BK0+820中桥(16*3)全长48m、BK1+408中桥(1*20)全长20m
涵洞3个分别为BK0+175(2-5*3)箱涵、BK0+(2-5*3)箱涵、BK1+(2-5*3)箱涵
、第二部分为林岳大道公路建设工程;起于白陈公路,终于港口南路
线路基本走向为:白陈公路T泰山路T港口南路
起止里程为K0+000~K2+线路全长
■1包含人行天桥一个(K0+460),涵洞3个分别为K0+(2-4*)箱涵、K1+(1-4*)箱涵、K2+(1-4*)箱涵
、第三部分为轨道交通建设工程;起于大坊站,终于林岳西站
线路基本走向为:大坊站T环岛南路T胜利东路T泰山路站T魁奇路T林岳北站T林岳西站
起止里程为:右DK9+443右DK12H线路全长,路基长、桥梁长
包含站场3个分别为泰山路站、林岳北站和林岳西站,人行天桥3座、大桥3座,分别为CK9+443~CK9共计14个墩台全长、CK10+155~CK1哄计19个墩台总长、CK12+~CK13共计25个墩台全长792m二、编制依据本工程依照《城市轨道交通工程测量规范》(GB50308—2008)为标准,组织实施项目的施工测量管理,并严格按照以下规范进行施工
