屋面工程施工方案1工程做法本工程屋面防水等级为I级;I级防水采用防水卷材屋面防水,防水层采用4厚自粘聚合物改性沥青防水卷材,用于外露部分应有铝箔覆面
防水卷材物理性质应符合《屋面工程技术规范》GB50345-2004
屋面作业条件2
1主体结构验收合格;2
2屋面女儿墙施工完毕;2
3已进行施工及技术交底;2
4雨落水管杯口安装;2
5屋面暗敷管线已完成;2
6坡向标高控制抄测完毕
3施工顺序3
1先做排水比较集中的部位
2同一坡水操作应从屋面最低标高处,由下至上进行
3先做高跨屋面,再做低跨屋面
4确定上料口位置,由远到近依序进行
4施工方法4
1基层处理:将基层砼面清理干净
2找坡层施工:最薄20厚1:8水泥珍珠岩找2%坡,靠近天沟、檐沟500范围内坡度加大为15%

3找平层施工4
1为了避免或减少找平层开裂,找平层留设分格缝,缝宽为20mm,并嵌填密封材料或空铺卷材条
分格缝与排气道相重合,与保温层连通
2找平层坡度符合设计要求,平屋面为2%,靠近天沟、檐沟500范围内坡度加大为15%
4防水层施工屋面防水层施工前,应认真审核图纸做好技术交底

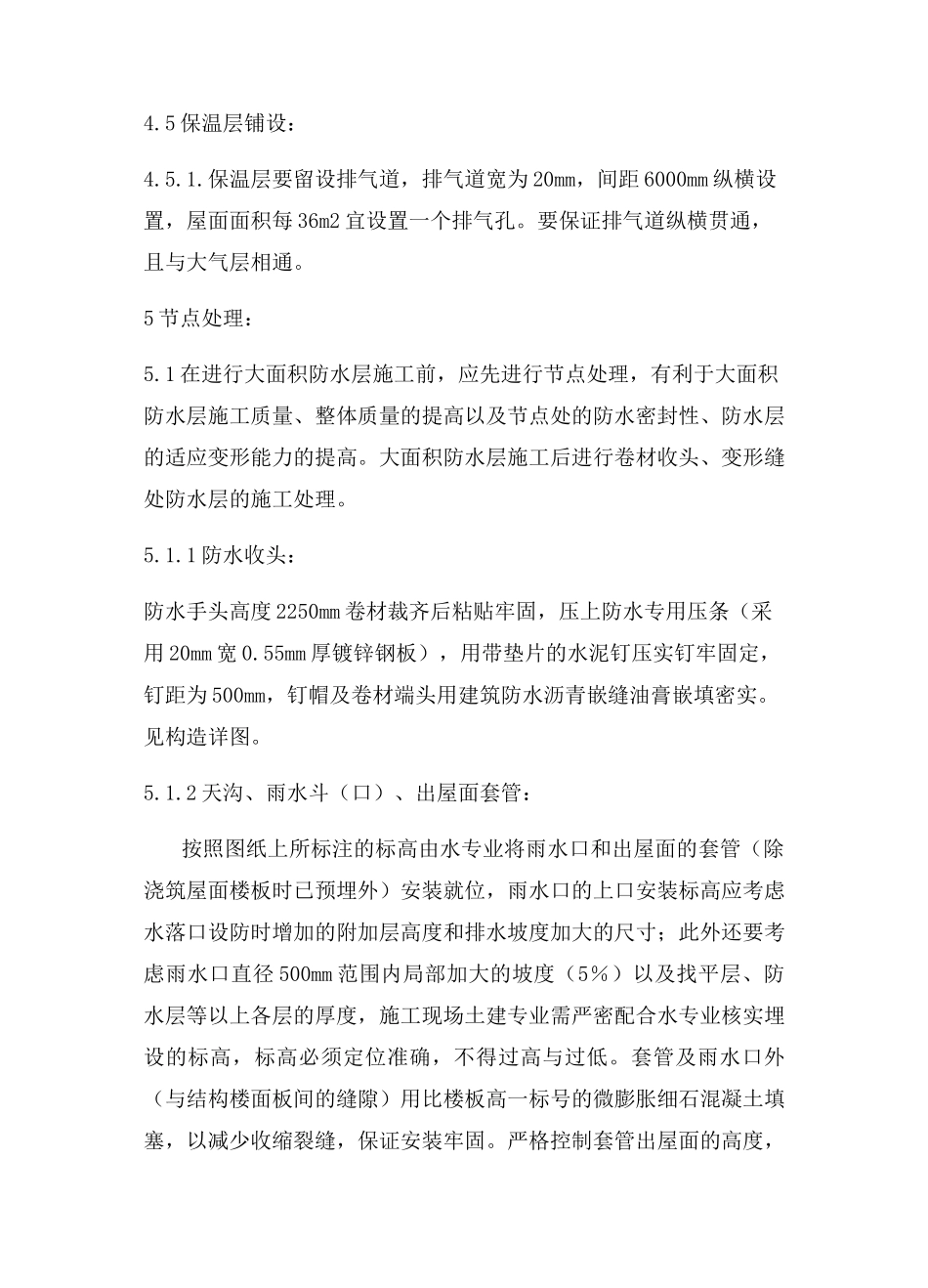

各道工序应建立自检、交接检和专职人员检查的“三检”制度,并有完善的检查记录;铺贴防水层的基层表面,应将尘土、杂物彻底清扫干净;表面残留的灰浆硬块及突出部分清理干净,不得有空鼓、开裂及起砂、脱皮等缺陷;设备预埋件已安装好
伸出屋面的管道、设备或预埋件等,在防水层施工前完成,防水层完工后,不得在其上凿孔打洞;防水层施工严禁在雨天、雪天和五级风及其以上时施工,高聚物改性沥青防水卷材采用热熔法施工时环境气温不得低于-10°C;基层表面应保持干燥,并要平整、牢固,阴阳角转角处应做成圆弧;已铺好的防水卷材层,应及时采取保护措施,不得损坏,以免造成隐患;防水层施工完成后,应及时做好保护层
