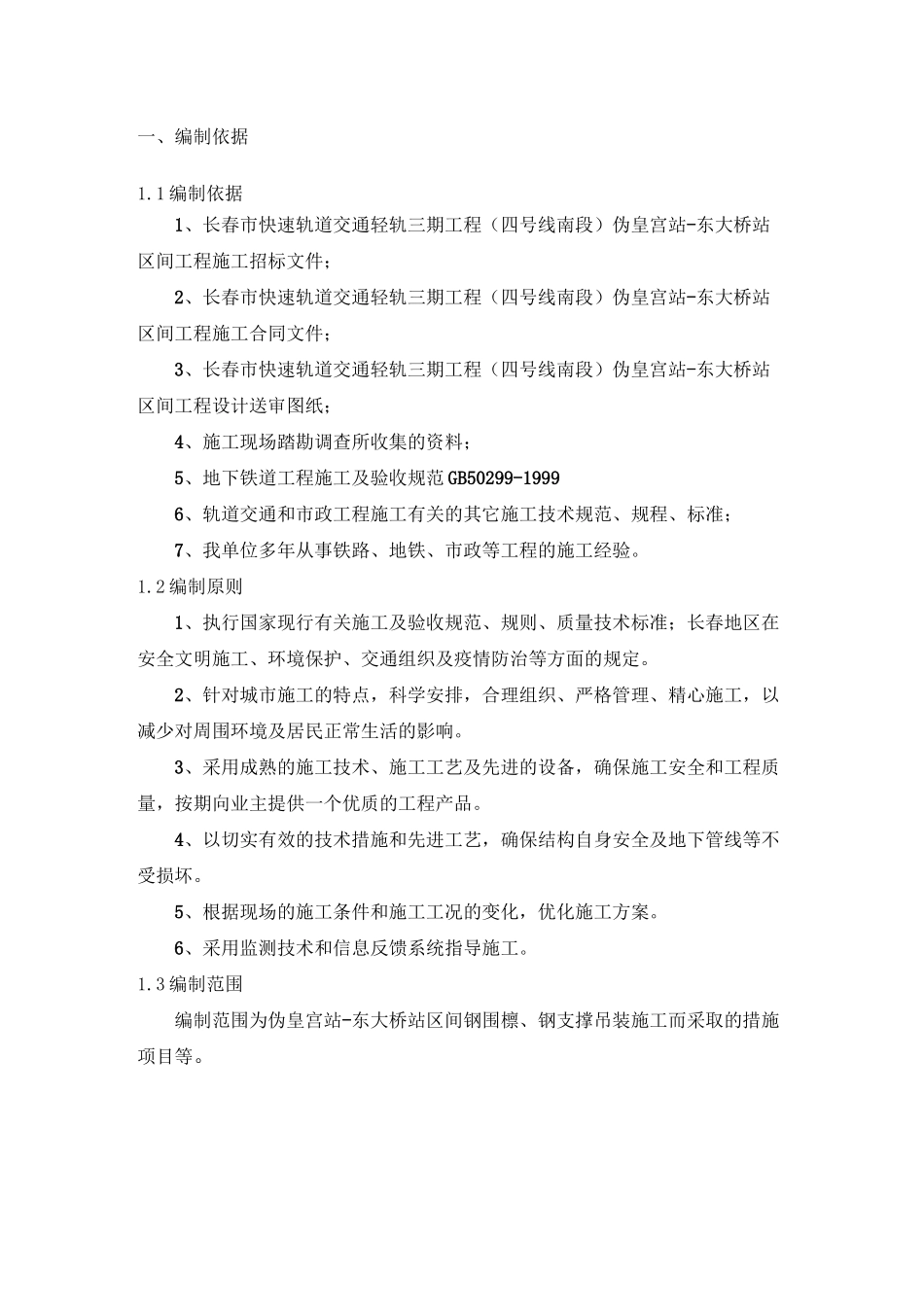

一、编制依据1
1编制依据1、长春市快速轨道交通轻轨三期工程(四号线南段)伪皇宫站-东大桥站区间工程施工招标文件;2、长春市快速轨道交通轻轨三期工程(四号线南段)伪皇宫站-东大桥站区间工程施工合同文件;3、长春市快速轨道交通轻轨三期工程(四号线南段)伪皇宫站-东大桥站区间工程设计送审图纸;4、施工现场踏勘调查所收集的资料;5、地下铁道工程施工及验收规范GB50299-19996、轨道交通和市政工程施工有关的其它施工技术规范、规程、标准;7、我单位多年从事铁路、地铁、市政等工程的施工经验
2编制原则1、执行国家现行有关施工及验收规范、规则、质量技术标准;长春地区在安全文明施工、环境保护、交通组织及疫情防治等方面的规定
2、针对城市施工的特点,科学安排,合理组织、严格管理、精心施工,以减少对周围环境及居民正常生活的影响
3、采用成熟的施工技术、施工工艺及先进的设备,确保施工安全和工程质量,按期向业主提供一个优质的工程产品
4、以切实有效的技术措施和先进工艺,确保结构自身安全及地下管线等不受损坏
5、根据现场的施工条件和施工工况的变化,优化施工方案
6、采用监测技术和信息反馈系统指导施工

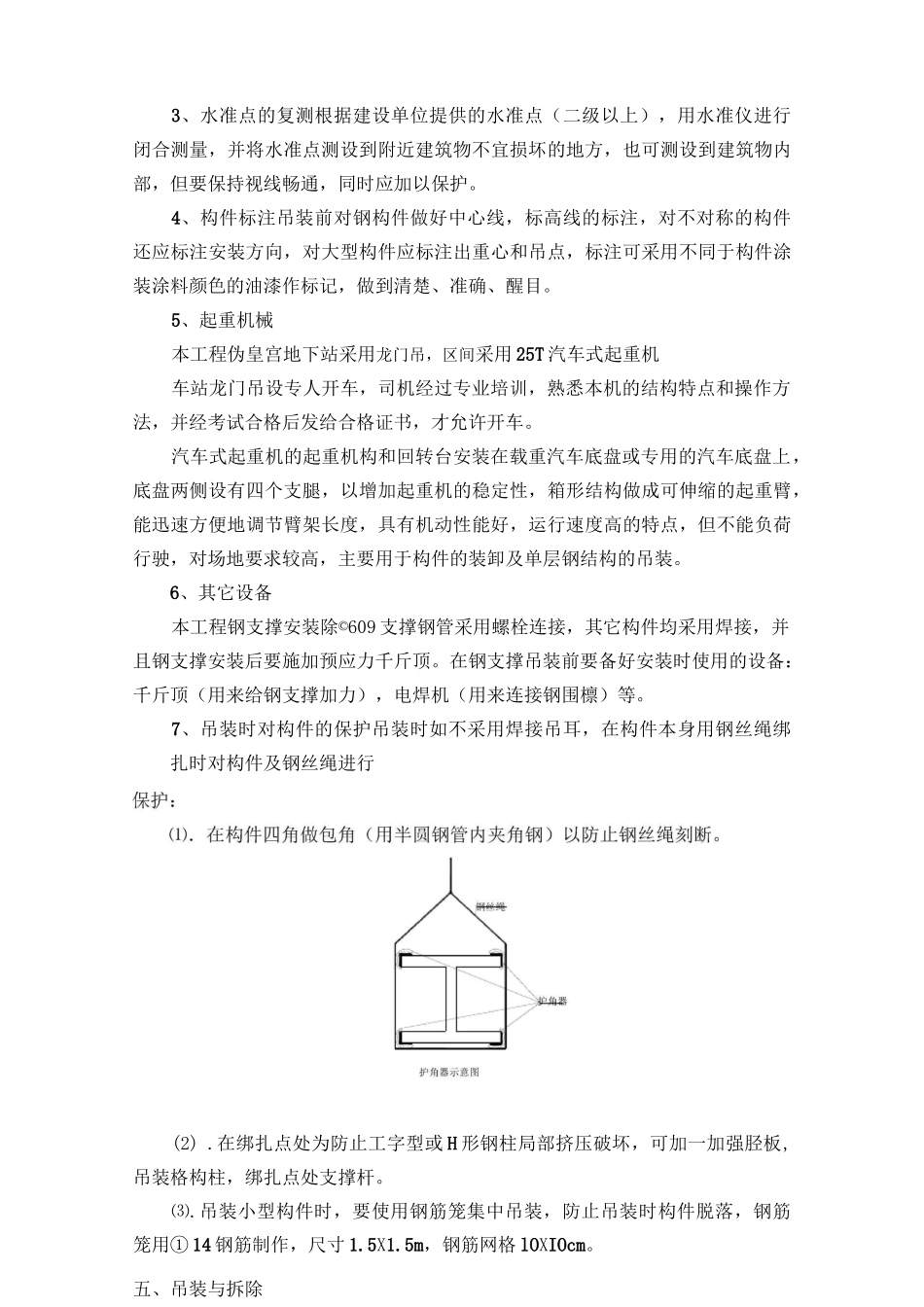

3编制范围编制范围为伪皇宫站-东大桥站区间钢围檩、钢支撑吊装施工而采取的措施项目等

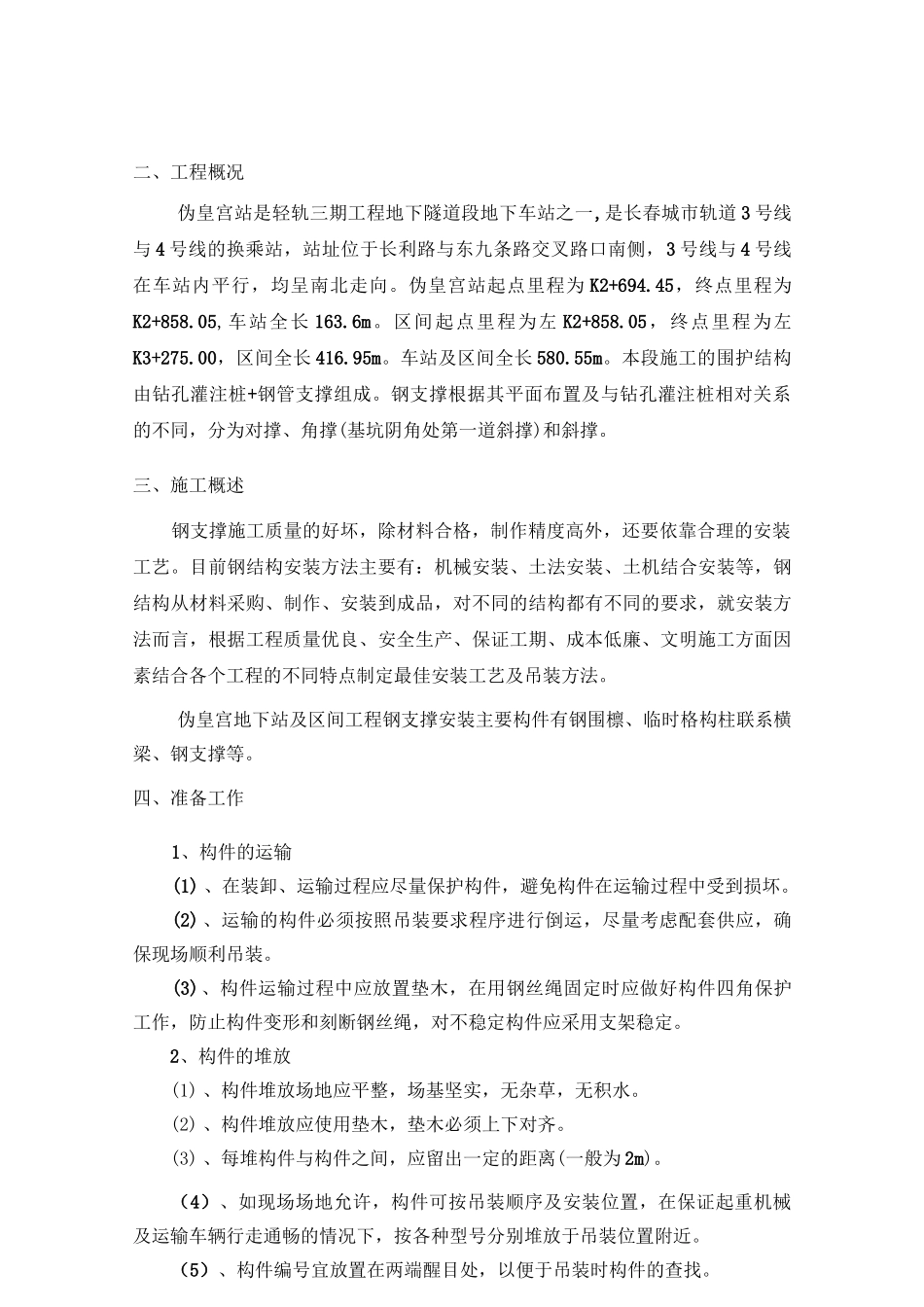

二、工程概况伪皇宫站是轻轨三期工程地下隧道段地下车站之一,是长春城市轨道3号线与4号线的换乘站,站址位于长利路与东九条路交叉路口南侧,3号线与4号线在车站内平行,均呈南北走向
伪皇宫站起点里程为K2+694
45,终点里程为K2+858
05,车站全长163
区间起点里程为左K2+858
05,终点里程为左K3+275
00,区间全长416
车站及区间全长580
本段施工的围护结构由钻孔灌注桩+钢管支撑组成
钢支撑根据其平面布置及与钻孔灌注桩相对关系的不同,分为对撑、角撑(基坑阴角处
