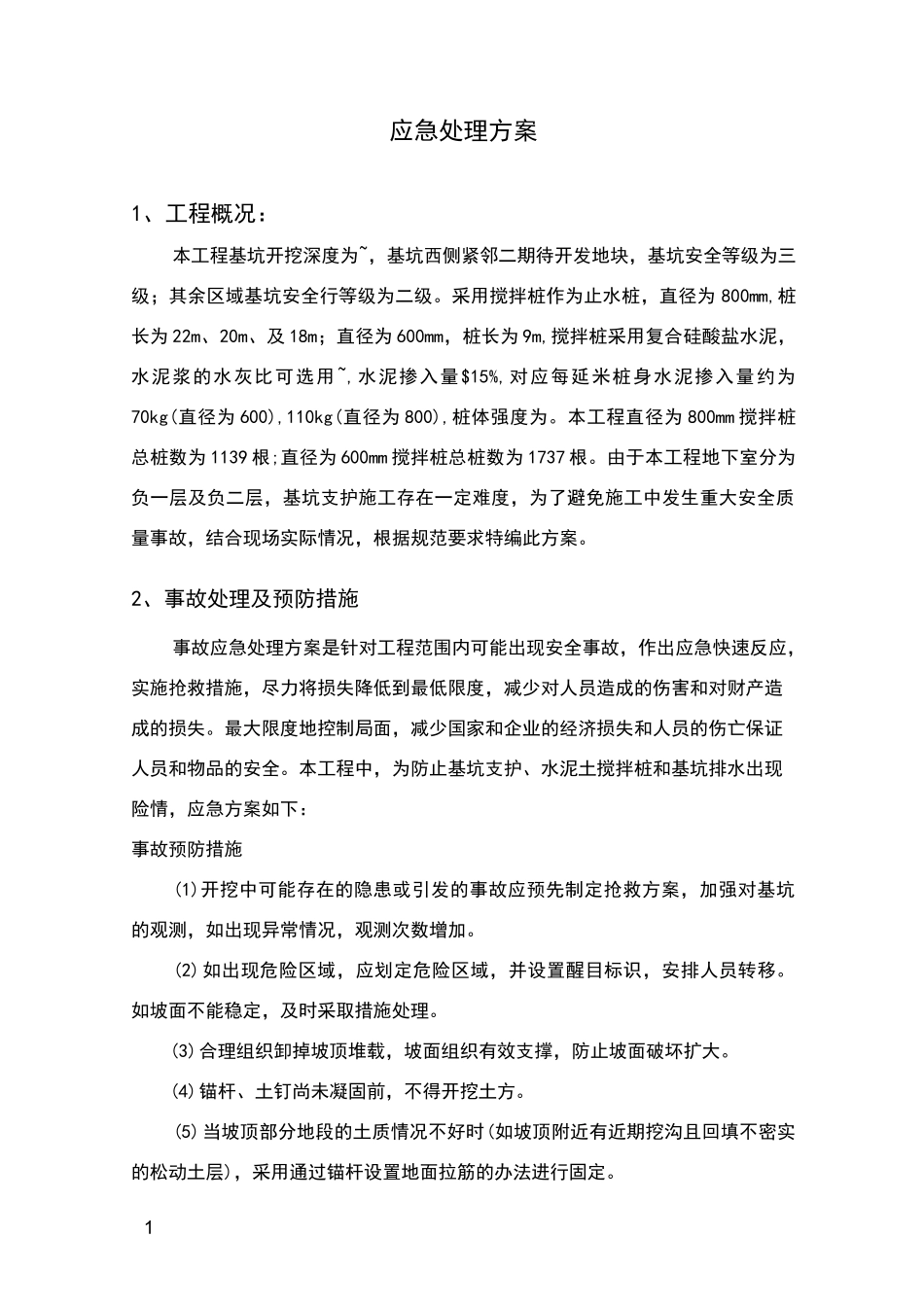

1应急处理方案1、工程概况:本工程基坑开挖深度为~,基坑西侧紧邻二期待开发地块,基坑安全等级为三级;其余区域基坑安全行等级为二级
采用搅拌桩作为止水桩,直径为800mm,桩长为22m、20m、及18m;直径为600mm,桩长为9m,搅拌桩采用复合硅酸盐水泥,水泥浆的水灰比可选用~,水泥掺入量$15%,对应每延米桩身水泥掺入量约为70kg(直径为600),110kg(直径为800),桩体强度为
本工程直径为800mm搅拌桩总桩数为1139根;直径为600mm搅拌桩总桩数为1737根
由于本工程地下室分为负一层及负二层,基坑支护施工存在一定难度,为了避免施工中发生重大安全质量事故,结合现场实际情况,根据规范要求特编此方案
2、事故处理及预防措施事故应急处理方案是针对工程范围内可能出现安全事故,作出应急快速反应,实施抢救措施,尽力将损失降低到最低限度,减少对人员造成的伤害和对财产造成的损失
最大限度地控制局面,减少国家和企业的经济损失和人员的伤亡保证人员和物品的安全
本工程中,为防止基坑支护、水泥土搅拌桩和基坑排水出现险情,应急方案如下:事故预防措施(1)开挖中可能存在的隐患或引发的事故应预先制定抢救方案,加强对基坑的观测,如出现异常情况,观测次数增加
(2)如出现危险区域,应划定危险区域,并设置醒目标识,安排人员转移
如坡面不能稳定,及时采取措施处理
(3)合理组织卸掉坡顶堆载,坡面组织有效支撑,防止坡面破坏扩大
(4)锚杆、土钉尚未凝固前,不得开挖土方
(5)当坡顶部分地段的土质情况不好时(如坡顶附近有近期挖沟且回填不密实的松动土层),采用通过锚杆设置地面拉筋的办法进行固定

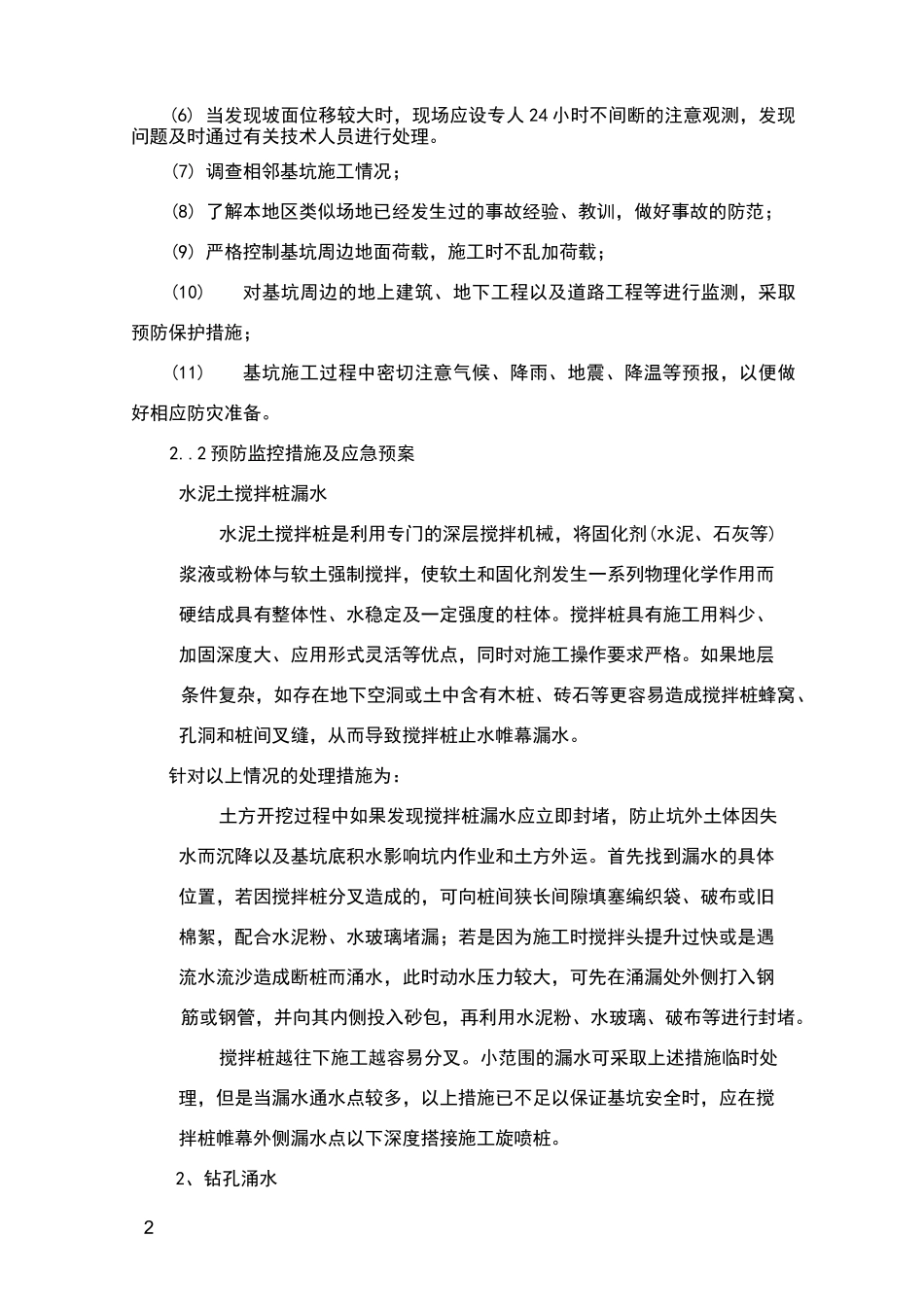

2(6)当发现坡面位移较大时,现场应设专人24小时不间断的注意观测,发现问题及时通过有关技术人员进行处理

(7)调查相邻基坑施工情况;(8)了解本地区类似场地已经发生过的事故经验、教训,做好事故的防范;(
