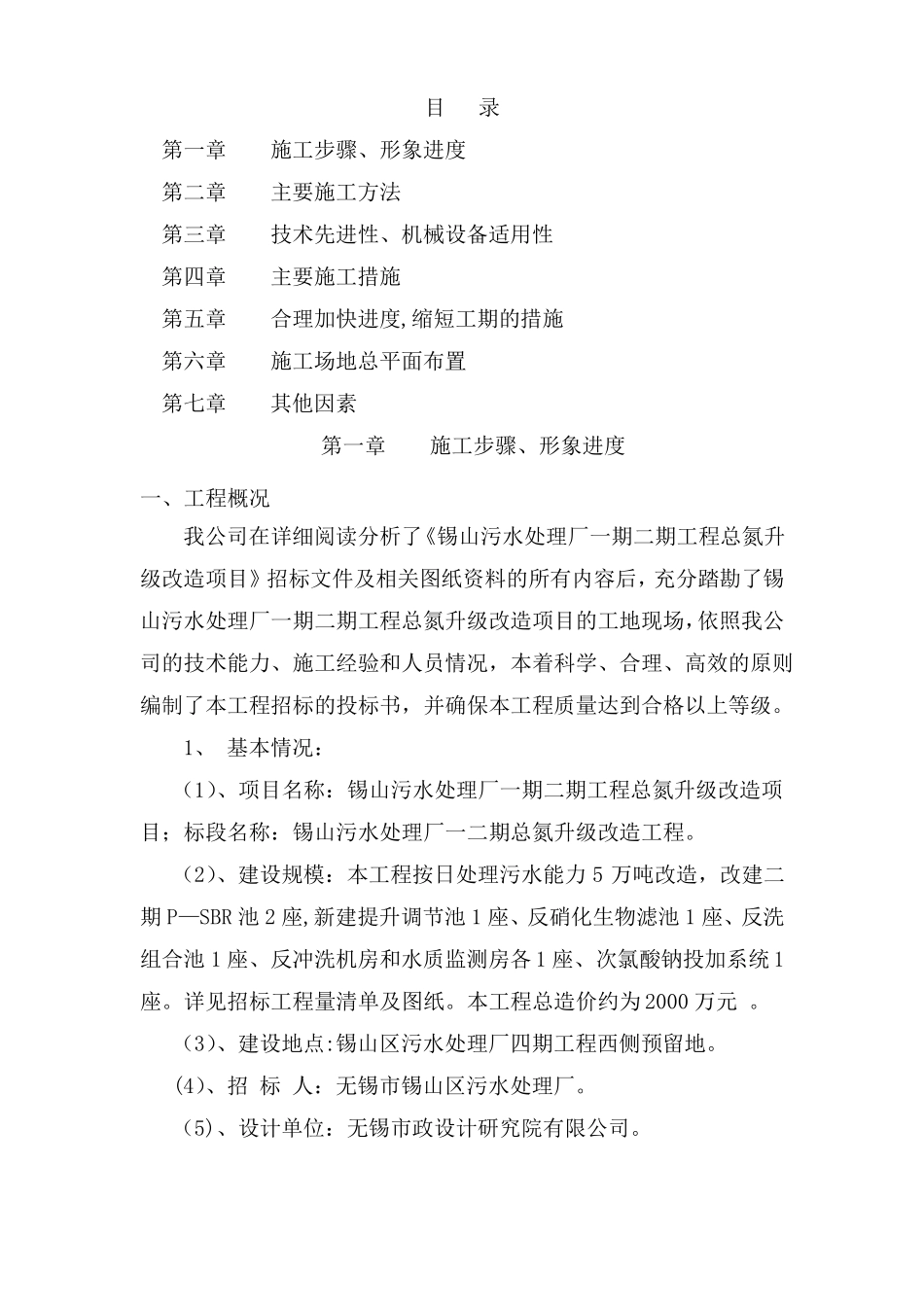

目录第一章施工步骤、形象进度第二章主要施工方法第三章技术先进性、机械设备适用性第四章主要施工措施第五章合理加快进度,缩短工期的措施第六章施工场地总平面布置第七章其他因素第一章施工步骤、形象进度一、工程概况我公司在详细阅读分析了《锡山污水处理厂一期二期工程总氮升级改造项目》招标文件及相关图纸资料的所有内容后,充分踏勘了锡山污水处理厂一期二期工程总氮升级改造项目的工地现场,依照我公司的技术能力、施工经验和人员情况,本着科学、合理、高效的原则编制了本工程招标的投标书,并确保本工程质量达到合格以上等级
1、基本情况:(1)、项目名称:锡山污水处理厂一期二期工程总氮升级改造项目;标段名称:锡山污水处理厂一二期总氮升级改造工程
(2)、建设规模:本工程按日处理污水能力5万吨改造,改建二期P—SBR池2座,新建提升调节池1座、反硝化生物滤池1座、反洗组合池1座、反冲洗机房和水质监测房各1座、次氯酸钠投加系统1座
详见招标工程量清单及图纸
本工程总造价约为2000万元
(3)、建设地点:锡山区污水处理厂四期工程西侧预留地
(4)、招标人:无锡市锡山区污水处理厂
(5)、设计单位:无锡市政设计研究院有限公司

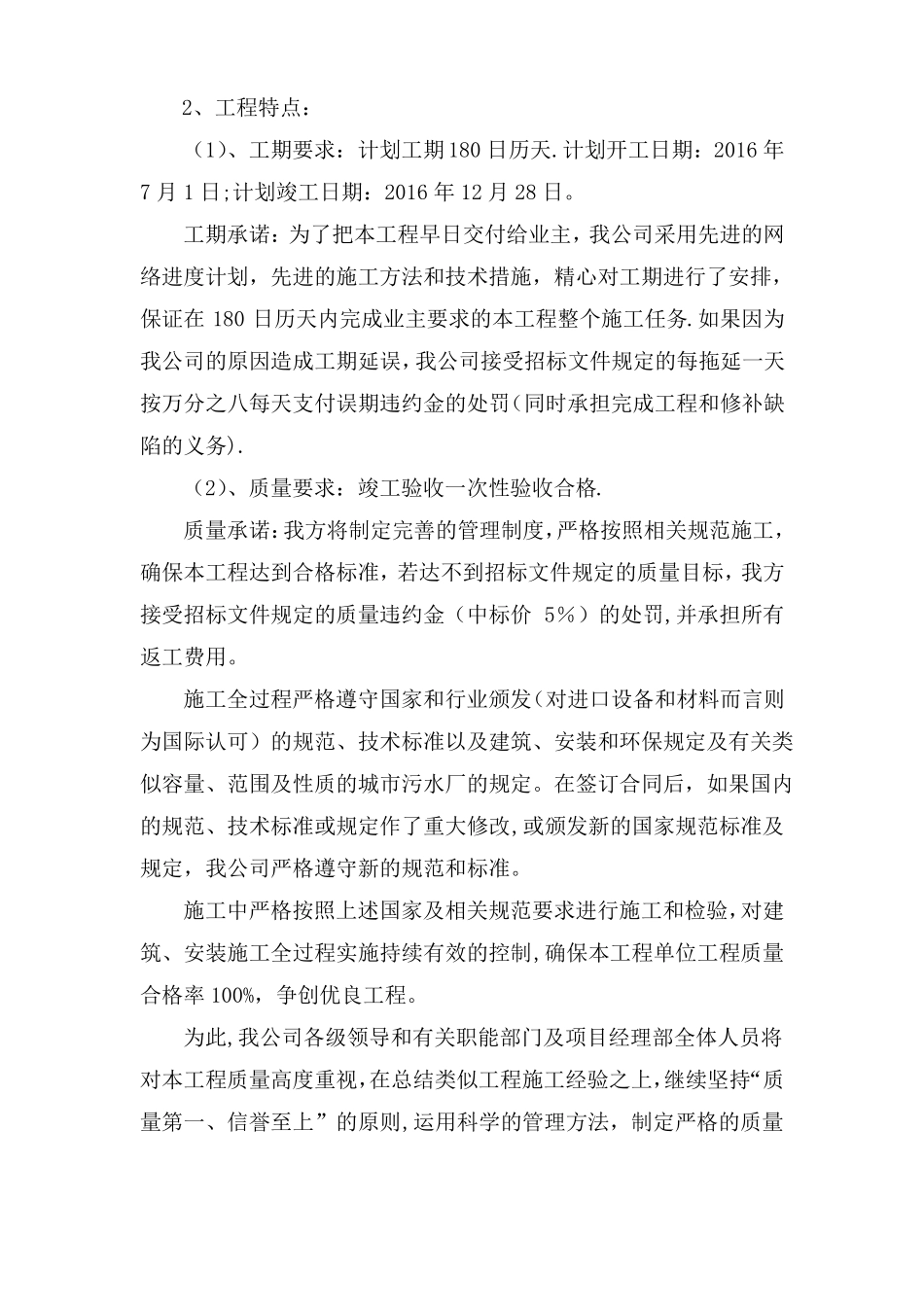

2、工程特点:(1)、工期要求:计划工期180日历天
计划开工日期:2016年7月1日;计划竣工日期:2016年12月28日
工期承诺:为了把本工程早日交付给业主,我公司采用先进的网络进度计划,先进的施工方法和技术措施,精心对工期进行了安排,保证在180日历天内完成业主要求的本工程整个施工任务
如果因为我公司的原因造成工期延误,我公司接受招标文件规定的每拖延一天按万分之八每天支付误期违约金的处罚(同时承担完成工程和修补缺陷的义务)
(2)、质量要求:竣工验收一次性验收合格
质量承诺:我方将制定完善的管理制度,严格按照相关规范施工,确保本工程达到合格标准,若达不到招标文件规定的质量目标,我
