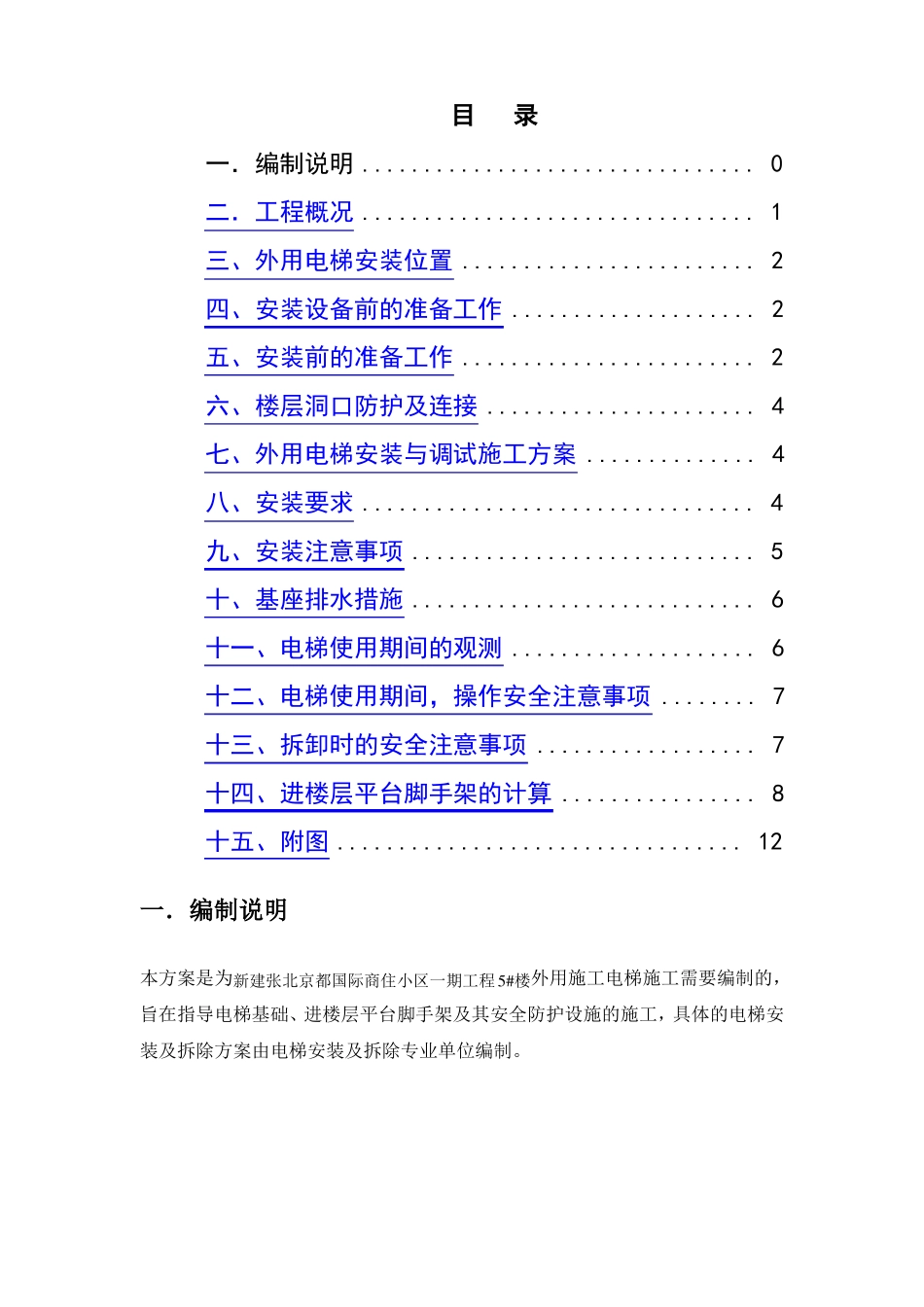

目录一.编制说明
0二.工程概况
1三、外用电梯安装位置
2四、安装设备前的准备工作
2五、安装前的准备工作
2六、楼层洞口防护及连接
4七、外用电梯安装与调试施工方案
4八、安装要求
4九、安装注意事项
5十、基座排水措施
6十一、电梯使用期间的观测
6十二、电梯使用期间,操作安全注意事项
7十三、拆卸时的安全注意事项
7十四、进楼层平台脚手架的计算
8十五、附图
12一.编制说明本方案是为新建张北京都国际商住小区一期工程5#楼外用施工电梯施工需要编制的,旨在指导电梯基础、进楼层平台脚手架及其安全防护设施的施工,具体的电梯安装及拆除方案由电梯安装及拆除专业单位编制

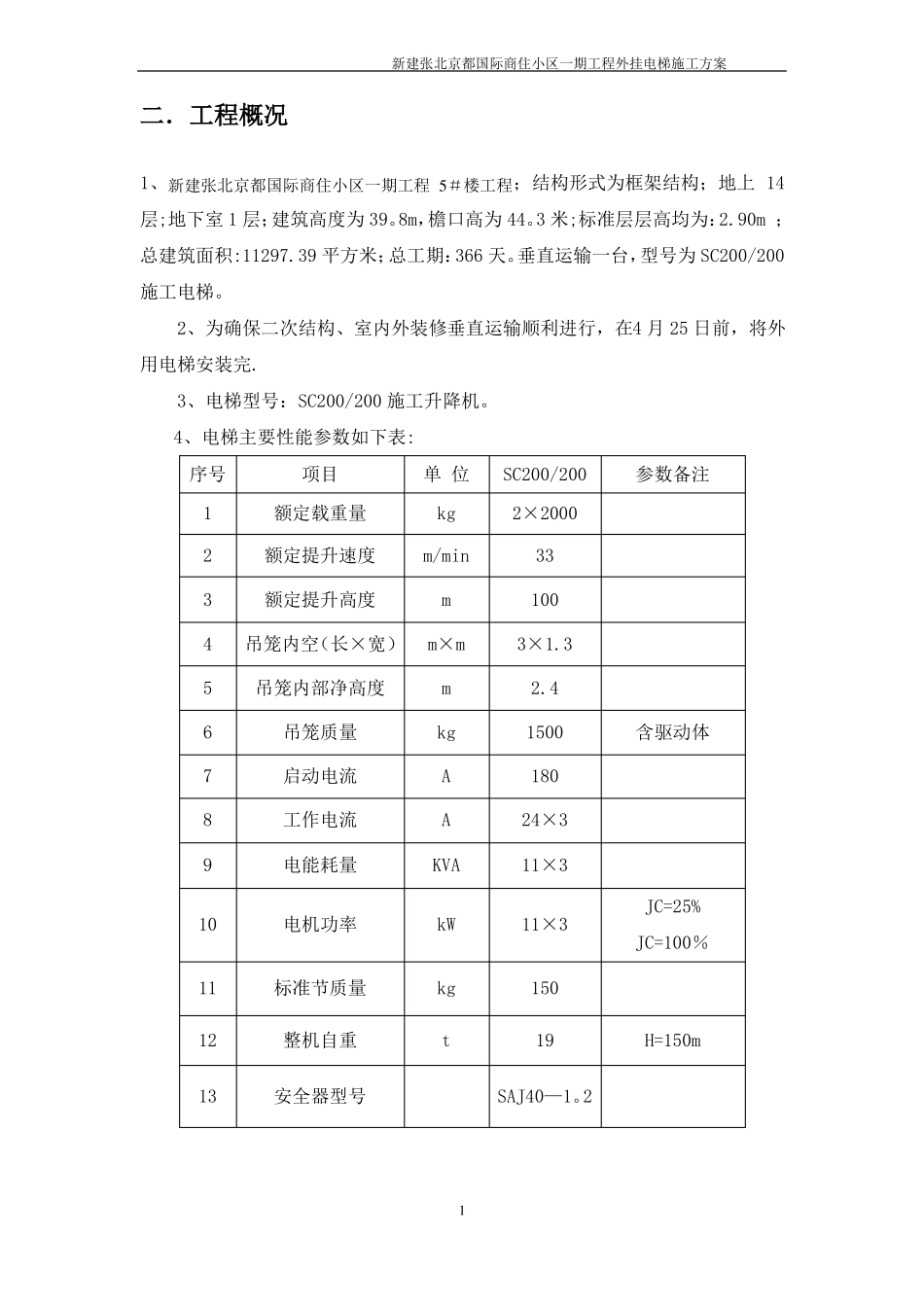

新建张北京都国际商住小区一期工程外挂电梯施工方案二.工程概况1、新建张北京都国际商住小区一期工程5#楼工程;结构形式为框架结构;地上14层;地下室1层;建筑高度为39
8m,檐口高为44
3米;标准层层高均为:2
90m;总建筑面积:11297
39平方米;总工期:366天
垂直运输一台,型号为SC200/200施工电梯
2、为确保二次结构、室内外装修
