目录一、工程概况1二、编制依据2三、编制原则2四、施工方案24
1施工前准备24
1现场准备24

2人员、设备准备34
2施工工艺4五、组织机构4六、安全及环保措施5附件:挡土板计算书6一、工程概况本工程尉北110kV变电站工程站址用地位于巴州尉犁县兴平乡境内,218国道K722里程碑以西8千米的荒地上,距离尉犁县城约40千米
进站道路从变电站西侧的乡村便道引接,新建混凝土道路长度约80米
本工程按最终规模一次征地,全站总征地面积4585平方米(含道路征地面积),其中围墙内占地面积4211平方米
本次施工占地面积6500平方米,根据地质勘探报告内容,岩土工程分析评价:施工现场为填土、中砂、细砂的评价

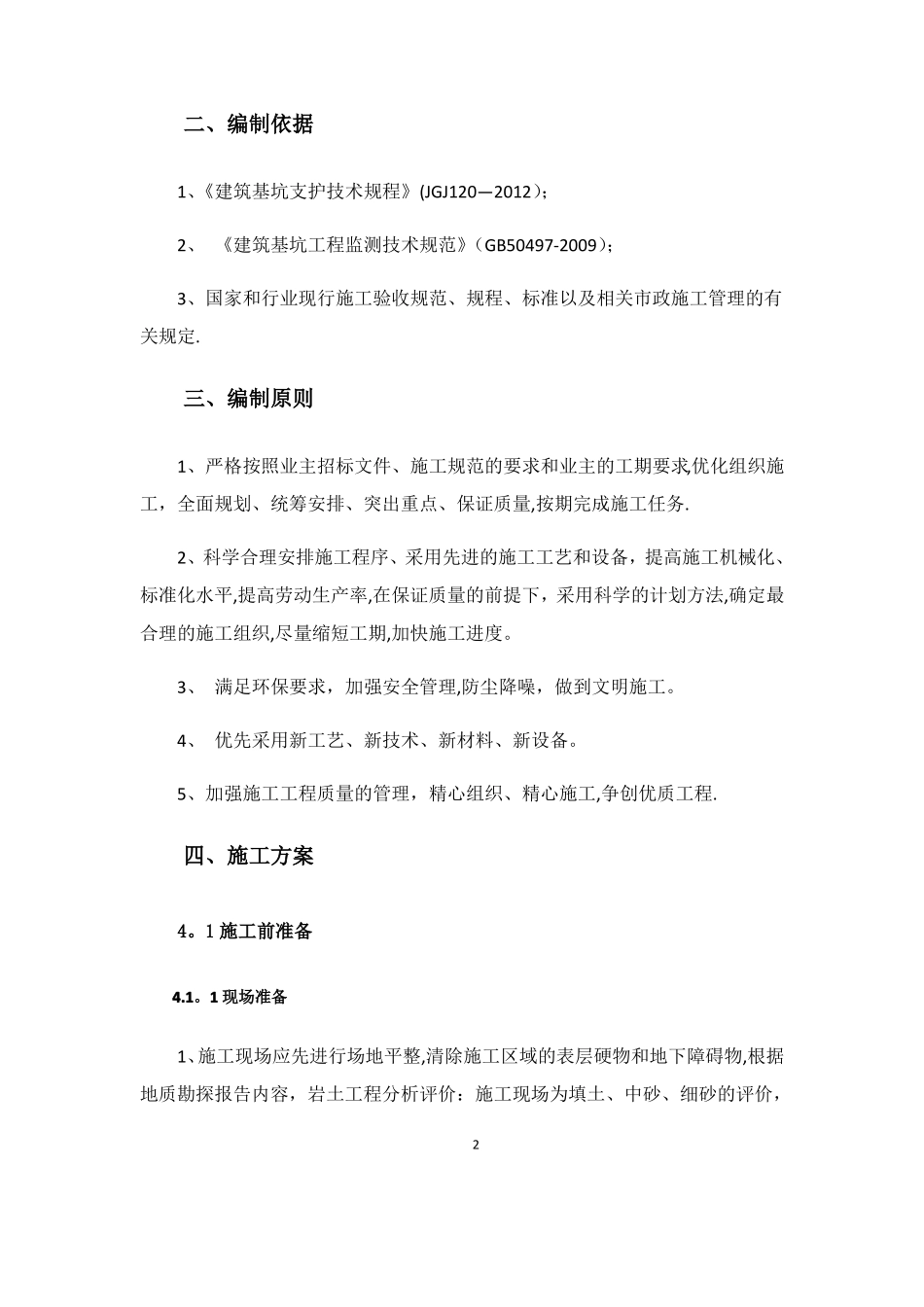

1二、编制依据1、《建筑基坑支护技术规程》(JGJ120—2012);2、《建筑基坑工程监测技术规范》(GB50497-2009);3、国家和行业现行施工验收规范、规程、标准以及相关市政施工管理的有关规定
三、编制原则1、严格按照业主招标文件、施工规范的要求和业主的工期要求,优化组织施工,全面规划、统筹安排、突出重点、保证质量,按期完成施工任务
2、科学合理安排施工程序、采用先进的施工工艺和设备,提高施工机械化、标准化水平,提高劳动生产率,在保证质量的前提下,采用科学的计划方法,确定最合理的施工组织,尽量缩短工期,加快施工进度
3、满足环保要求,加强安全管理,防尘降噪,做到文明施工
4、优先采用新工艺、新技术、新材料、新设备
5、加强施工工程质量的管理,精心组织、精心施工,争创优质工程
四、施工方案4
1施工前准备4
1现场准备1、施工现场应先进行场地平整,清除施工区域的表层硬物和地下障碍物,根据地质勘探报告内容,岩土工程分析评价:施工现场为填土、中砂、细砂的评价,2施工现场达不到重车地基承载力的要求,先进行戈壁料填筑施工让地基承载力应满足挖机和自卸车平稳行走的要求
