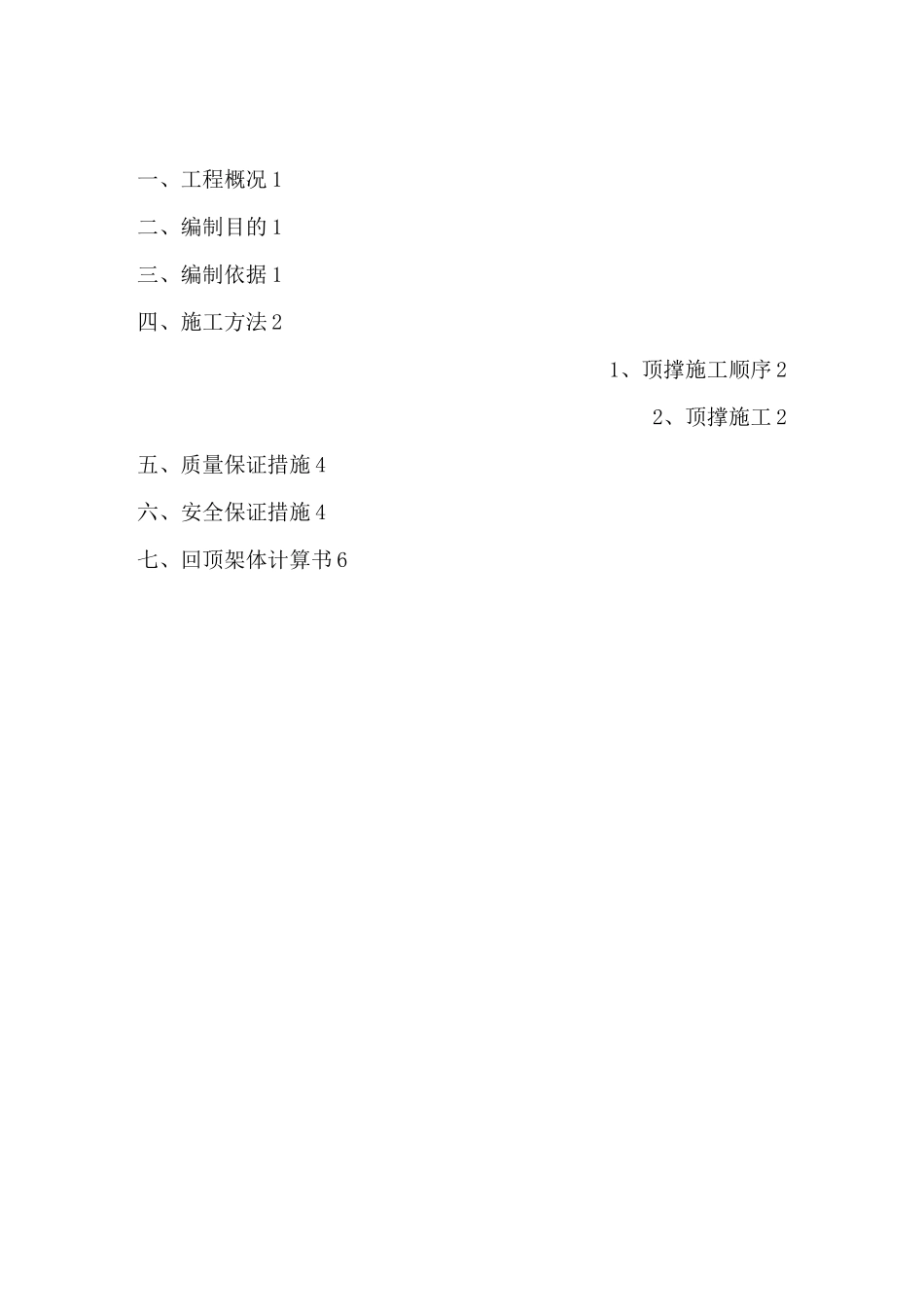

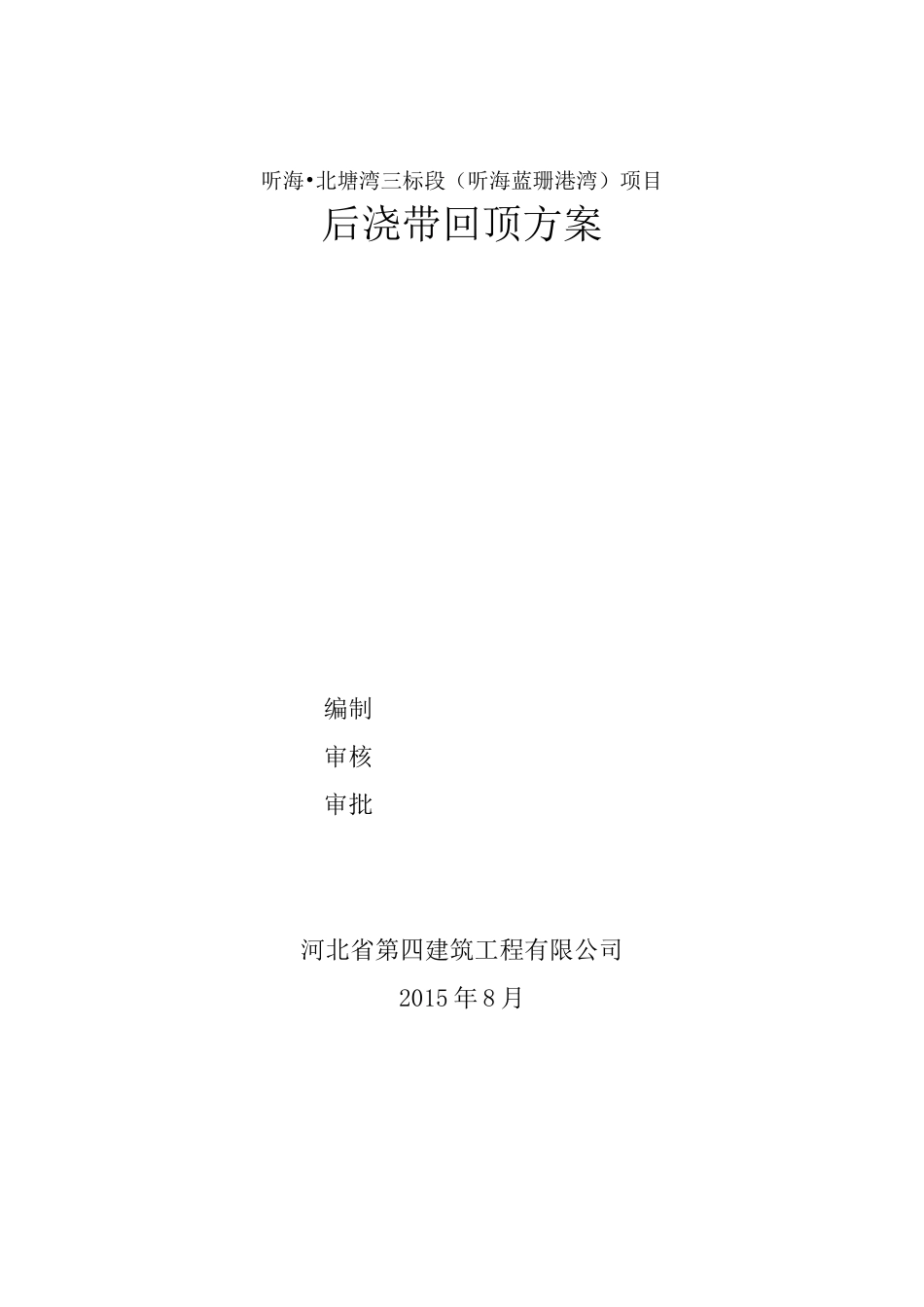

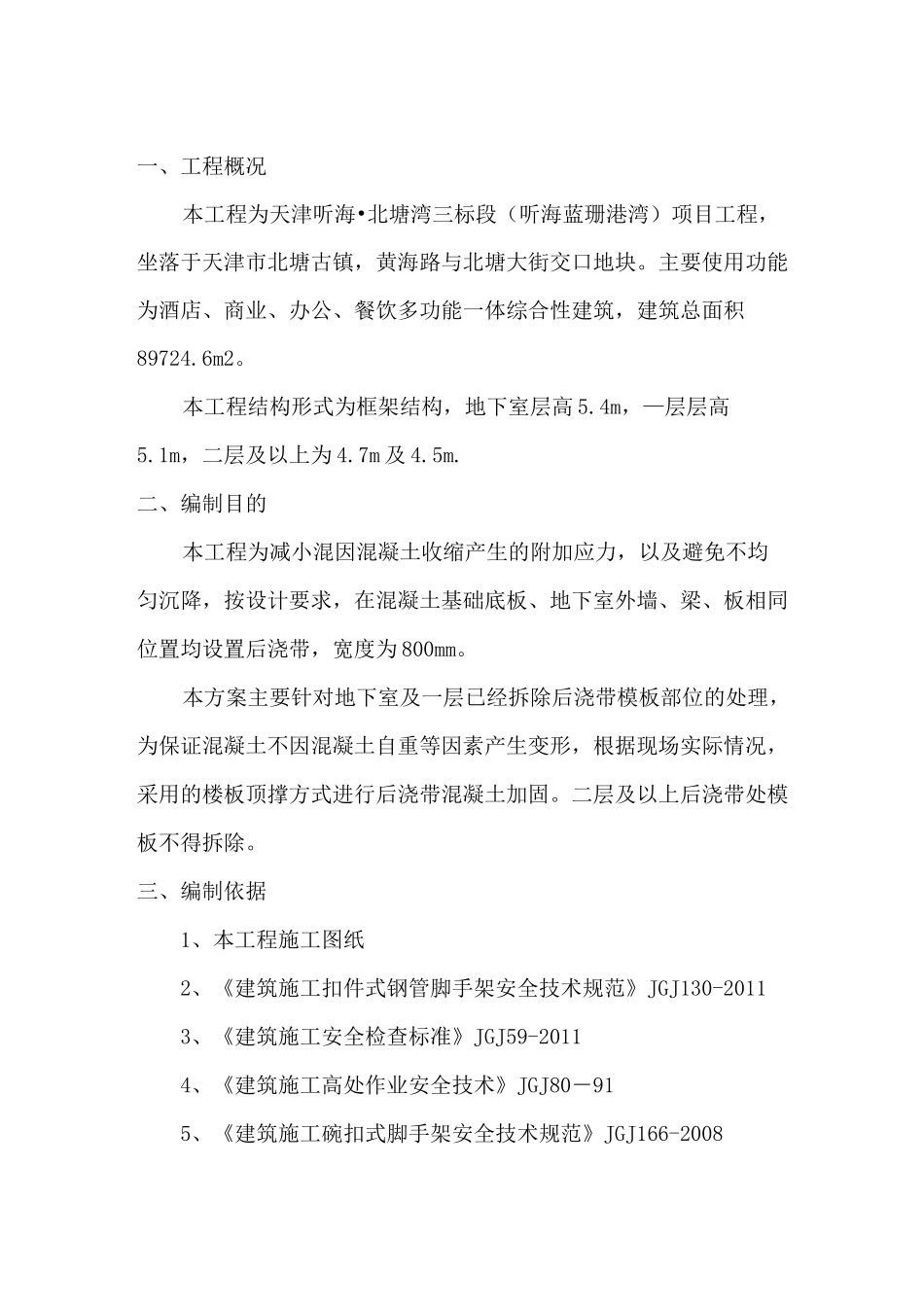

听海•北塘湾三标段(听海蓝珊港湾)项目后浇带回顶方案编制审核审批河北省第四建筑工程有限公司2015年8月一、工程概况1二、编制目的1三、编制依据1四、施工方法21、顶撑施工顺序22、顶撑施工2五、质量保证措施4六、安全保证措施4七、回顶架体计算书6一、工程概况本工程为天津听海•北塘湾三标段(听海蓝珊港湾)项目工程,坐落于天津市北塘古镇,黄海路与北塘大街交口地块
主要使用功能为酒店、商业、办公、餐饮多功能一体综合性建筑,建筑总面积89724
本工程结构形式为框架结构,地下室层高5
4m,—层层高5
1m,二层及以上为4
二、编制目的本工程为减小混因混凝土收缩产生的附加应力,以及避免不均匀沉降,按设计要求,在混凝土基础底板、地下室外墙、梁、板相同位置均设置后浇带,宽度为800mm
本方案主要针对地下室及一层已经拆除后浇带模板部位的处理,为保证混凝土不因混凝土自重等因素产生变形,根据现场实际情况,采用的楼板顶撑方式进行后浇带混凝土加固
二层及以上后浇带处模板不得拆除
三、编制依据1、本工程施工图纸2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20113、《建筑施工安全检查标准》JGJ59-20114、《建筑施工高处作业安全技术》JGJ80-915、《建筑施工碗扣式脚手架安全技术规范》JGJ166-2008四、施工方法原结构设计为简支梁板,由于后浇带的留置,结构受力转变为悬臂梁板,因此在后浇带处需加设支撑,避免因结构受力的变化,造成梁板开裂
1、顶撑施工顺序梁底模板拆除一梁底顶撑一顶板模板拆除一顶板顶撑2、顶撑施工为了保证结构受力要求,将梁板和后浇带模板支撑体系作为同一体系
拆除部位后浇带处支撑必须及时进行回顶
后浇带二次回顶支撑拆除前,后浇带混凝土以同条件的试块强度必须达到100%
后浇带两端的板采用碗扣式脚手架支撑,板底铺设40X80mm方木
