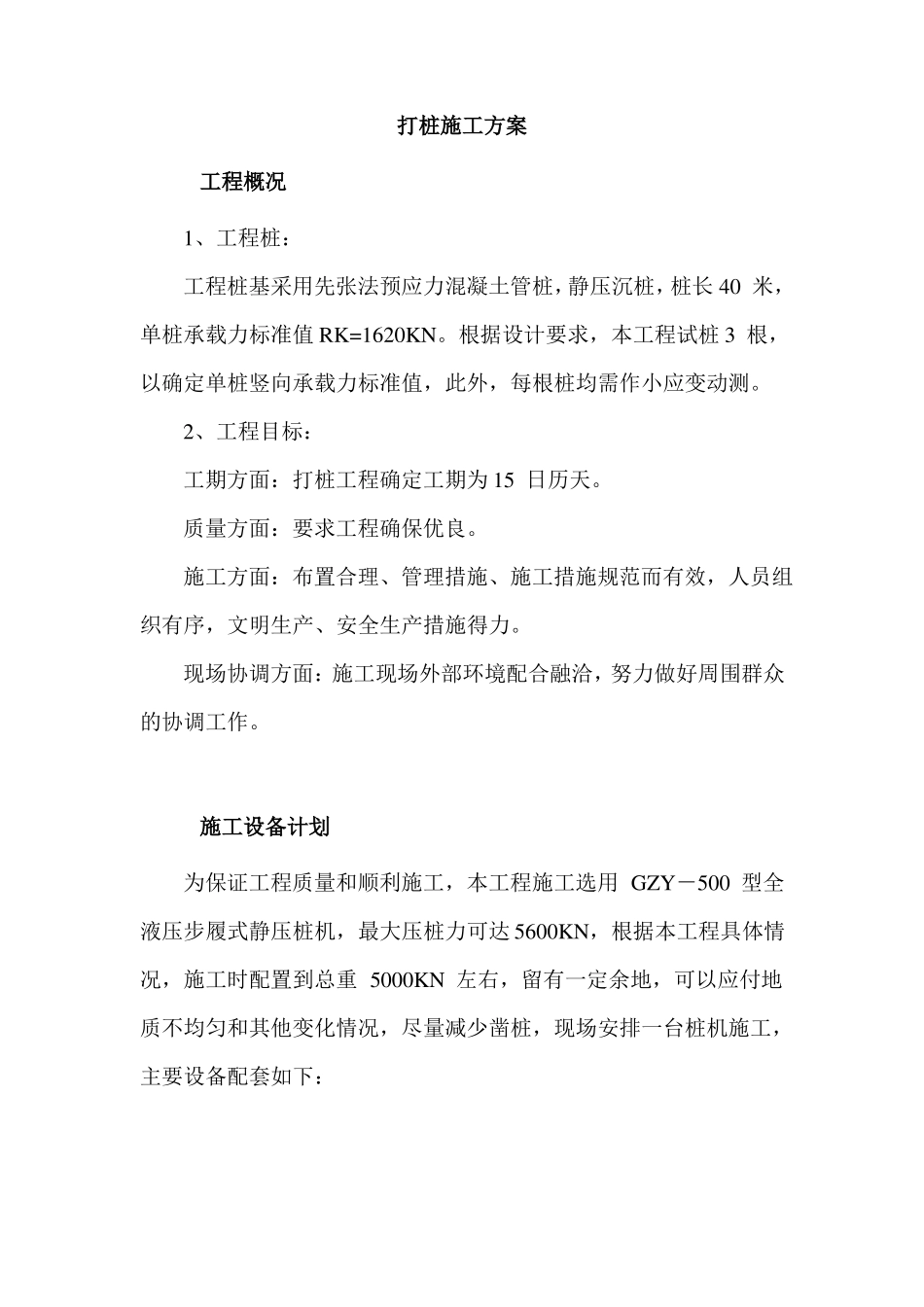

打桩施工方案工程概况1、工程桩:工程桩基采用先张法预应力混凝土管桩,静压沉桩,桩长40米,单桩承载力标准值RK=1620KN
根据设计要求,本工程试桩3根,以确定单桩竖向承载力标准值,此外,每根桩均需作小应变动测
2、工程目标:工期方面:打桩工程确定工期为15日历天
质量方面:要求工程确保优良
施工方面:布置合理、管理措施、施工措施规范而有效,人员组织有序,文明生产、安全生产措施得力
现场协调方面:施工现场外部环境配合融洽,努力做好周围群众的协调工作

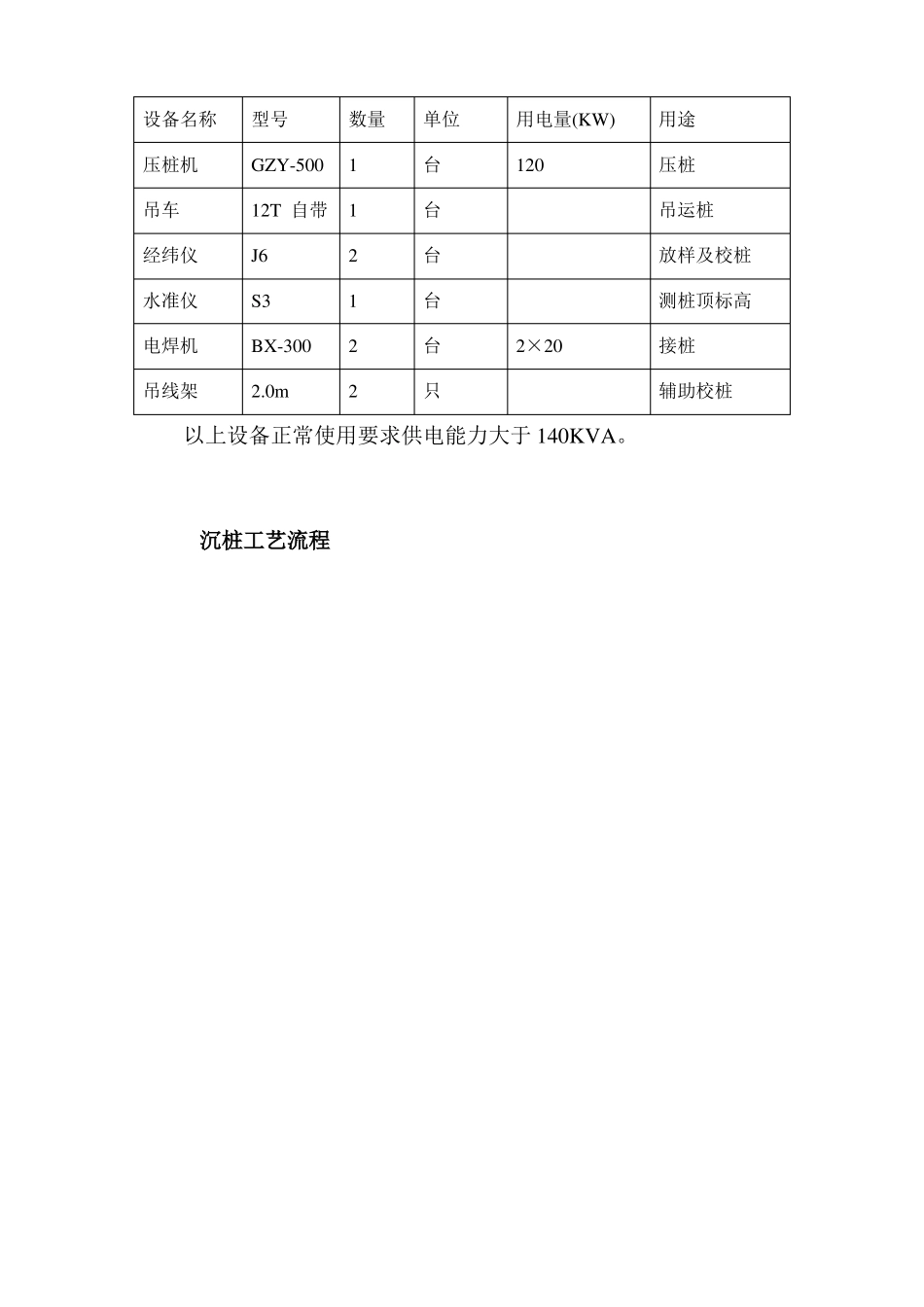

施工设备计划为保证工程质量和顺利施工,本工程施工选用GZY-500型全液压步履式静压桩机,最大压桩力可达5600KN,根据本工程具体情况,施工时配置到总重5000KN左右,留有一定余地,可以应付地质不均匀和其他变化情况,尽量减少凿桩,现场安排一台桩机施工,主要设备配套如下:设备名称压桩机吊车经纬仪水准仪电焊机吊线架型号GZY-500数量1单位台台台台台只用电量(KW)1202×20用途压桩吊运桩放样及校桩测桩顶标高接桩辅助校桩12T自带1J6S3BX-3002
0m2122以上设备正常使用要求供电能力大于140KVA

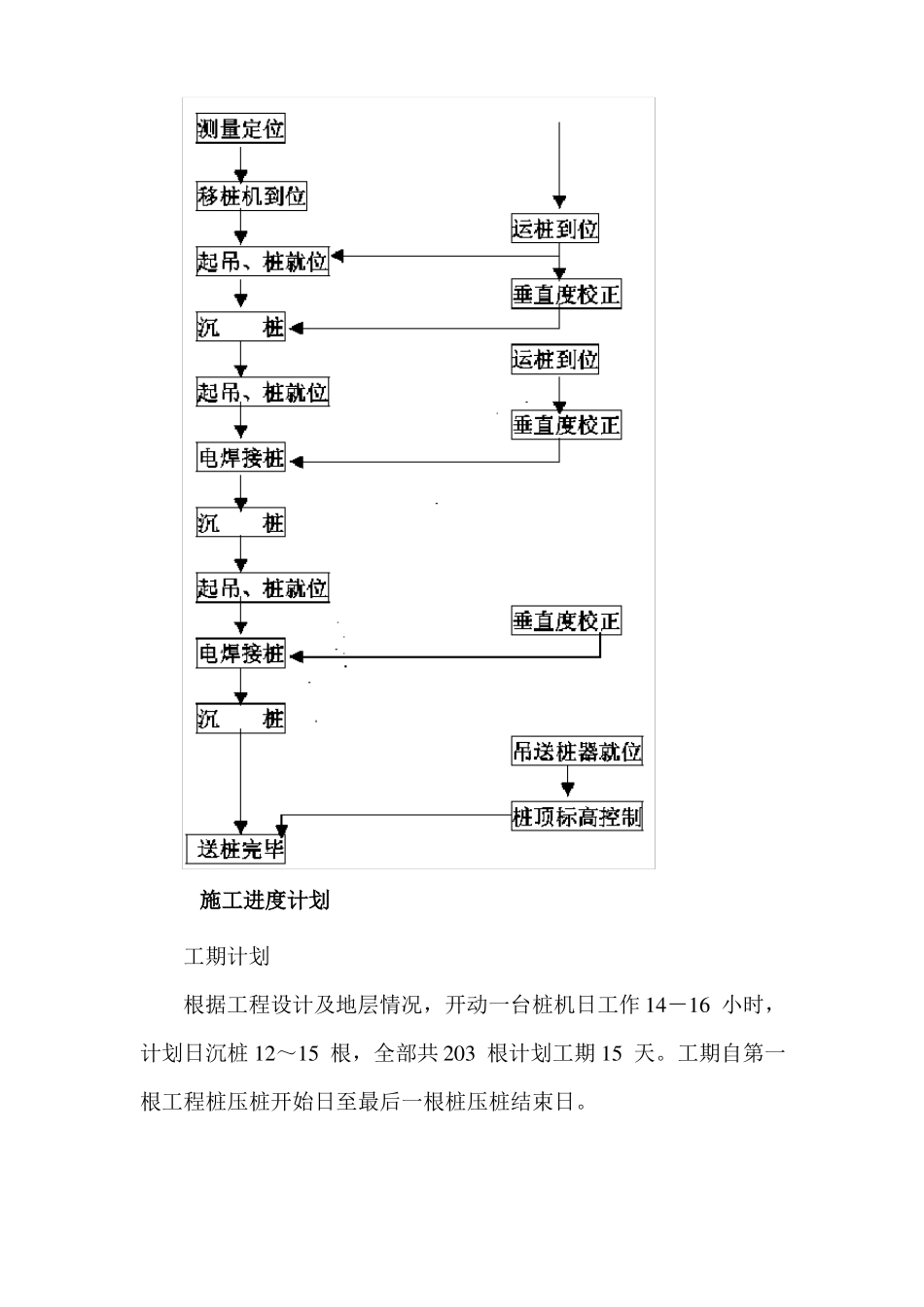

沉桩工艺流程施工进度计划工期计划根据工程设计及地层情况,开动一台桩机日工作14-16小时,计划日沉桩12~15根,全部共203根计划工期15天
工期自第一根工程桩压桩开始日至最后一根桩压桩结束日
压桩工艺技术及质量保证措施一、施工放样:1、施工轴线必须严格按设计坐标点引侧,并经多次复核后确认,施工现场轴线控制点位置应设在不受打桩作业影响的地方,并加以保护
2、根据设计的桩位图,按施工顺序将桩逐一编号,依桩号对应的轴线,按尺寸要求施放桩位,并设置样桩,供桩机就位定位
3、桩位桩放样允许误差1cm,设置的样桩应要入与地平,周围撒上白灰或水灰以便查找,并在打桩前进行复核
4、施工区附近设4个以上不受打桩影响的水准点,以
