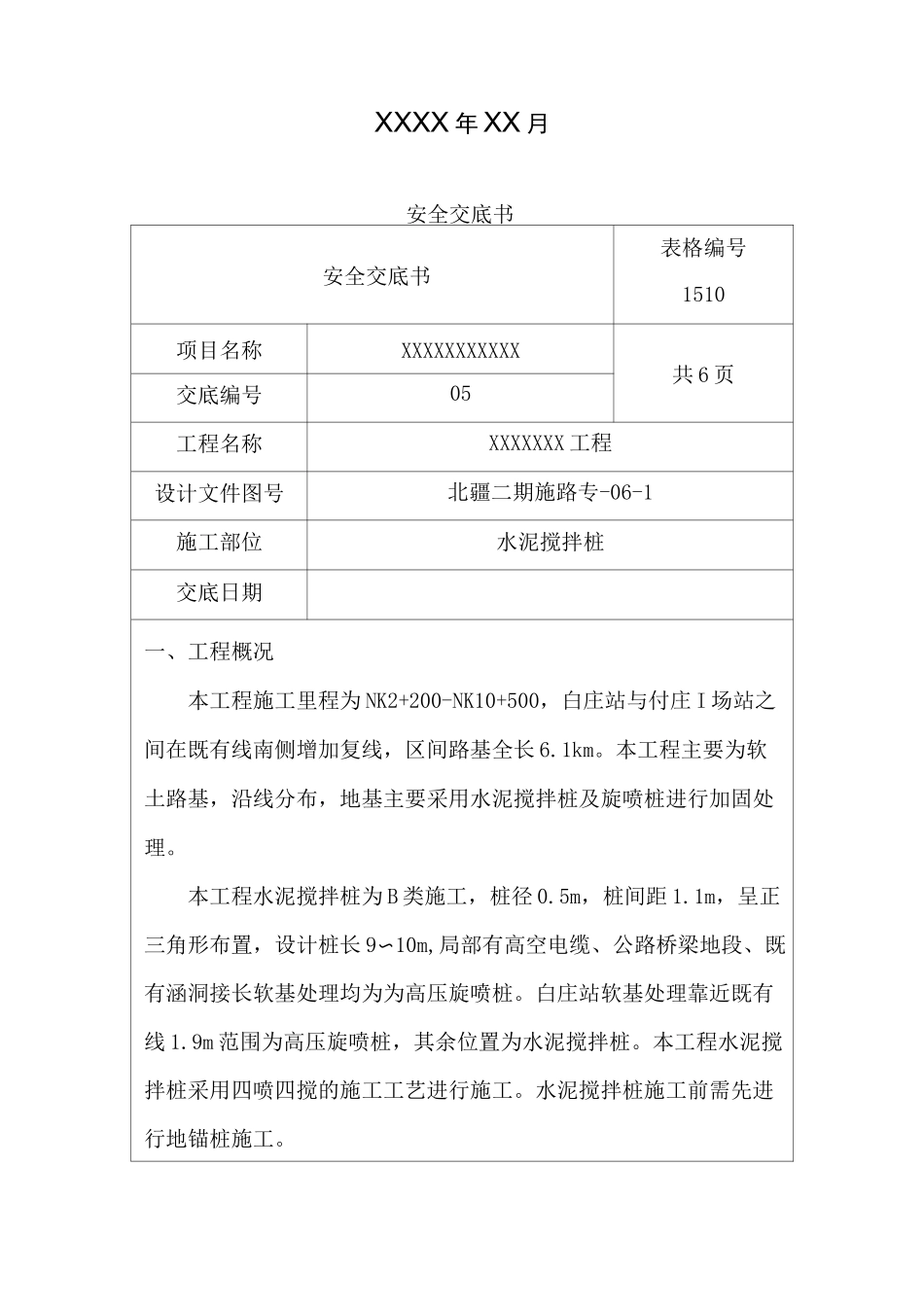

XXXXXXXXXXXXXXXXXX工程xxxxxxxxxxx项目部水泥搅拌桩施工安全技术交底编制人:审核人:审批人:xxxxxxxxx公司XXXX年XX月安全交底书安全交底书表格编号1510项目名称XXXXXXXXXXX共6页交底编号05工程名称XXXXXXX工程设计文件图号北疆二期施路专-06-1施工部位水泥搅拌桩交底日期一、工程概况本工程施工里程为NK2+200-NK10+500,白庄站与付庄I场站之间在既有线南侧增加复线,区间路基全长6
本工程主要为软土路基,沿线分布,地基主要采用水泥搅拌桩及旋喷桩进行加固处理
本工程水泥搅拌桩为B类施工,桩径0
5m,桩间距1
1m,呈正三角形布置,设计桩长9〜10m,局部有高空电缆、公路桥梁地段、既有涵洞接长软基处理均为为高压旋喷桩
白庄站软基处理靠近既有线1
9m范围为高压旋喷桩,其余位置为水泥搅拌桩
本工程水泥搅拌桩采用四喷四搅的施工工艺进行施工
水泥搅拌桩施工前需先进行地锚桩施工

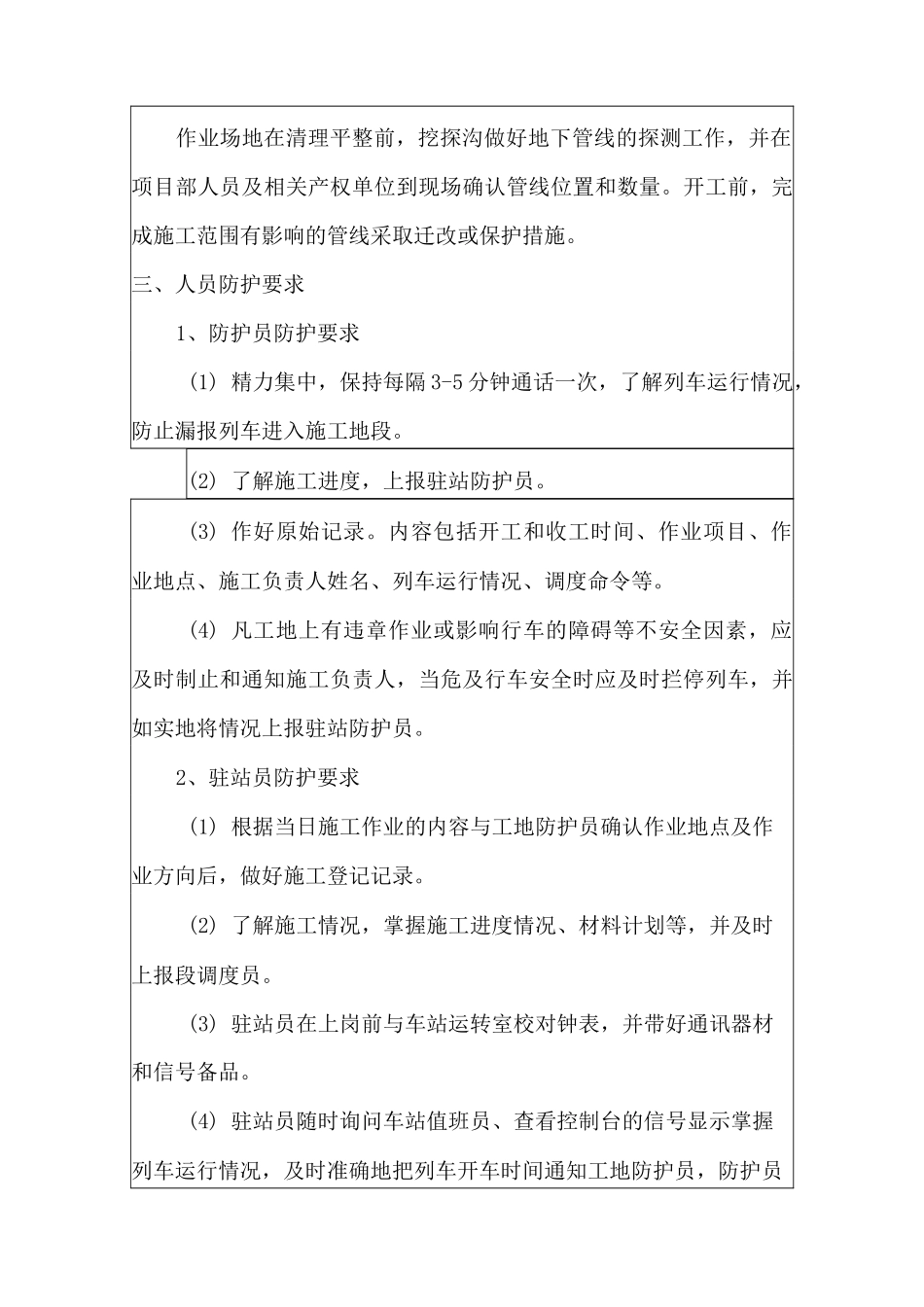

二、地下管线保护作业场地在清理平整前,挖探沟做好地下管线的探测工作,并在项目部人员及相关产权单位到现场确认管线位置和数量
开工前,完成施工范围有影响的管线采取迁改或保护措施
三、人员防护要求1、防护员防护要求(1)精力集中,保持每隔3-5分钟通话一次,了解列车运行情况,防止漏报列车进入施工地段
(2)了解施工进度,上报驻站防护员
(3)作好原始记录
内容包括开工和收工时间、作业项目、作业地点、施工负责人姓名、列车运行情况、调度命令等
(4)凡工地上有违章作业或影响行车的障碍等不安全因素,应及时制止和通知施工负责人,当危及行车安全时应及时拦停列车,并如实地将情况上报驻站防护员
2、驻站员防护要求(1)根据当日施工作业的内容与工地防护员确认作业地点及作业方向后,做好施工登记记录
(2)了解施工情况,掌握施工进度情况、材料计划等,并及时上报段调
