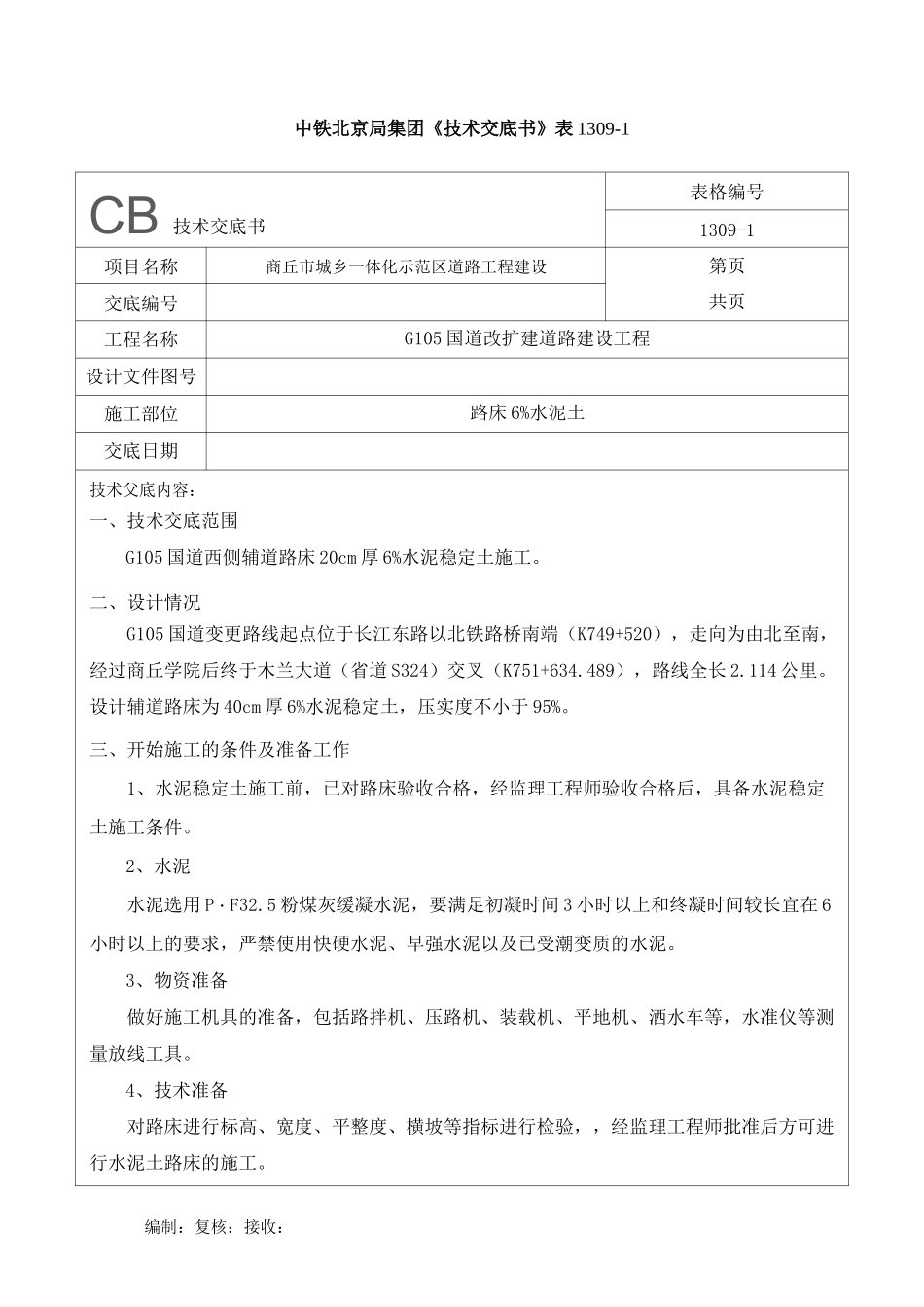

编制:复核:接收:中铁北京局集团《技术交底书》表1309-1CB技术交底书表格编号1309-1项目名称商丘市城乡一体化示范区道路工程建设第页共页交底编号工程名称G105国道改扩建道路建设工程设计文件图号施工部位路床6%水泥土交底日期技术父底内容:一、技术交底范围G105国道西侧辅道路床20cm厚6%水泥稳定土施工
二、设计情况G105国道变更路线起点位于长江东路以北铁路桥南端(K749+520),走向为由北至南,经过商丘学院后终于木兰大道(省道S324)交叉(K751+634
489),路线全长2
设计辅道路床为40cm厚6%水泥稳定土,压实度不小于95%
三、开始施工的条件及准备工作1、水泥稳定土施工前,已对路床验收合格,经监理工程师验收合格后,具备水泥稳定土施工条件
2、水泥水泥选用P・F32
5粉煤灰缓凝水泥,要满足初凝时间3小时以上和终凝时间较长宜在6小时以上的要求,严禁使用快硬水泥、早强水泥以及已受潮变质的水泥
3、物资准备做好施工机具的准备,包括路拌机、压路机、装载机、平地机、洒水车等,水准仪等测量放线工具
4、技术准备对路床进行标高、宽度、平整度、横坡等指标进行检验,,经监理工程师批准后方可进行水泥土路床的施工

编制:复核:接收:四、五、施工工艺1、施工工艺流程施工放样f备土、铺土f摊铺水泥f拌和质量标准1、水泥土路床压实度±95%
2、水泥土允许误差:(CJJ1-2008)城镇道E表7
1石灰稳定土类基层及底基层允许偏支项目允许偏差范国申线偏位(mm)
