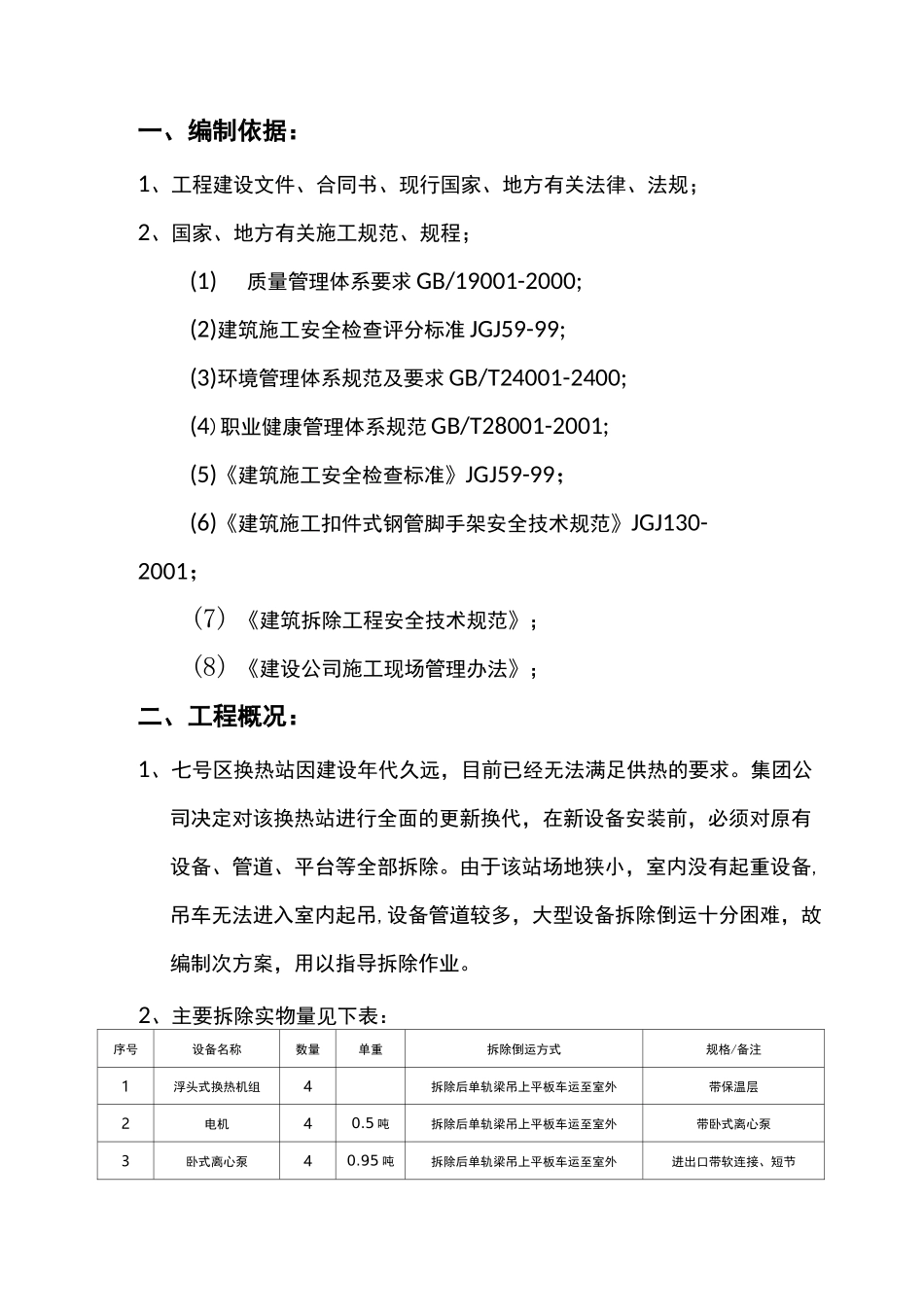

一、编制依据:1、工程建设文件、合同书、现行国家、地方有关法律、法规;2、国家、地方有关施工规范、规程;(1)质量管理体系要求GB/19001-2000;(2)建筑施工安全检查评分标准JGJ59-99;(3)环境管理体系规范及要求GB/T24001-2400;(4)职业健康管理体系规范GB/T28001-2001;(5)《建筑施工安全检查标准》JGJ59-99;(6)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;(7)《建筑拆除工程安全技术规范》;(8)《建设公司施工现场管理办法》;二、工程概况:1、七号区换热站因建设年代久远,目前已经无法满足供热的要求
集团公司决定对该换热站进行全面的更新换代,在新设备安装前,必须对原有设备、管道、平台等全部拆除
由于该站场地狭小,室内没有起重设备,吊车无法进入室内起吊,设备管道较多,大型设备拆除倒运十分困难,故编制次方案,用以指导拆除作业

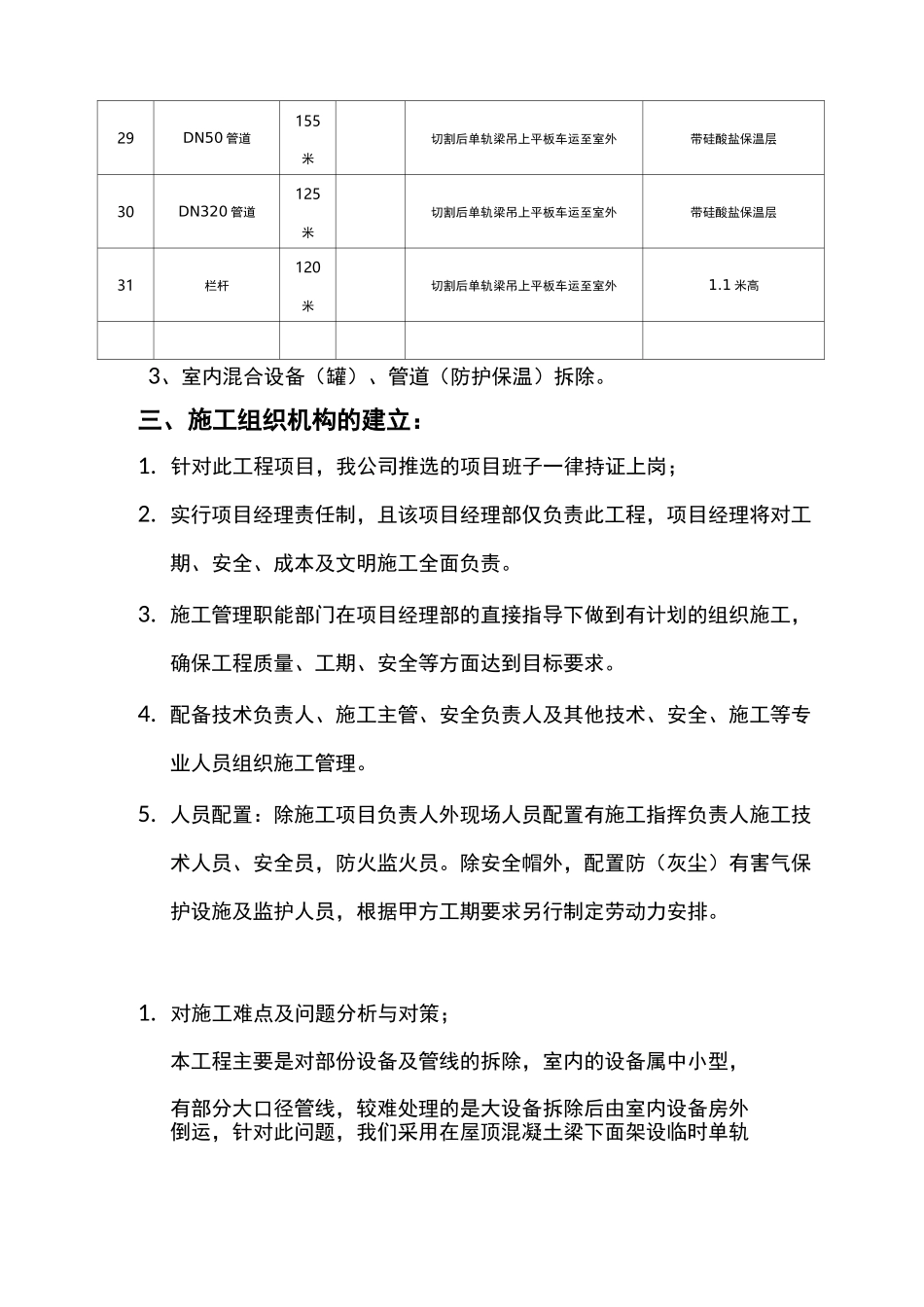

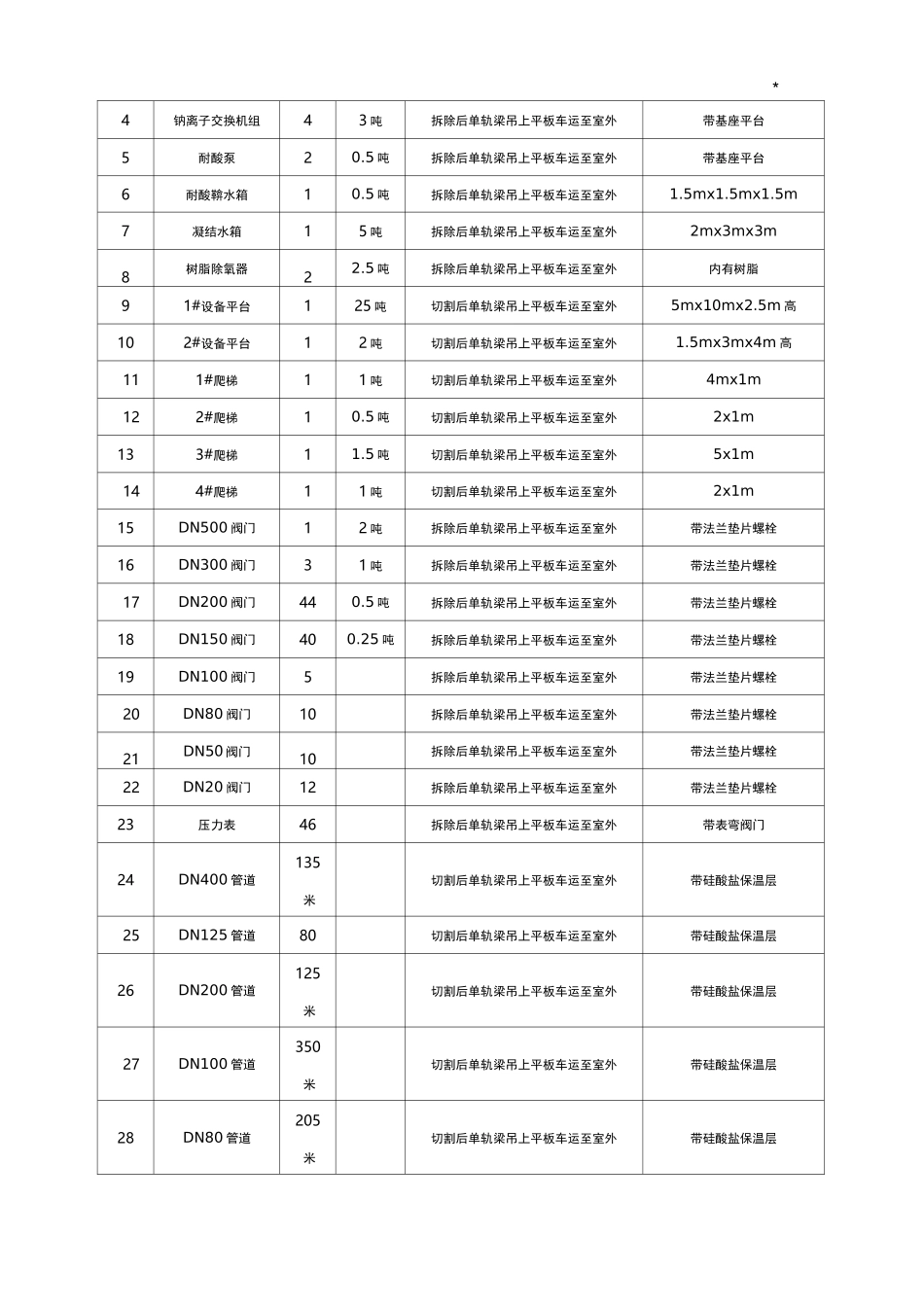

2、主要拆除实物量见下表:序号设备名称数量单重拆除倒运方式规格/备注1浮头式换热机组4拆除后单轨梁吊上平板车运至室外带保温层2电机40
5吨拆除后单轨梁吊上平板车运至室外带卧式离心泵3卧式离心泵40
95吨拆除后单轨梁吊上平板车运至室外进出口带软连接、短节**4钠离子交换机组43吨拆除后单轨梁吊上平板车运至室外带基座平台5耐酸泵20
5吨拆除后单轨梁吊上平板车运至室外带基座平台6耐酸鞥水箱10
5吨拆除后单轨梁吊上平板车运至室外1
5m7凝结水箱15吨拆除后单轨梁吊上平板车运至室外2mx3mx3m8树脂除氧器22
5吨拆除后单轨梁吊上平板车运至室外内有树脂91#设备平台125吨切割后单轨梁吊上平板车运至室外5mx10mx2
5m高102#设备平台12吨切割后单轨梁吊上平板车运至室外1
5mx3mx4m高111#爬梯11吨切割后单轨梁吊上平板车运至室外4mx1m12
