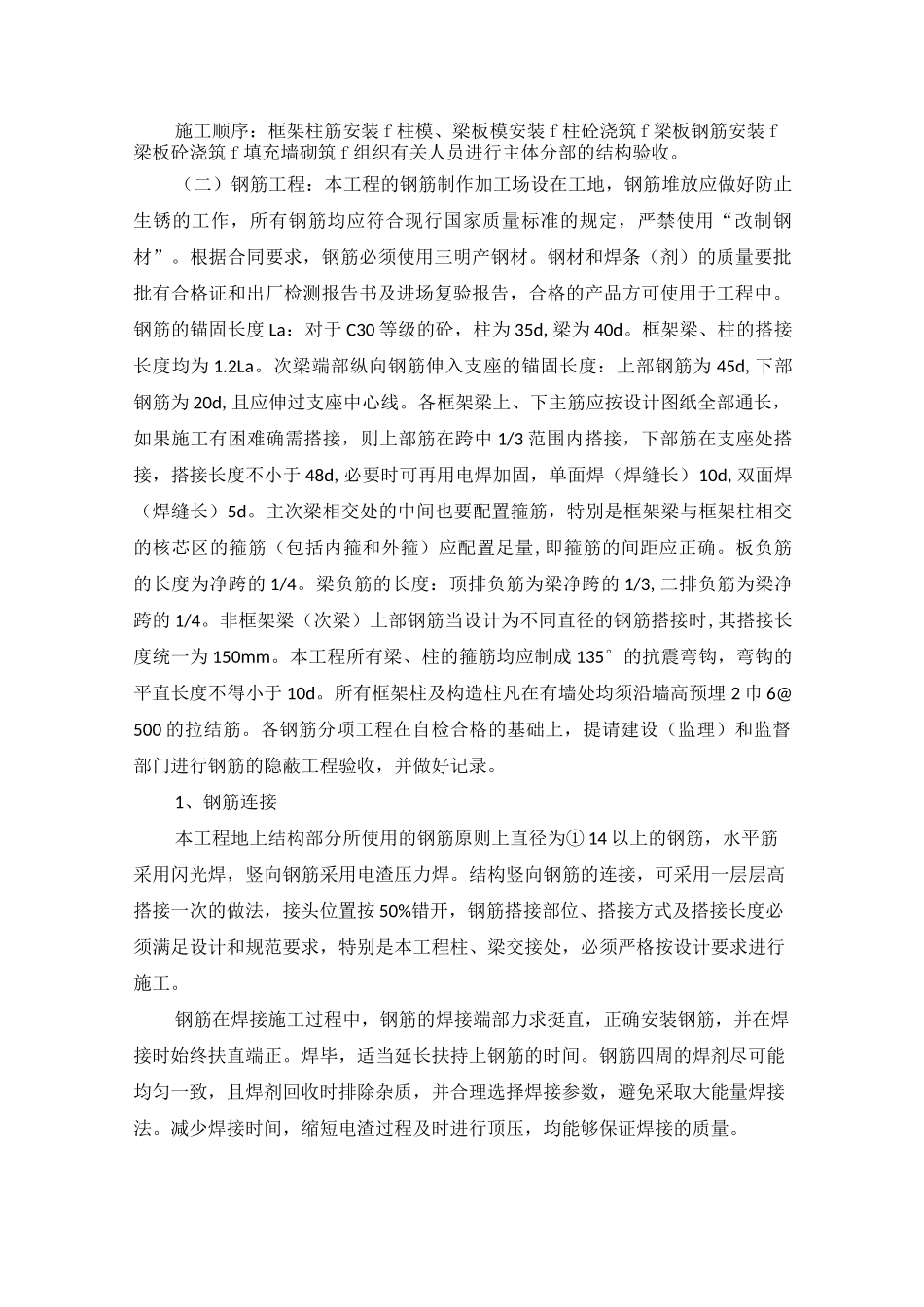

施工顺序:框架柱筋安装f柱模、梁板模安装f柱砼浇筑f梁板钢筋安装f梁板砼浇筑f填充墙砌筑f组织有关人员进行主体分部的结构验收
(二)钢筋工程:本工程的钢筋制作加工场设在工地,钢筋堆放应做好防止生锈的工作,所有钢筋均应符合现行国家质量标准的规定,严禁使用“改制钢材”
根据合同要求,钢筋必须使用三明产钢材
钢材和焊条(剂)的质量要批批有合格证和出厂检测报告书及进场复验报告,合格的产品方可使用于工程中
钢筋的锚固长度La:对于C30等级的砼,柱为35d,梁为40d
框架梁、柱的搭接长度均为1
次梁端部纵向钢筋伸入支座的锚固长度:上部钢筋为45d,下部钢筋为20d,且应伸过支座中心线
各框架梁上、下主筋应按设计图纸全部通长,如果施工有困难确需搭接,则上部筋在跨中1/3范围内搭接,下部筋在支座处搭接,搭接长度不小于48d,必要时可再用电焊加固,单面焊(焊缝长)10d,双面焊(焊缝长)5d
主次梁相交处的中间也要配置箍筋,特别是框架梁与框架柱相交的核芯区的箍筋(包括内箍和外箍)应配置足量,即箍筋的间距应正确
板负筋的长度为净跨的1/4
梁负筋的长度:顶排负筋为梁净跨的1/3,二排负筋为梁净跨的1/4
非框架梁(次梁)上部钢筋当设计为不同直径的钢筋搭接时,其搭接长度统一为150mm
本工程所有梁、柱的箍筋均应制成135°的抗震弯钩,弯钩的平直长度不得小于10d
所有框架柱及构造柱凡在有墙处均须沿墙高预埋2巾6@500的拉结筋
各钢筋分项工程在自检合格的基础上,提请建设(监理)和监督部门进行钢筋的隐蔽工程验收,并做好记录
1、钢筋连接本工程地上结构部分所使用的钢筋原则上直径为①14以上的钢筋,水平筋采用闪光焊,竖向钢筋采用电渣压力焊
结构竖向钢筋的连接,可采用一层层高搭接一次的做法,接头位置按50%错开,钢筋搭接部位、搭接方式及搭接长度必须满足设计和规范要求,特别是本工程柱、梁交接
