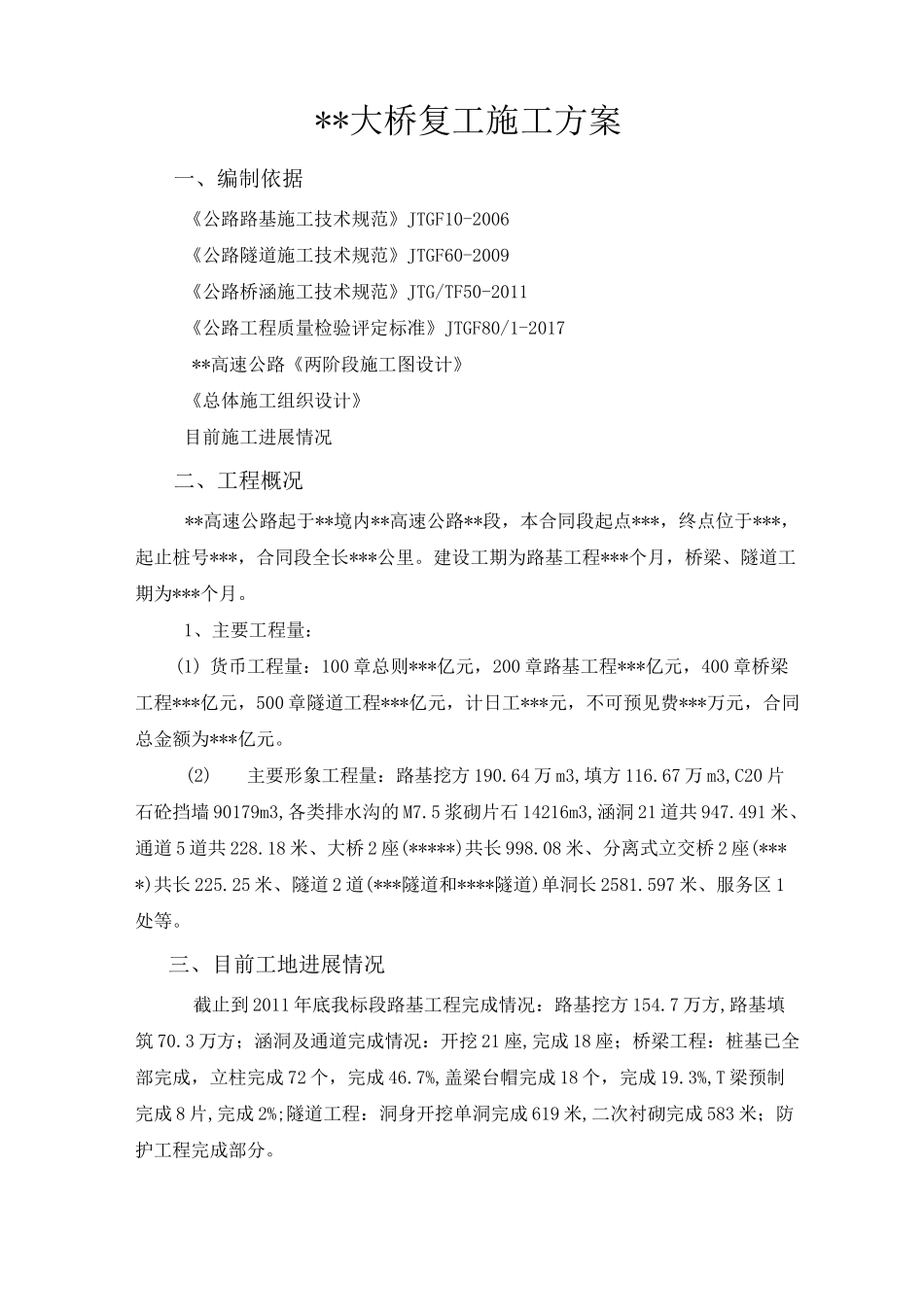

**大桥复工施工方案一、编制依据《公路路基施工技术规范》JTGF10-2006《公路隧道施工技术规范》JTGF60-2009《公路桥涵施工技术规范》JTG/TF50-2011《公路工程质量检验评定标准》JTGF80/1-2017**高速公路《两阶段施工图设计》《总体施工组织设计》目前施工进展情况二、工程概况**高速公路起于**境内**高速公路**段,本合同段起点***,终点位于***,起止桩号***,合同段全长***公里
建设工期为路基工程***个月,桥梁、隧道工期为***个月
1、主要工程量:(1)货币工程量:100章总则***亿元,200章路基工程***亿元,400章桥梁工程***亿元,500章隧道工程***亿元,计日工***元,不可预见费***万元,合同总金额为***亿元
(2)主要形象工程量:路基挖方190
64万m3,填方116
67万m3,C20片石砼挡墙90179m3,各类排水沟的M7
5浆砌片石14216m3,涵洞21道共947
491米、通道5道共228
18米、大桥2座(*****)共长998
08米、分离式立交桥2座(****)共长225
25米、隧道2道(***隧道和****隧道)单洞长2581
597米、服务区1处等
三、目前工地进展情况截止到2011年底我标段路基工程完成情况:路基挖方154
7万方,路基填筑70
3万方;涵洞及通道完成情况:开挖21座,完成18座;桥梁工程:桩基已全部完成,立柱完成72个,完成46
7%,盖梁台帽完成18个,完成19
3%,T梁预制完成8片,完成2%;隧道工程:洞身开挖单洞完成619米,二次衬砌完成583米;防护工程完成部分

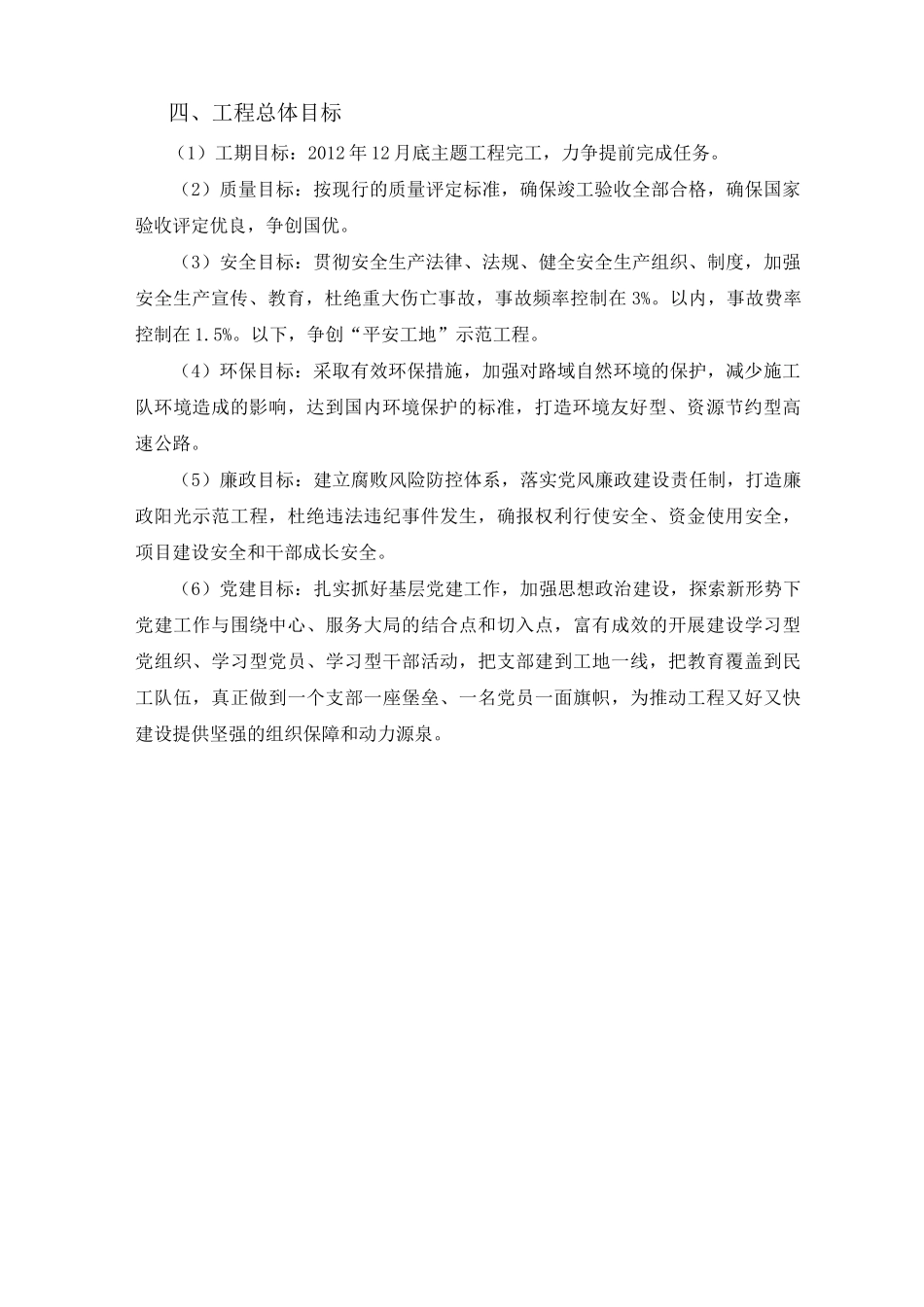

四、工程总体目标(1)工期目标:2012年12月底主题工程完工,力争提前完成任务
(2)质量目标:按现行的质量评定标准,确保竣工验收全部合格,确保国家验收评定优良,争创国优
(3)安全目标:
