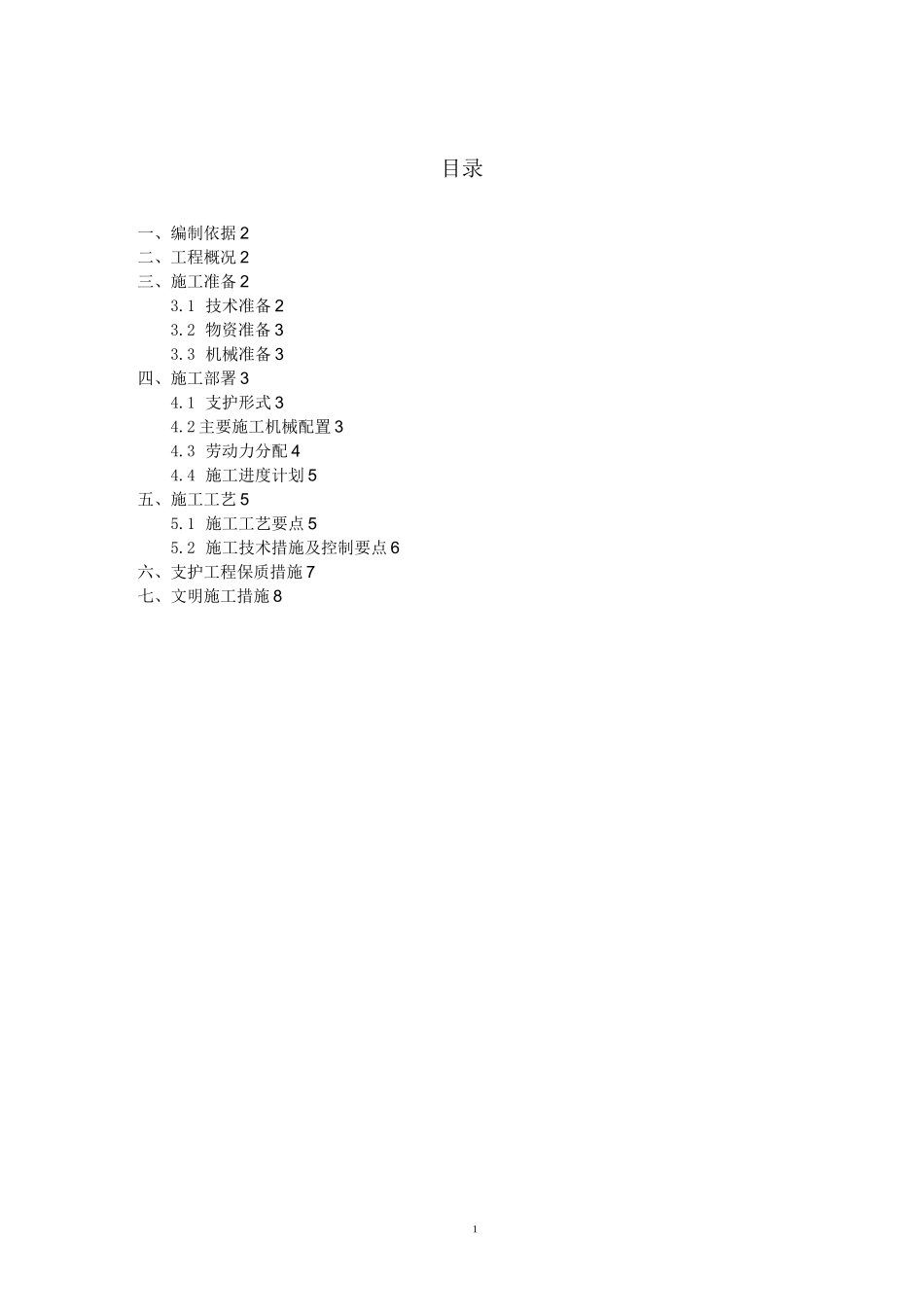

1目录一、编制依据2二、工程概况2三、施工准备23
1技术准备23
2物资准备33
3机械准备3四、施工部署34
1支护形式34
2主要施工机械配置34
3劳动力分配44
4施工进度计划5五、施工工艺55
1施工工艺要点55

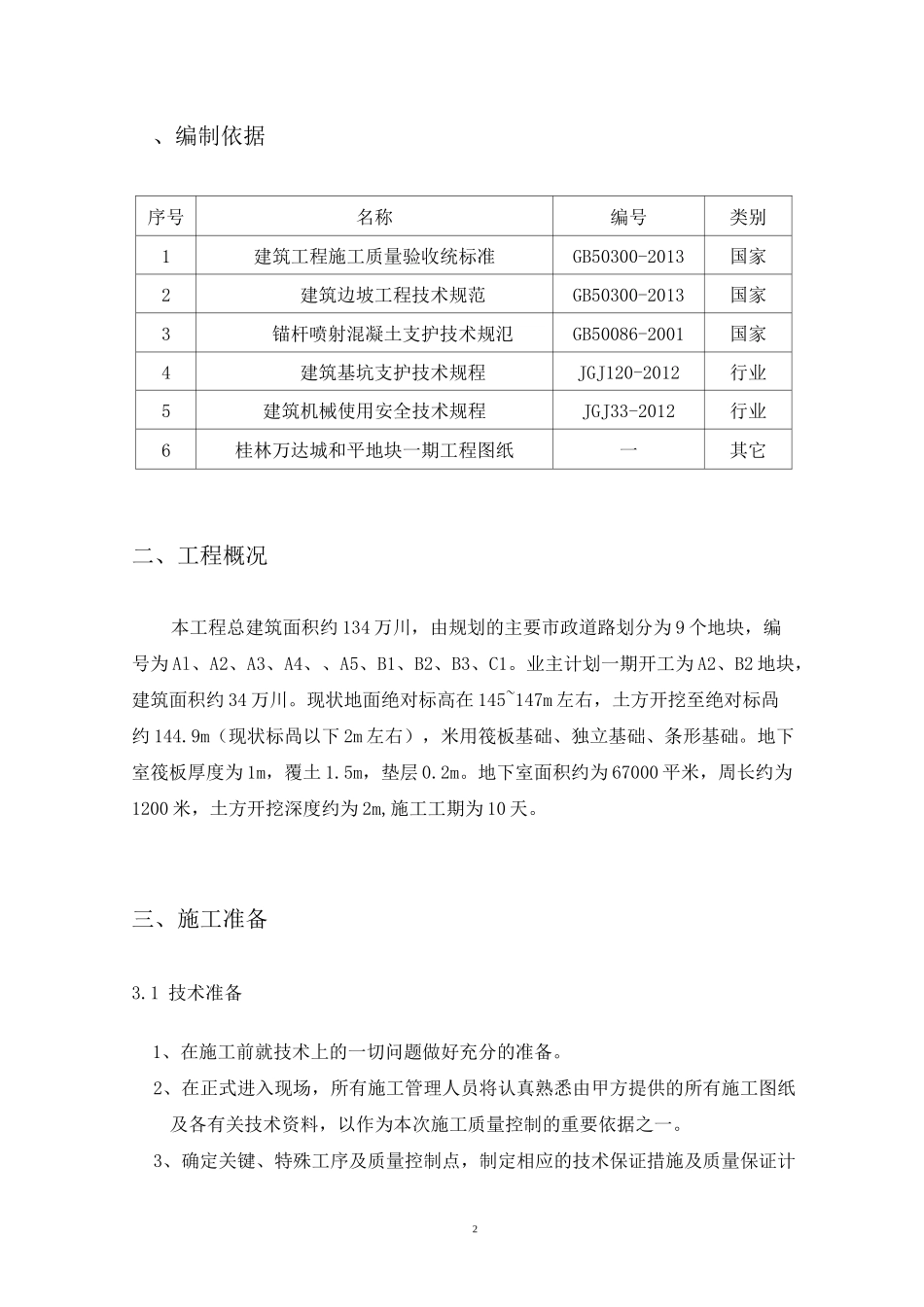

2施工技术措施及控制要点6六、支护工程保质措施7七、文明施工措施82、编制依据序号名称编号类别1建筑工程施工质量验收统标准GB50300-2013国家2建筑边坡工程技术规范GB50300-2013国家3锚杆喷射混凝土支护技术规氾GB50086-2001国家4建筑基坑支护技术规程JGJ120-2012行业5建筑机械使用安全技术规程JGJ33-2012行业6桂林万达城和平地块一期工程图纸一其它二、工程概况本工程总建筑面积约134万川,由规划的主要市政道路划分为9个地块,编号为Al、A2、A3、A4、、A5、B1、B2、B3、C1
业主计划一期开工为A2、B2地块,建筑面积约34万川
现状地面绝对标高在145~147m左右,土方开挖至绝对标咼约144
9m(现状标咼以下2m左右),米用筏板基础、独立基础、条形基础
地下室筏板厚度为1m,覆土1
5m,垫层0
地下室面积约为67000平米,周长约为1200米,土方开挖深度约为2m,施工工期为10天
三、施工准备3
1技术准备1、在施工前就技术上的一切问题做好充分的准备
2、在正式进入现场,所有施工管理人员将认真熟悉由甲方提供的所有施工图纸及各有关技术资料,以作为本次施工质量控制的重要依据之一
3、确定关键、特殊工序及质量控制点,制定相应的技术保证措施及质量保证计3划,及时做好对于施工班组的逐级交底,加强施工过程中的检查和监督,确保在施工中得以确实贯彻措施

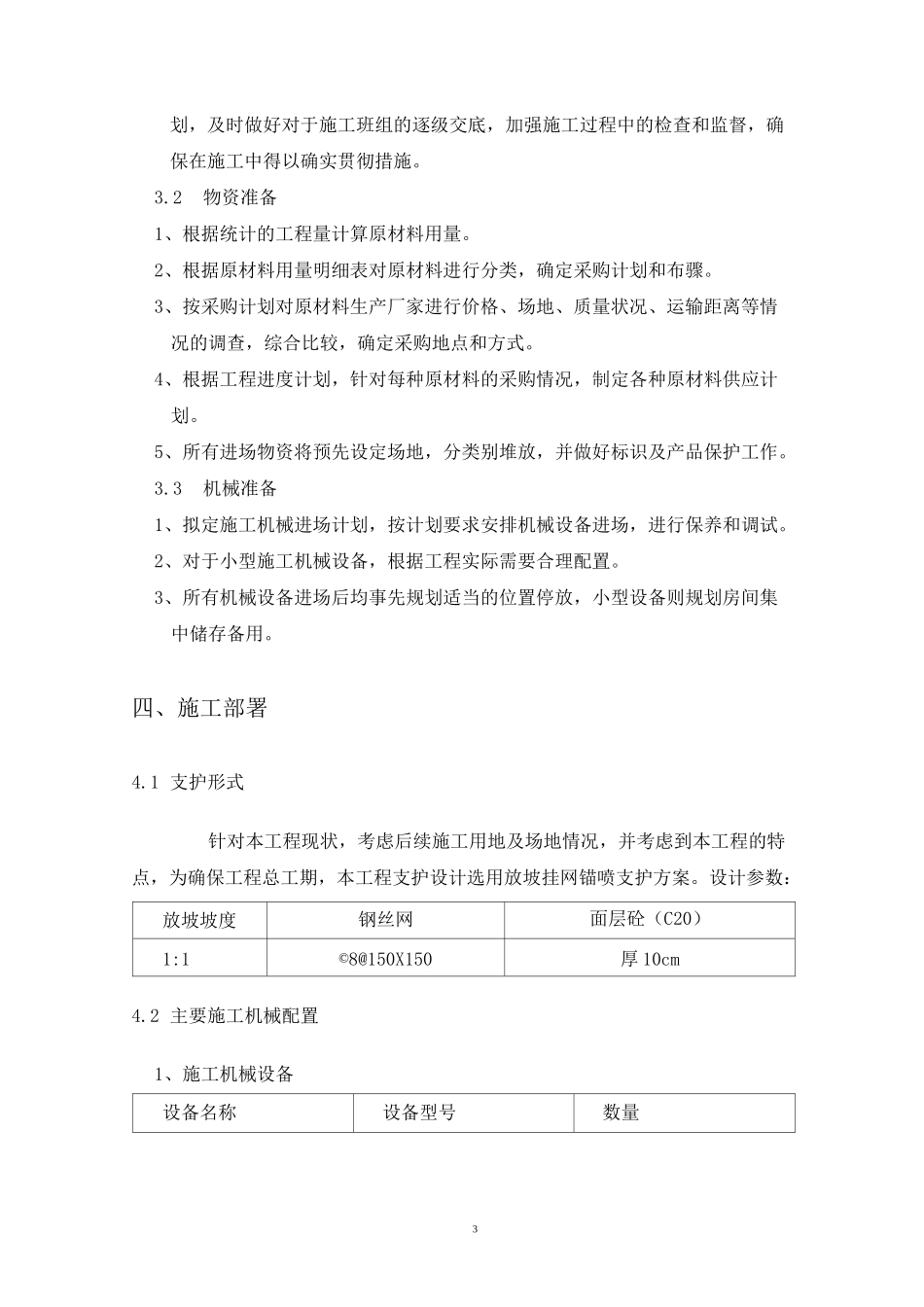

2物资准备1、根据统计的工程量计算原材料用量
2、根据原材料用量明细表对原材料进行分类,确定采购计划和布骤
3、按采购计划对原材料生产厂家进行价格、
