地下室压力排水技术交底记录编号02-04-C2-017工程名称和田文化中心建设工程(文化馆)交底日期2014年4月7日施工单位北京建工四建工程建设有限公司分项工程名称交底提要地下室排水分项工程名称交底提要:一、施工准备1、材料:镀锌钢管、镀锌管件、止回阀、蝶阀、法兰片、50WQ10-15-1

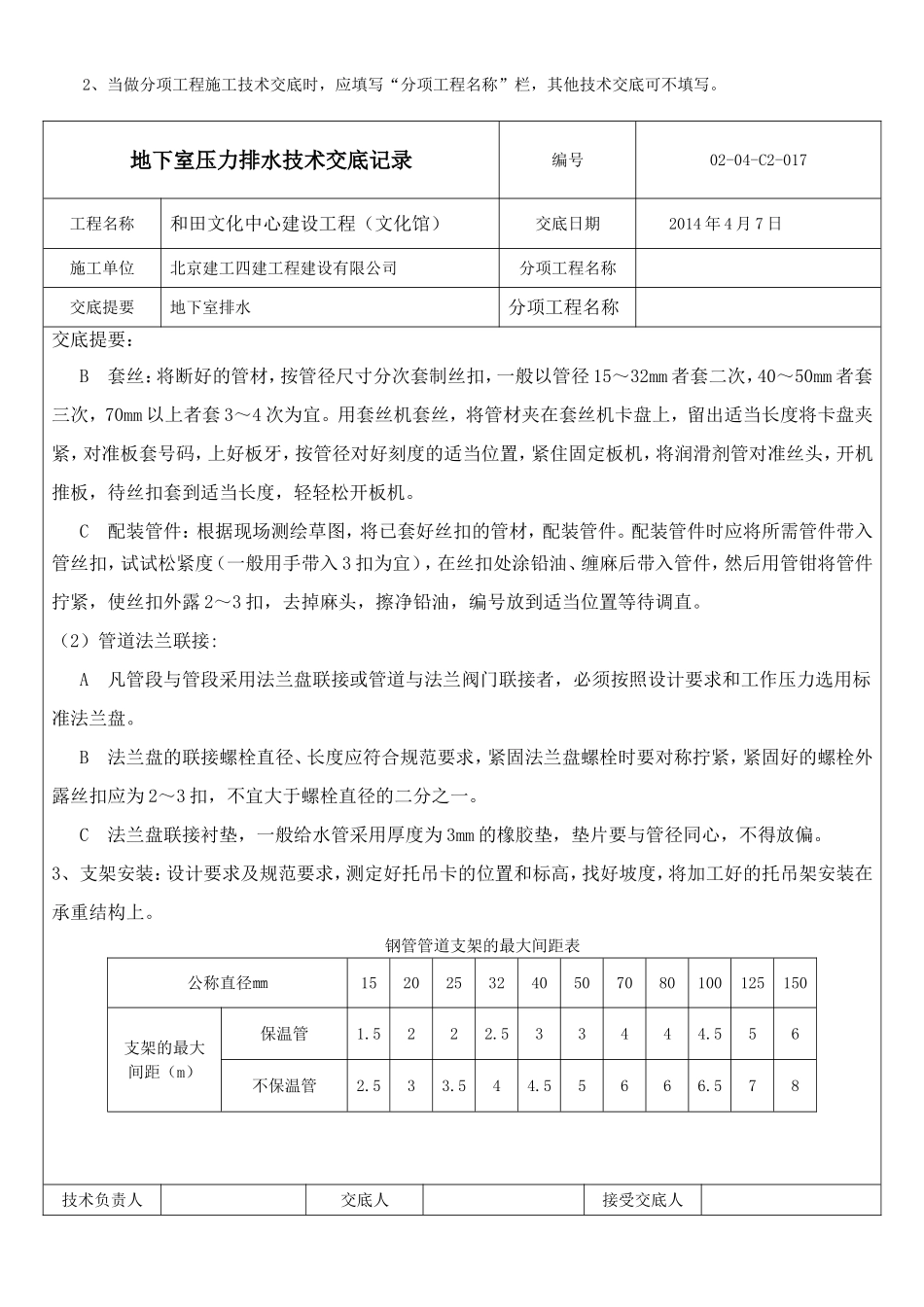

2、主要机具(1)机具:套丝机、砂轮锯、砂轮机、电焊机、台钻、手电钻、电锤、电动水压泵等
(2)具:套丝板、圆丝板、管钳、链钳、活扳子、手锯、手锤、大锤、錾子、捻凿、麻钎、螺丝板、压力案、台虎钳、克丝钳、改锥、气焊工具等
(3)量具:水平尺、钢卷尺、线坠、焊口检测器、卡尺、小线等
二、作业条件1、根据施工方案安排好现场工作场地,地下室要接通低压照明采取良好通风措施
2、配合土建施工进度按设计和有关规范要求做好各项孔洞预留及预埋
3、在各项预制加工项目进行要根据安装测绘草图及材料计划,将需用材料、设备的规格型号质量确认合格并准备齐全,运到现场
4、管道支吊架安装必须在结构顶板完成后进行
4、管道安装待结构工程完成后以“建筑50线”或“建筑一米线标高”作为安装定位线基线
三、操作工艺1、工艺流程:预制加工→支架安装→管道安装→水泵安装→试压→防腐2、预制加工:(1)管道丝扣联接:A断管:根据现场测绘草图,在选好的管材上画线,按线断管
用砂轮锯断管,应格管材放在砂轮锯卡钳上,对准画线卡牢,进行断管
断管时压手柄用力要均匀,不要用力过猛,断管后要将管口断面的铁膜、毛刺清除干净
技术负责人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份

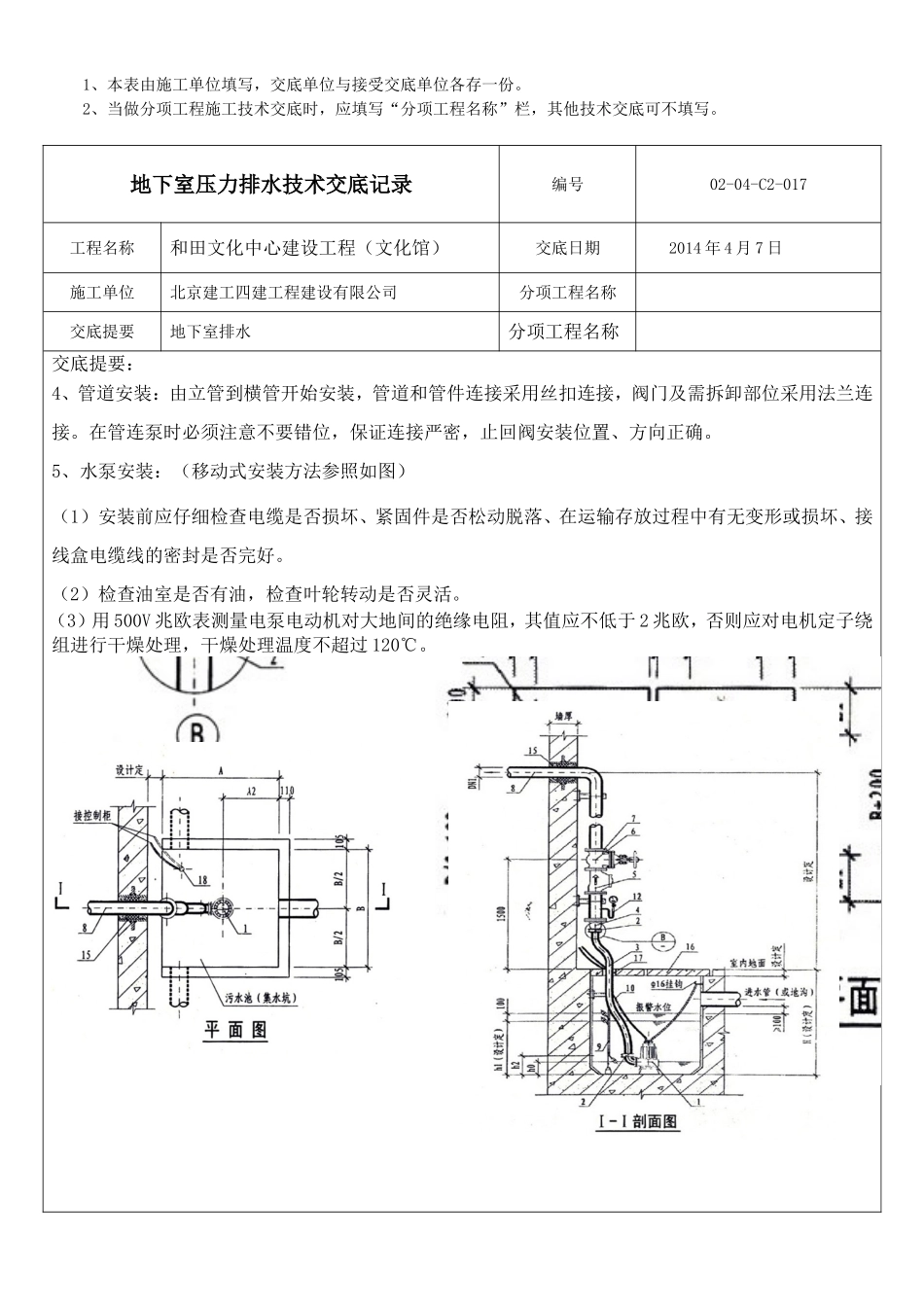

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
