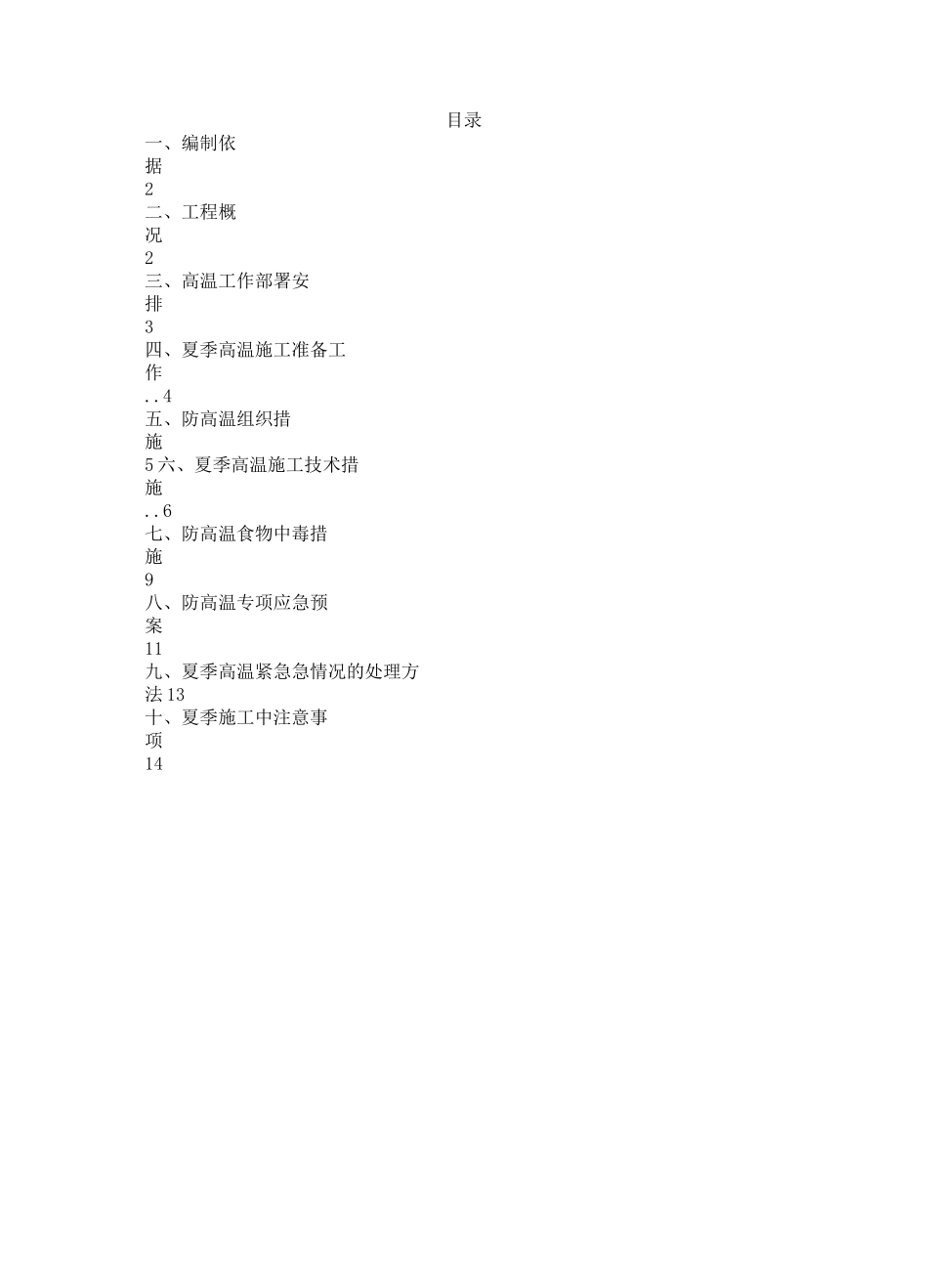

目录一、编制依据2二、工程概况2三、高温工作部署安排3四、夏季高温施工准备工作..4五、防高温组织措施5六、夏季高温施工技术措施..6七、防高温食物中毒措施9八、防高温专项应急预案11九、夏季高温紧急急情况的处理方法13十、夏季施工中注意事项14一、编制依据1、《高温作业分级》GB/T4200-20082、《中华人民共和国建筑法》3、《中华人民共和国劳动法》4、《xx公寓项目总承包工程合同》5、《xx公寓工程设计施工图纸》6、xx建设集团内部相关文件二、工程概况序号内容说明1工程名称xxxx公寓住宅产业化工程2建筑地点XX路与西藏路交口3建设单位XX资产管理有限公司4设计单位xx建筑设计研究院有限公司5监理单位XX建设监理有限公司6勘察单位xx城建设计研究总院股份有限公司7施工总承包XX建设集团有限公司8质量监督部门XX建筑质量安全监督站2.1建筑概况本工程包含1#2#楼(27层)住宅,3#4#楼人才公寓(31层),1栋商业楼,一层地下车库,1栋物业管理房。总建筑面积为109840m?,建筑高度93.9/81.9米,地下室建筑面积为23531m?,地下室±0.000相对的绝对标高为19.10m,各单体建筑室内标高±0.000相对的绝对标高各不相同。本工程设计使用年限50年,建筑耐火等级为一级,抗震设防烈度为7度。2.2结构概况1、基础形式:地下车库采用下柱墩+平板式筏板基础,1#楼采用预应力高强混凝土管桩,2#3#4#楼为板式筏型基础(CFG桩复合地基),商业楼采用筏板+下柱墩基础+抗浮锚杆。2、地基基础设计等级:甲级;3、结构形式:主楼范围外纯地下室为框架结构;1#2#楼6-25层为装配式混凝土剪力墙结构,1-5、26-27层为现浇混凝土框剪结构;3#4#楼6-28层为装配式混凝土结构,1-5、29-31层为现浇混凝土框剪结构。4、建筑抗震设防类别:丙类;5、结构抗震等级:三级;6、建筑结构安全等级:二级;7、结构设计使用年限:50年;三、高温工作部署安排本工程主体开始施工阶段经过整个夏天,炎炎夏季的到來,针对高温潮湿、闷热的天气,为保障广大职工的安全、身体健康着想,特编制降温防暑专项技术方案,并要求项目部落实到位,保证工程的生产安全顺利进行.为了防暑,针对作业时间进行了适当调整,发放凉茶等降暑饮料。气温35°C以上(含35°C),应采取换班轮休等方法,缩短工人连续作业时间,且不得安排加班,12时~15时应停止露天作业;37C以上,开工时间不得超过4小时;39C以上,工地停工。在防暑降温方面,为务工人员提供充足饮用水(茶水、盐水等)、清凉饮料(绿豆汤、冰水、酸梅汤等)和防暑降温药品(清凉油、仁丹、风油精等),同時要做到把防暑药品发放到每个务工人员手中。在施工人员作息方面,強调不得为赶工期随意加班加点,而应采取“做两头,歇中间”的方法,即在高温期间,每天上午11时至下午15时实行停工休息,以确保务工人员的身体健康。检查工地的食堂、宿舍等场所。要求做好食堂卫生工作,生熟食品要分开,不出售变质、腐烂食品;同时要注意宿舍、卫生间等生活场所的卫生,及时清运垃圾,预防传染疾病的发生。四、夏季高温施工准备工作1)成立施工紧急情况应急领导小组,负责应急救援工作的指挥、协调工作。由项目经理XX担任领导小组组长。2)夏季高温到来之前,组织有关人员按照方案要求进行技术交底,提出夏季高温计划,为施工提供技术准备3)、及时调整炎热季节的上下班时间,合理安排作息时间。4)、保证干净卫生的茶水供应和提供按劳动规定应享受的待遇。5)、食堂饮食要卫生,保证工作人员健康。6)、浇筑混凝土之前,一定要将模板浇水湿透。7)、浇筑好的混凝土养护工作要得到高度重视,要在混凝土初凝后,及时得到养护,用草包覆盖,并浇水养护,避免混凝土表面水分蒸发过快,使混凝土表面发生开裂。8)、根据气候气温情况,及时配合做好混凝土配合比和坍落度的调整工作,满足施工要求和质量标准。9)项目部配备的主要药品如下:感冒药、发烧药、腹泻药、消炎药等治疗药品及仁丹、十滴水、正气水、菊花茶、降火凉茶、绿色保健食品等。10)配备二台车辆,供应急救援使用。五、防高温组织措施1、合理安排休息时间适当调整夏季高温作业劳动和休息时间,减轻劳动强度,严格控制室外作业时间,避免高温时...
