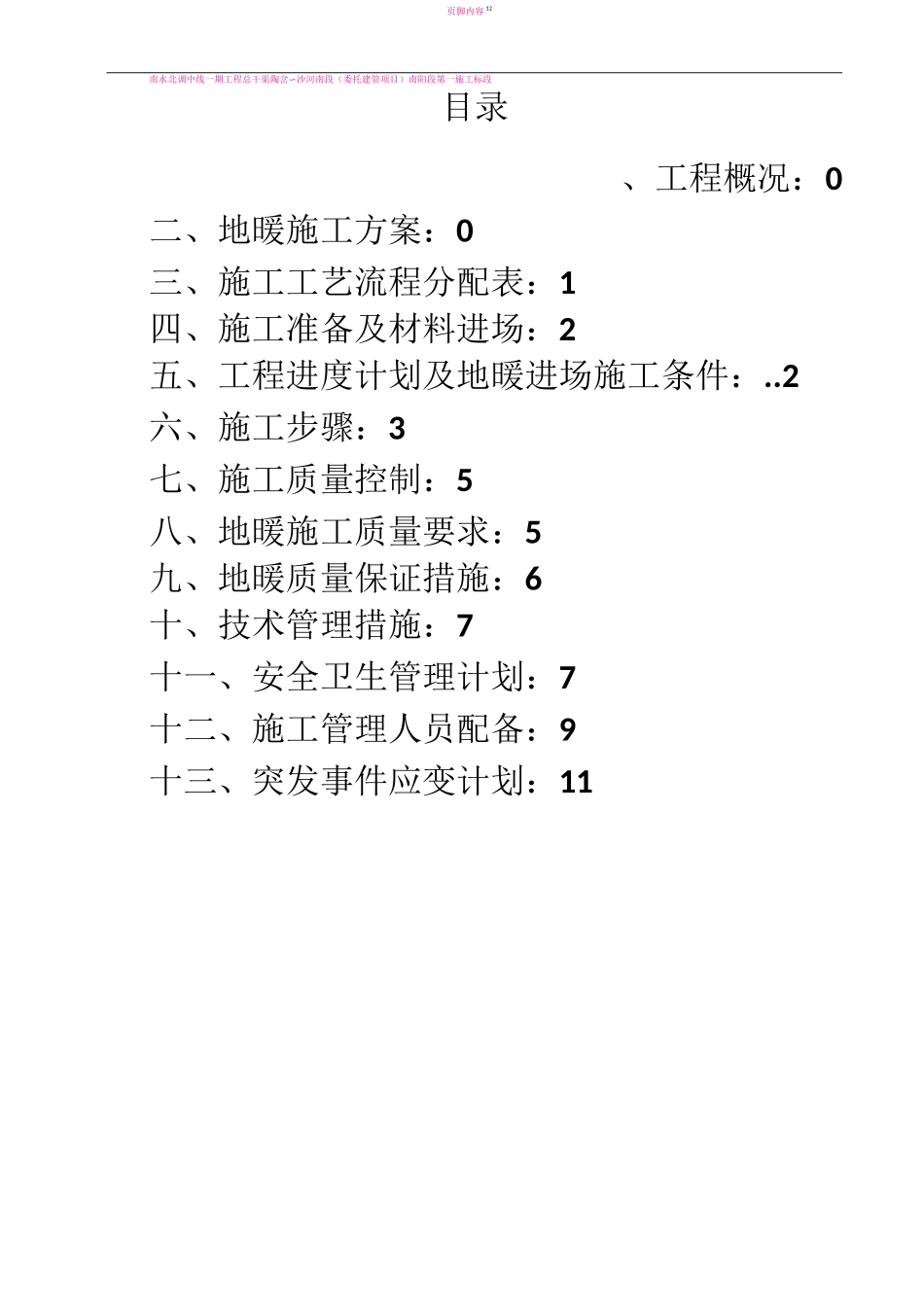

页脚内容12北兴三千城1#、2#商住楼工程采暖工程施工方案编制审核批准陕西建工第六建设集团有限公司页脚内容122016年6月20日页脚内容12南水北调中线一期工程总干渠陶岔〜沙河南段(委托建管项目)南阳段第一施工标段目录、工程概况:0二、地暖施工方案:0三、施工工艺流程分配表:1四、施工准备及材料进场:2五、工程进度计划及地暖进场施工条件:
2六、施工步骤:3七、施工质量控制:5八、地暖施工质量要求:5九、地暖质量保证措施:6十、技术管理措施:7十一、安全卫生管理计划:7十二、施工管理人员配备:9十三、突发事件应变计划:11南水北调中线一期工程总干渠陶岔〜沙河南段(委托建管项目)南阳段第一施工标段页脚内容12页脚内容12三施工工艺流不口分■配表呈总干渠陶岔〜沙河南段(委托建管项目)南阳段第一施工标段步骤程序施工内容我方总包方监理方1铺设采暖主管■2安装温度控制线及电源■3铺设保温板、反射铝膜■4铺设地暖管及伸缩缝■5安装分集水器■6系统压力测试■•▲7隐蔽丄程验收合格■•▲8混凝土填充层浇注•▲9铺设地板地砖•10成品保护•11安装温控器■12墙面、地面钻孔开槽■13采暖主机■14系统调试验收■•▲由总包协助完成事项:由于地采暖系统的施工是与其他工种的施工互为交叉作业,根据建设方、总包、监理与我方商定,以下诸点请总包根据建设方认可的设计方案完成施工
根据建设方认可的设计图纸,总包应完成地坪部分及电源与温度控制器暗盒的预留
在每个采暖区域应埋设电暖专用暗盒及电源插座
根据设计图纸要求的所有墙面的孔洞,地坪开槽,墙洞修补由总包完成
若总包方在交予我方施工时,未完成修补,则我方有理由等至总包方完成上述工作后再进行地暖施工
温控器暗盒、电源线管、电源线接线盒由总包完成安装
安装位置见地暖施工图纸
在完成线管的埋设之后,由总包负责提供可供地暖施工的地坪(单间房间平整
