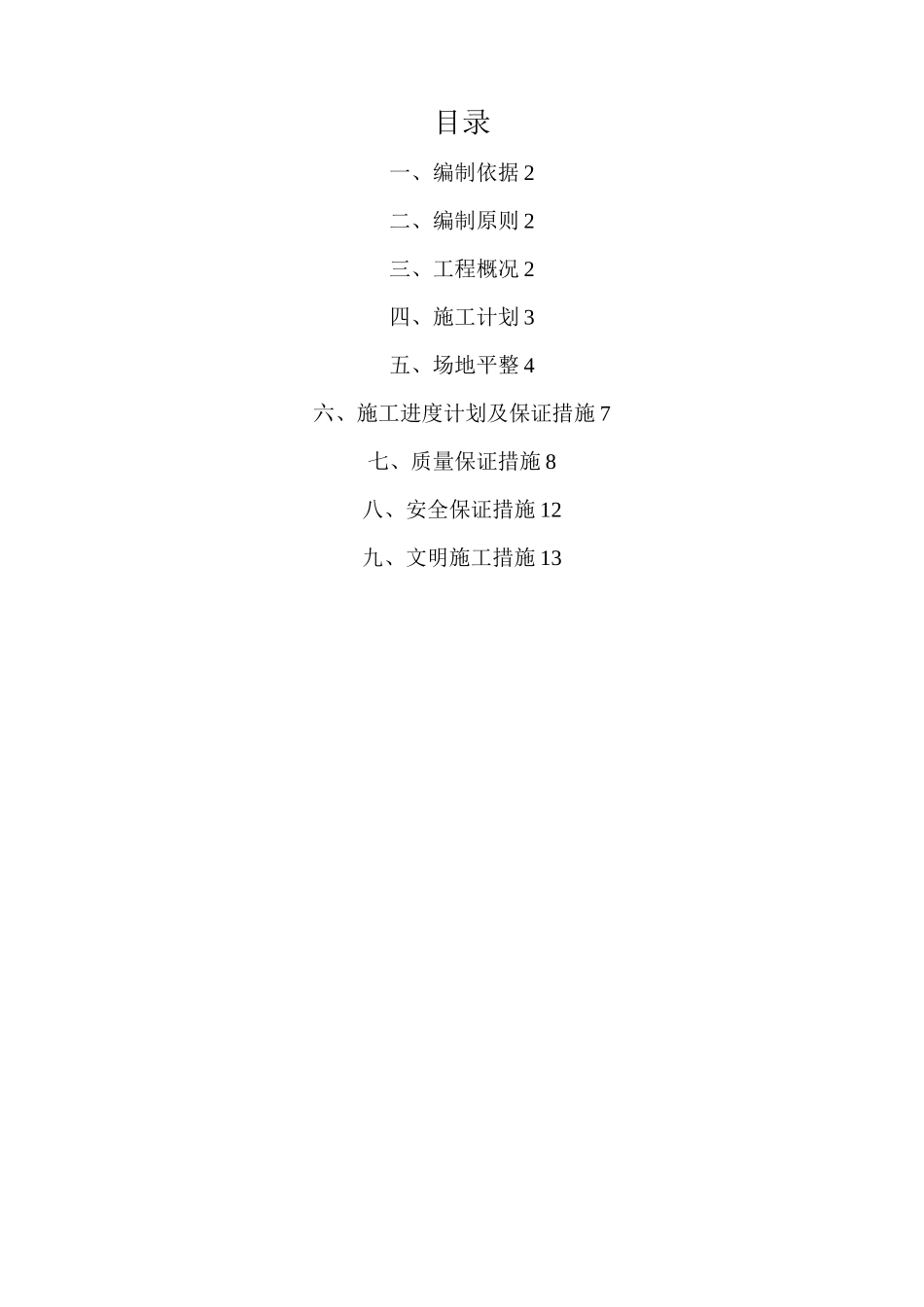

目录一、编制依据2二、编制原则2三、工程概况2四、施工计划3五、场地平整4六、施工进度计划及保证措施7七、质量保证措施8八、安全保证措施12九、文明施工措施13新能源汽车产业园一期厂房及配套设施项目场地平整土方施工方案一、编制依据1、设计图纸和其他相关设计文件(厂区平面布置图)2、工程相关的招投标文件及施工合同3、本工程施工组织设计;4、相关的测量施工规范:5、《工程测量规范》(GB50026-2016);二、编制原则1、认真贯彻国家工程建设的法律、法规、规程、方针和政策
2、严格执行建设程序,坚持合理的施工程序、施工顺序和施工工艺
3、采用现代建筑管理原理
流水施工方法和网络计划技术,组织有节奏,均匀和连续地施工

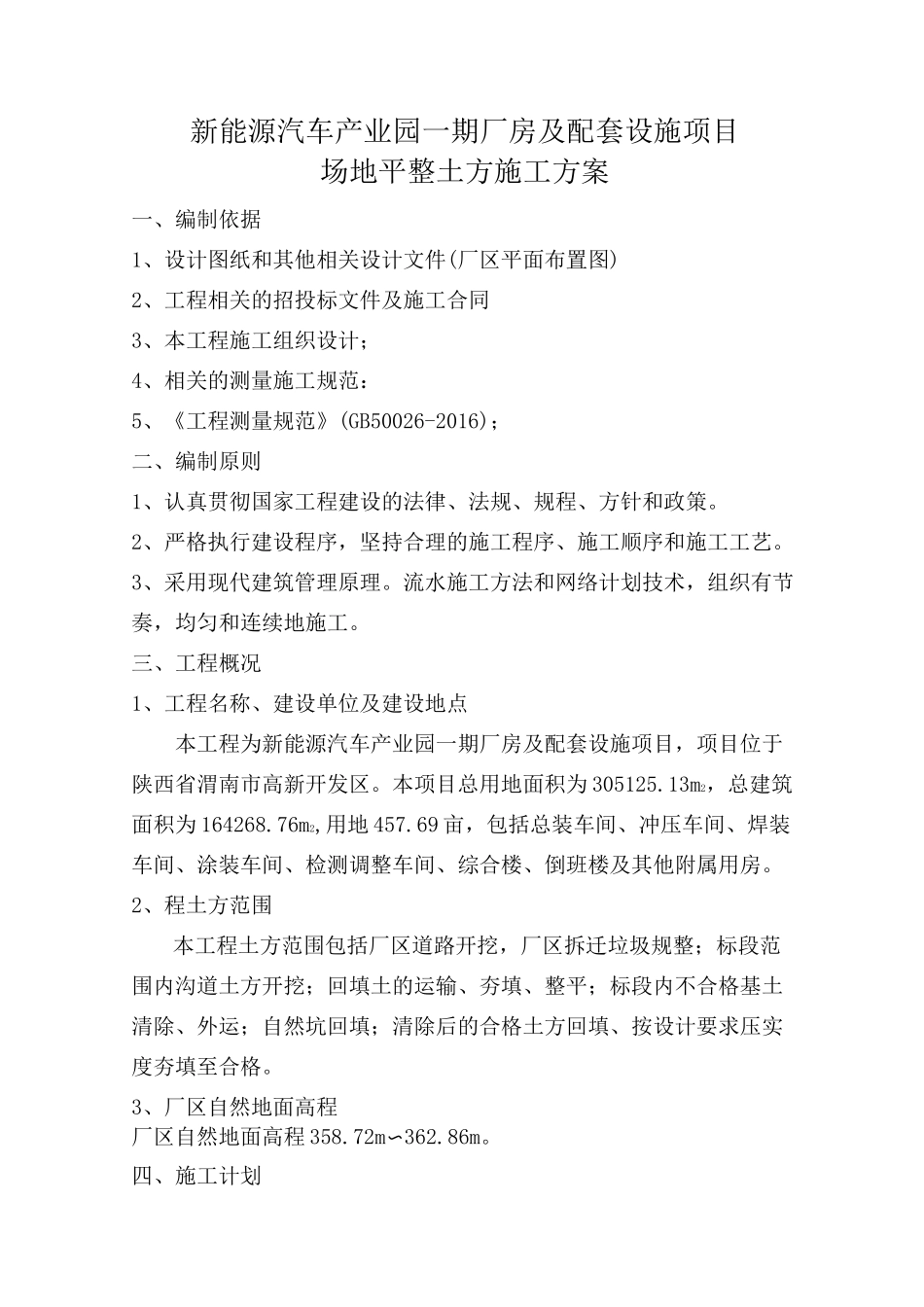

三、工程概况1、工程名称、建设单位及建设地点本工程为新能源汽车产业园一期厂房及配套设施项目,项目位于陕西省渭南市高新开发区
本项目总用地面积为305125
13m2,总建筑面积为164268
76m2,用地457
69亩,包括总装车间、冲压车间、焊装车间、涂装车间、检测调整车间、综合楼、倒班楼及其他附属用房
2、程土方范围本工程土方范围包括厂区道路开挖,厂区拆迁垃圾规整;标段范围内沟道土方开挖;回填土的运输、夯填、整平;标段内不合格基土清除、外运;自然坑回填;清除后的合格土方回填、按设计要求压实度夯填至合格
3、厂区自然地面高程厂区自然地面高程358
72m〜362

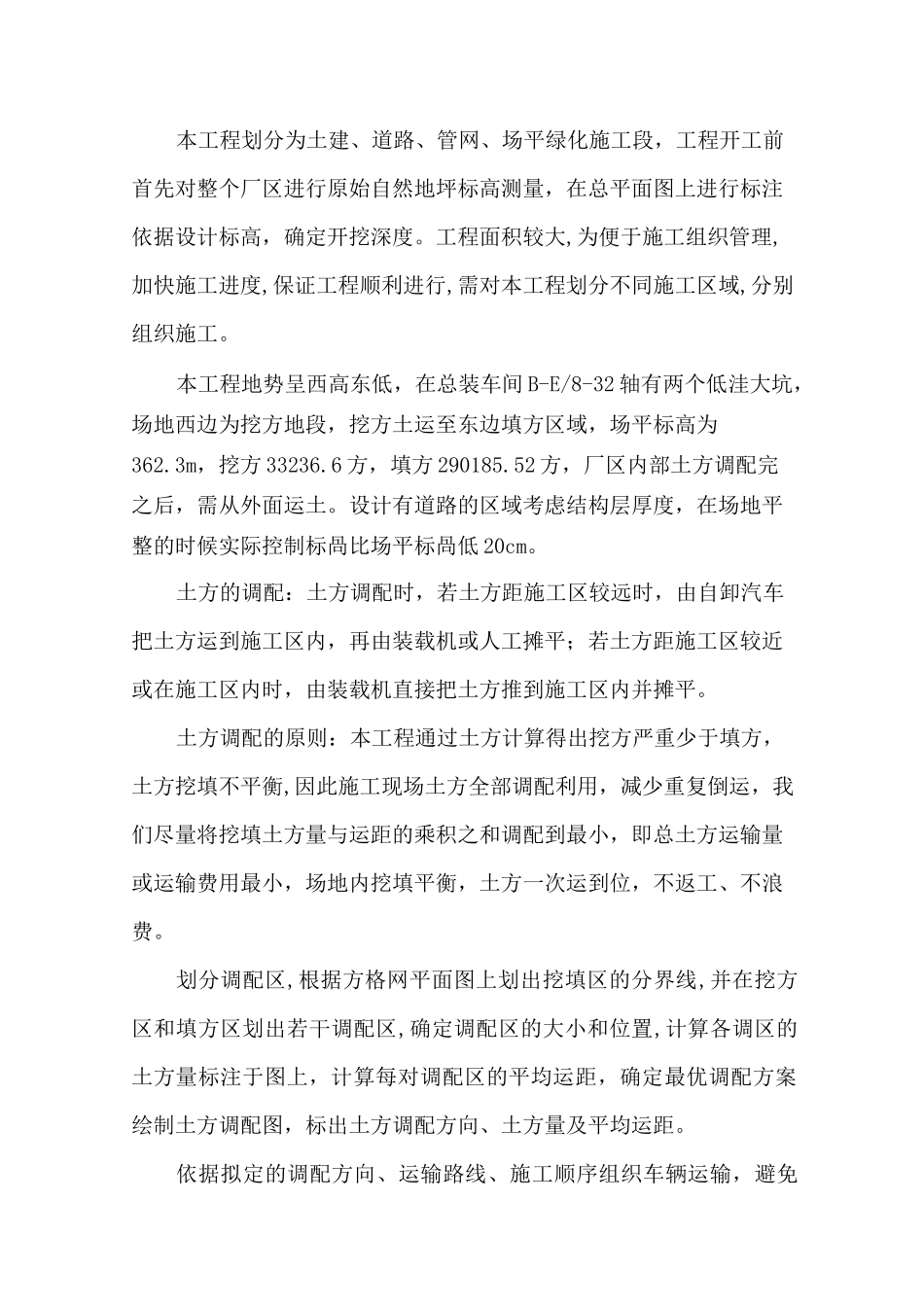

四、施工计划本工程划分为土建、道路、管网、场平绿化施工段,工程开工前首先对整个厂区进行原始自然地坪标高测量,在总平面图上进行标注依据设计标高,确定开挖深度
工程面积较大,为便于施工组织管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工区域,分别组织施工
本工程地势呈西高东低,在总装车间B-E/8-32轴有两个低洼大坑,场地西边为挖方地段,挖方土运至东边填方区域,场平标高为362
