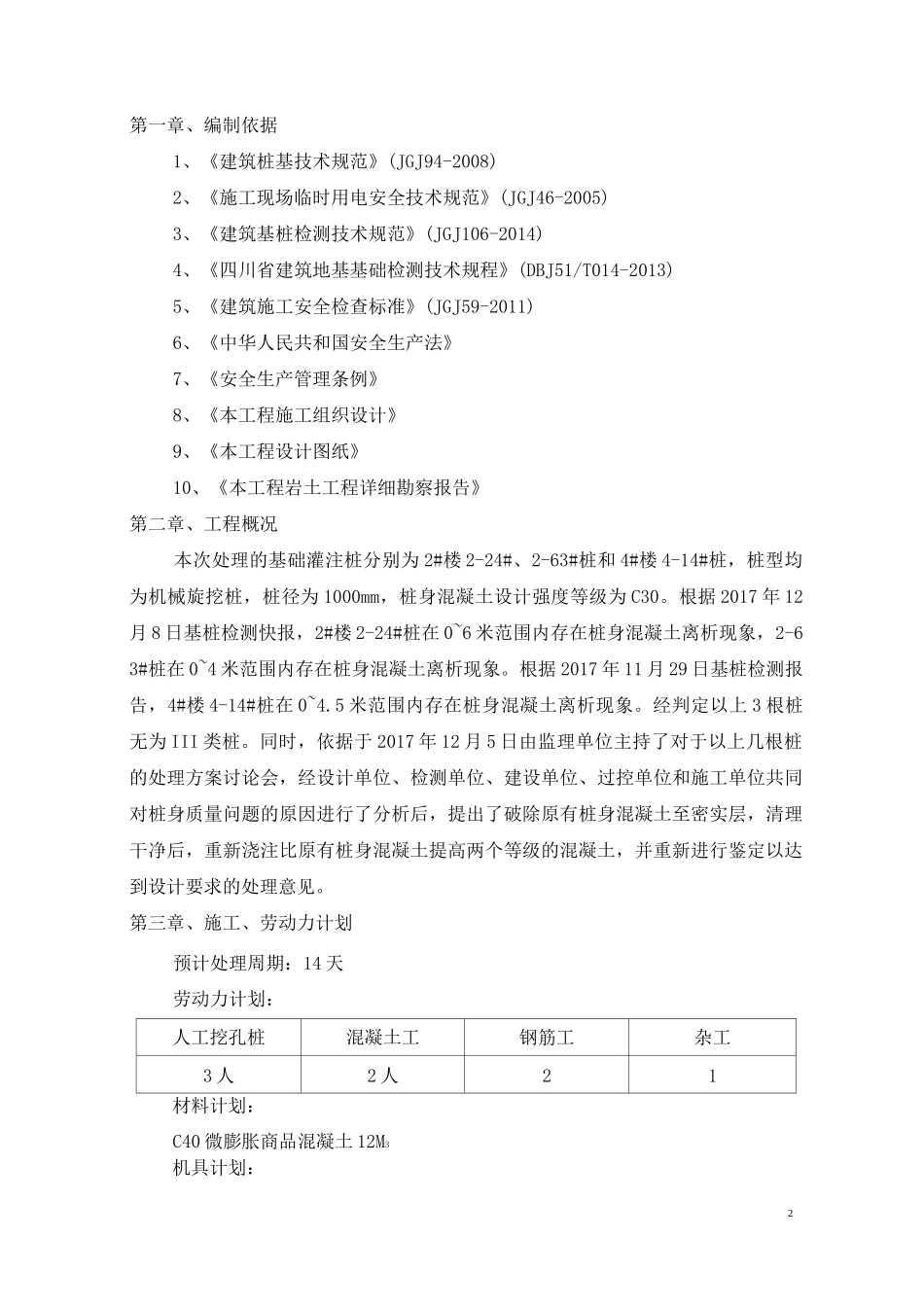

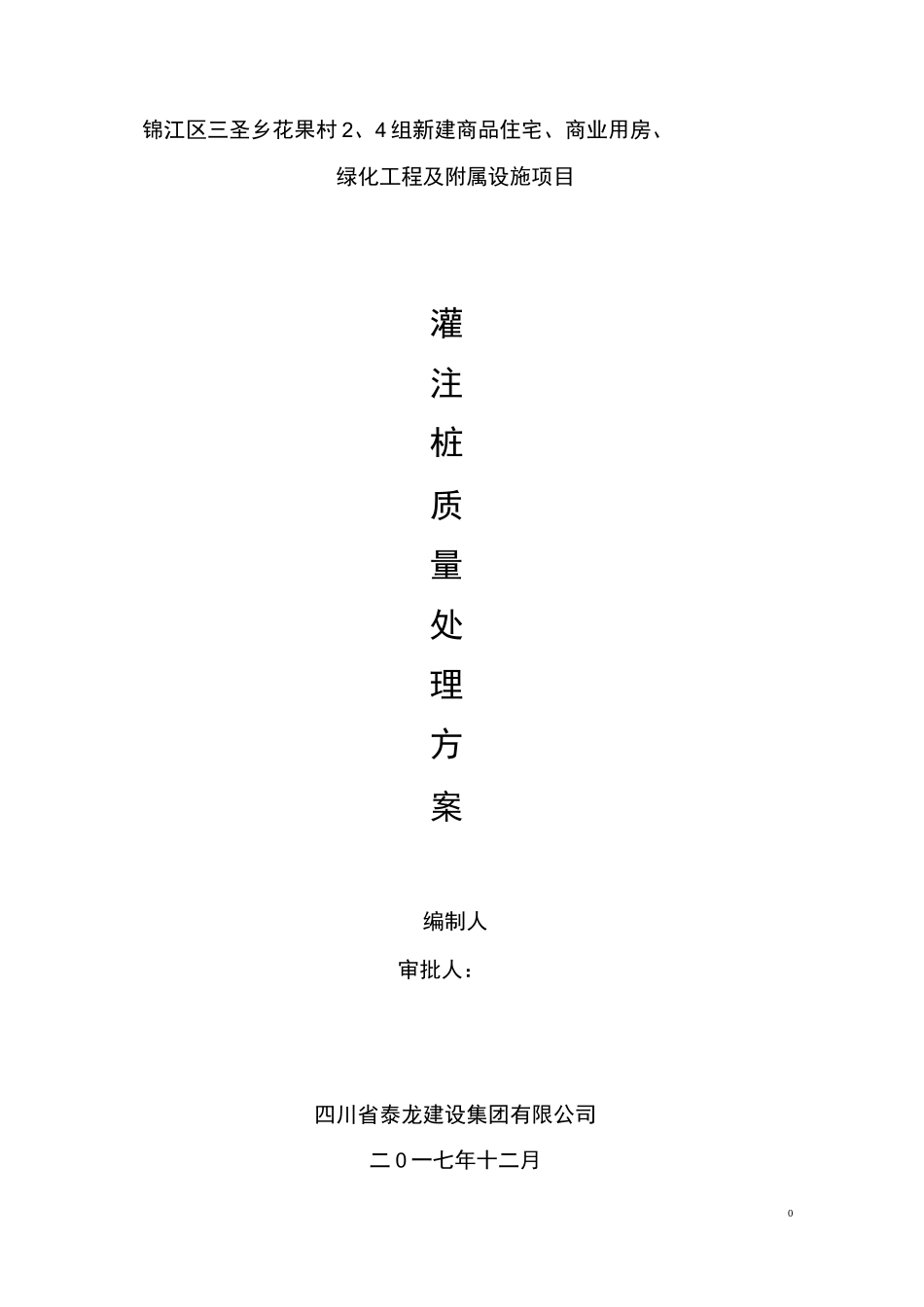

0锦江区三圣乡花果村2、4组新建商品住宅、商业用房、绿化工程及附属设施项目灌注桩质量处理方案编制人审批人:四川省泰龙建设集团有限公司二0一七年十二月1第一章、编制依据2第二章、工程根据2第三章、施工、劳动力计划2第四章、施工方案3第五章、质量保证措施3第六章、安全生产保证措施42第一章、编制依据1、《建筑桩基技术规范》(JGJ94-2008)2、《施工现场临时用电安全技术规范》(JGJ46-2005)3、《建筑基桩检测技术规范》(JGJ106-2014)4、《四川省建筑地基基础检测技术规程》(DBJ51/T014-2013)5、《建筑施工安全检查标准》(JGJ59-2011)6、《中华人民共和国安全生产法》7、《安全生产管理条例》8、《本工程施工组织设计》9、《本工程设计图纸》10、《本工程岩土工程详细勘察报告》第二章、工程概况本次处理的基础灌注桩分别为2#楼2-24#、2-63#桩和4#楼4-14#桩,桩型均为机械旋挖桩,桩径为1000mm,桩身混凝土设计强度等级为C30
根据2017年12月8日基桩检测快报,2#楼2-24#桩在0~6米范围内存在桩身混凝土离析现象,2-63#桩在0~4米范围内存在桩身混凝土离析现象
根据2017年11月29日基桩检测报告,4#楼4-14#桩在0~4
5米范围内存在桩身混凝土离析现象
经判定以上3根桩无为III类桩
同时,依据于2017年12月5日由监理单位主持了对于以上几根桩的处理方案讨论会,经设计单位、检测单位、建设单位、过控单位和施工单位共同对桩身质量问题的原因进行了分析后,提出了破除原有桩身混凝土至密实层,清理干净后,重新浇注比原有桩身混凝土提高两个等级的混凝土,并重新进行鉴定以达到设计要求的处理意见
第三章、施工、劳动力计划预计处理周期:14天劳动力计划:人工挖孔桩混凝土工钢筋工杂工3人2人21材料计划:C40微膨胀商品混凝土1
