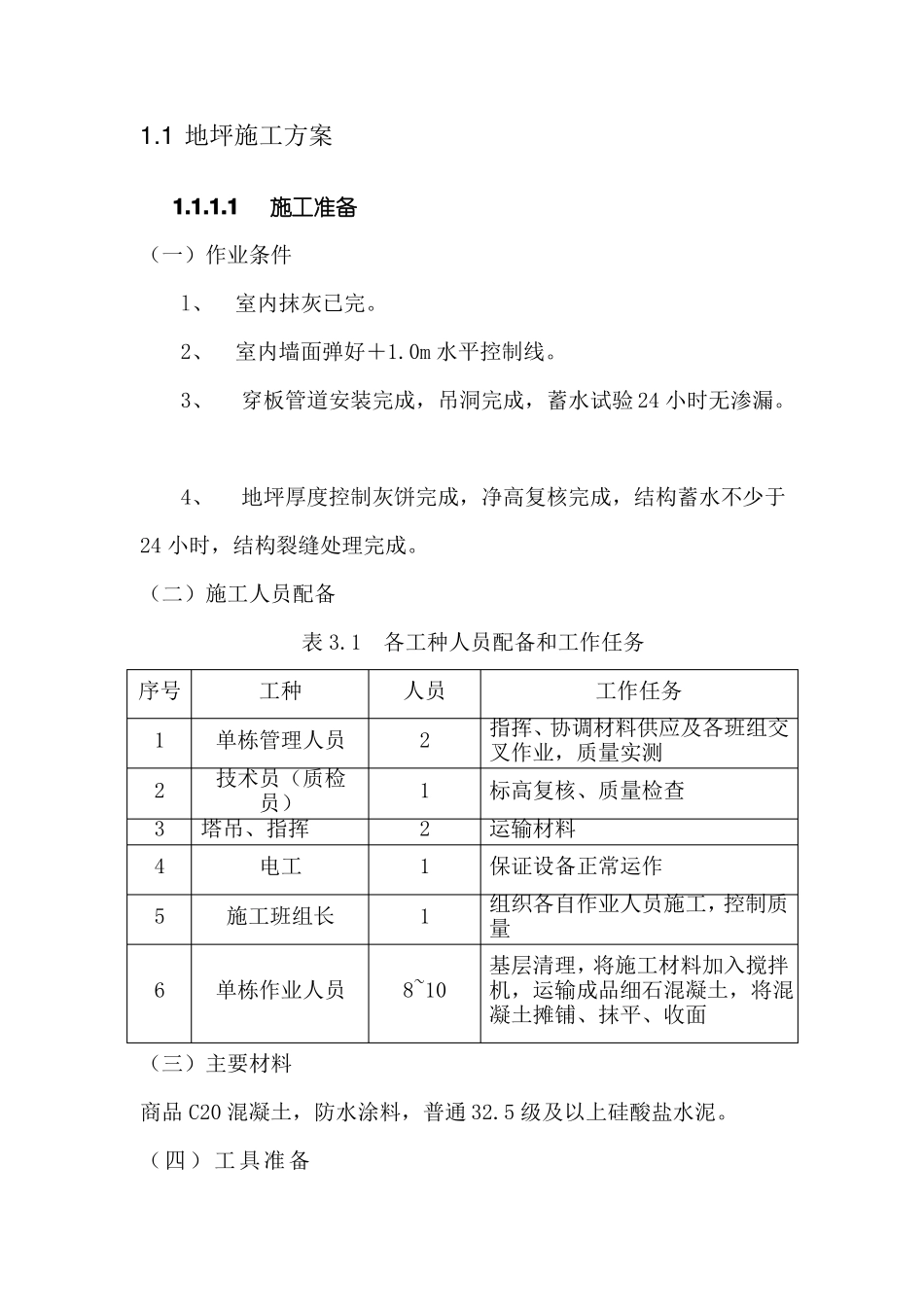

1地坪施工方案1
1施工准备(一)作业条件l、室内抹灰已完
2、室内墙面弹好+1
0m水平控制线
3、穿板管道安装完成,吊洞完成,蓄水试验24小时无渗漏
4、地坪厚度控制灰饼完成,净高复核完成,结构蓄水不少于24小时,结构裂缝处理完成
(二)施工人员配备表3
1各工种人员配备和工作任务序号123456工种单栋管理人员技术员(质检员)塔吊、指挥电工施工班组长单栋作业人员人员212118~10工作任务指挥、协调材料供应及各班组交叉作业,质量实测标高复核、质量检查运输材料保证设备正常运作组织各自作业人员施工,控制质量基层清理,将施工材料加入搅拌机,运输成品细石混凝土,将混凝土摊铺、抹平、收面(三)主要材料商品C20混凝土,防水涂料,普通32
5级及以上硅酸盐水泥

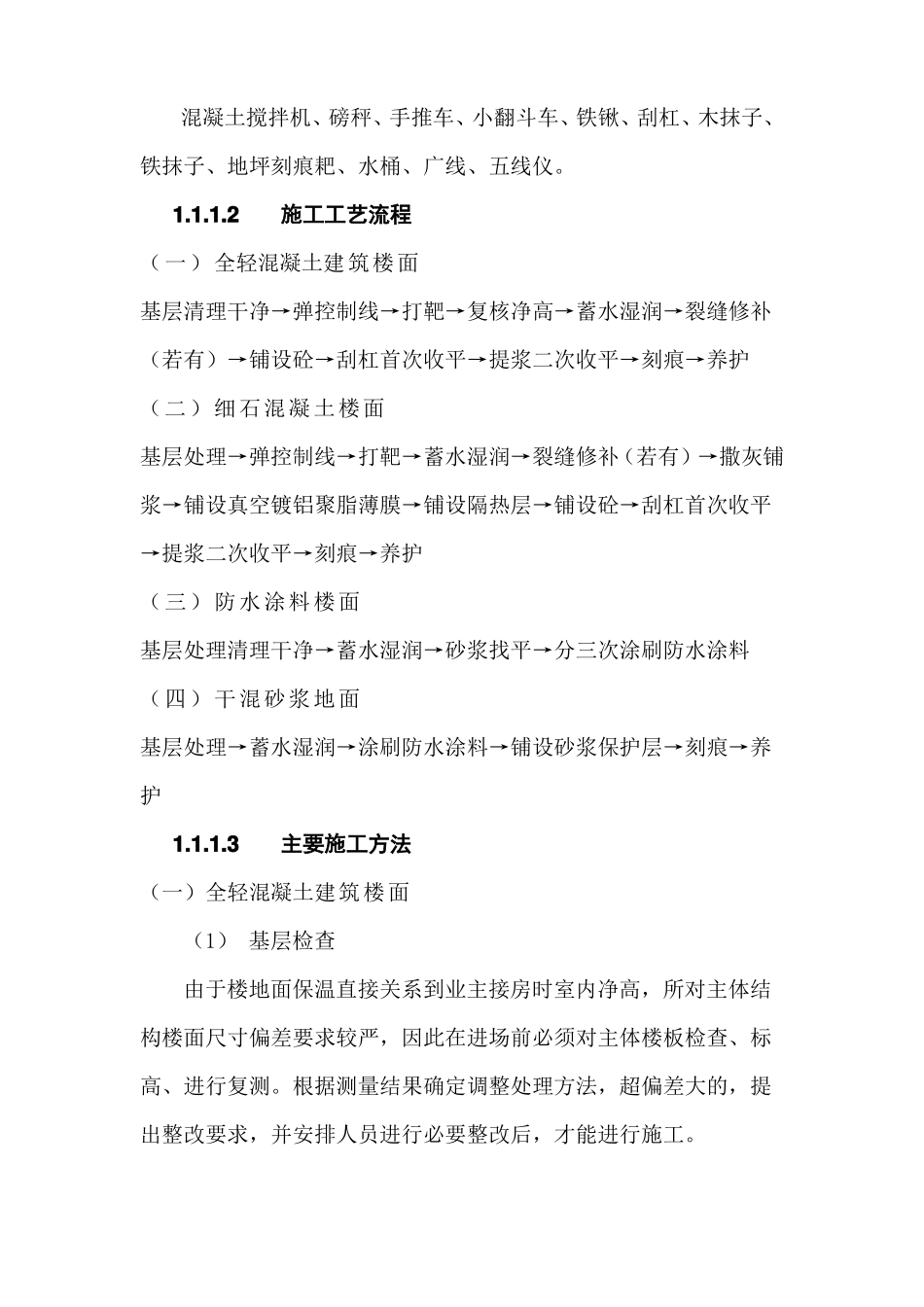

(四)工具准备混凝土搅拌机、磅秤、手推车、小翻斗车、铁锹、刮杠、木抹子、铁抹子、地坪刻痕耙、水桶、广线、五线仪
2施工工艺流程(一)全轻混凝土建筑楼面基层清理干净→弹控制线→打靶→复核净高→蓄水湿润→裂缝修补(若有)→铺设砼→刮杠首次收平→提浆二次收平→刻痕→养护(二)细石混凝土楼面基层处理→弹控制线→打靶→蓄水湿润→裂缝修补(若有)→撒灰铺浆→铺设真空镀铝聚脂薄膜→铺设隔热层→铺设砼→刮杠首次收平→提浆二次收平→刻痕→养护(三)防水涂料楼面基层处理清理干净→蓄水湿润→砂浆找平→分三次涂刷防水涂料(四)干混砂浆地面基层处理→蓄水湿润→涂刷防水涂料→铺设砂浆保护层→刻痕→养护1

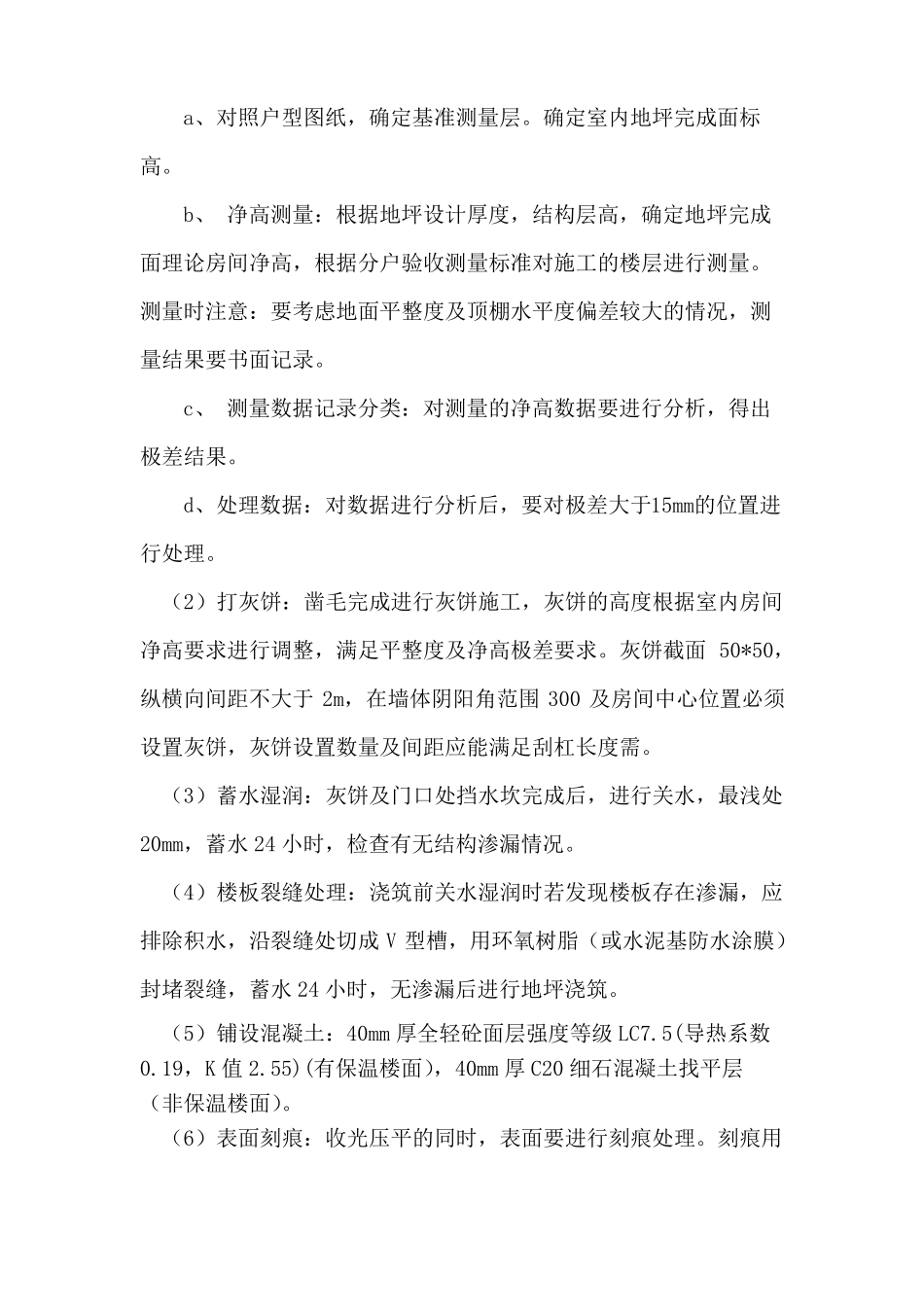

3主要施工方法(一)全轻混凝土建筑楼面(1)基层检查由于楼地面保温直接关系到业主接房时室内净高,所对主体结构楼面尺寸偏差要求较严,因此在进场前必须对主体楼板检查、标高、进行复测
根据测量结果确定调整处理方法,超偏差大的,提出整改要求,并安排人员进行必要整改后,才能进行施工
a、对照户型图纸,确定基准测量层
