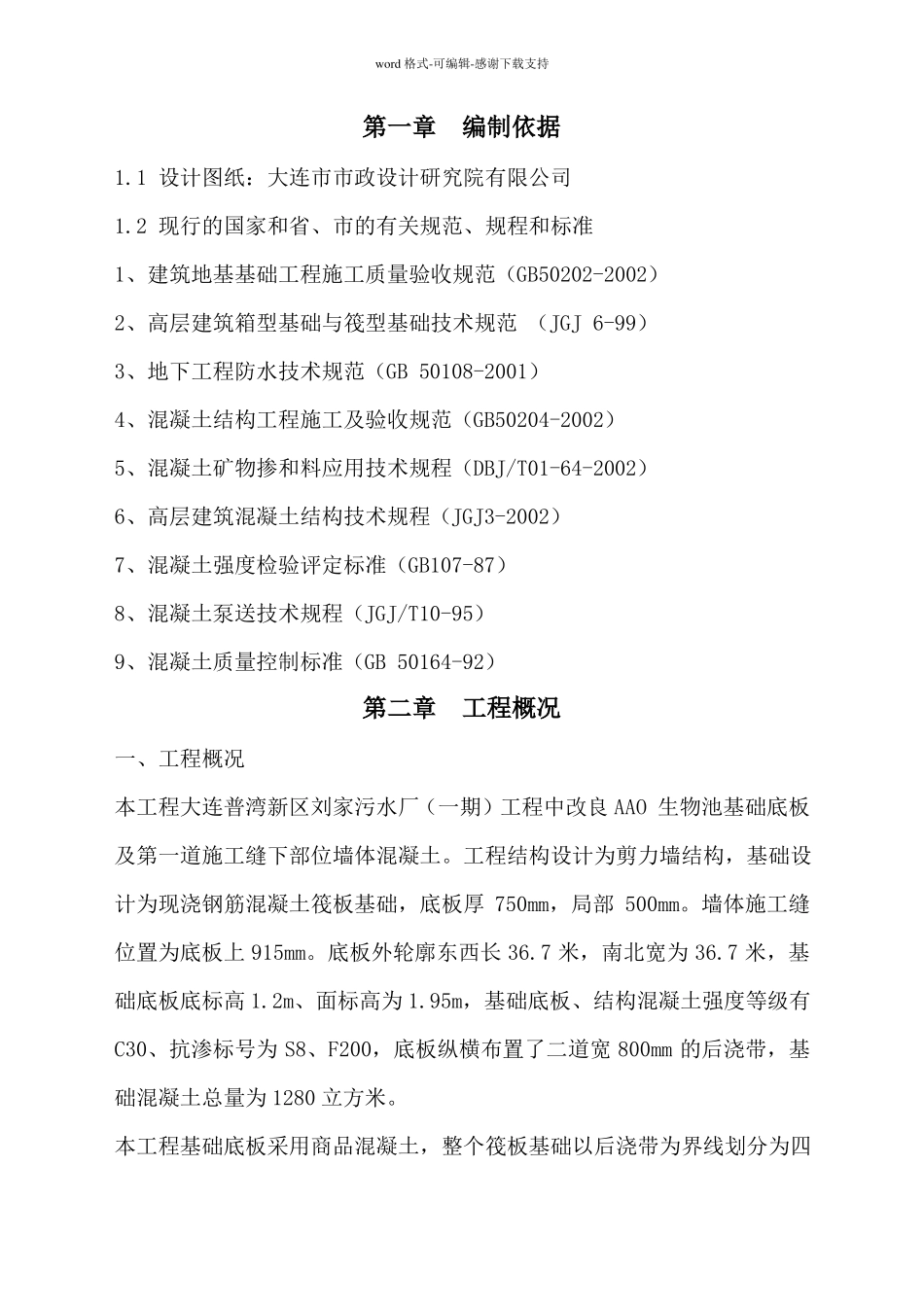

word格式-可编辑-感谢下载支持目录word格式-可编辑-感谢下载支持第一章编制依据1.1设计图纸:大连市市政设计研究院有限公司1.2现行的国家和省、市的有关规范、规程和标准1、建筑地基基础工程施工质量验收规范(GB50202-2002)2、高层建筑箱型基础与筏型基础技术规范(JGJ6-99)3、地下工程防水技术规范(GB50108-2001)4、混凝土结构工程施工及验收规范(GB50204-2002)5、混凝土矿物掺和料应用技术规程(DBJ/T01-64-2002)6、高层建筑混凝土结构技术规程(JGJ3-2002)7、混凝土强度检验评定标准(GB107-87)8、混凝土泵送技术规程(JGJ/T10-95)9、混凝土质量控制标准(GB50164-92)第二章工程概况一、工程概况本工程大连普湾新区刘家污水厂(一期)工程中改良AAO生物池基础底板及第一道施工缝下部位墙体混凝土。工程结构设计为剪力墙结构,基础设计为现浇钢筋混凝土筏板基础,底板厚750mm,局部500mm。墙体施工缝位置为底板上915mm。底板外轮廓东西长36.7米,南北宽为36.7米,基础底板底标高1.2m、面标高为1.95m,基础底板、结构混凝土强度等级有C30、抗渗标号为S8、F200,底板纵横布置了二道宽800mm的后浇带,基础混凝土总量为1280立方米。本工程基础底板采用商品混凝土,整个筏板基础以后浇带为界线划分为四word格式-可编辑-感谢下载支持个浇筑段进行混凝土浇筑。分浇筑段进行施工。各浇筑段基本情况见下表:浇筑段1段2段m33段m34段m3混凝土量313m3厚度750mm、500mm750mm、500mm750mm、500mm750mm、500mm9月5日早上计划浇筑~9月5日中时间午二、施工安排1、混凝土供应及运输方式:本工程所用混凝土全部为商品预拌混凝土,采用混凝土运输车运至现场,一台49米汽车泵进行浇筑。2、人员组织为保证混凝土的浇筑高质量顺利完成,现场建立了以项目经理姜云富为总指挥,闻传良现场总协调,沈广军现场质量控制的完善的质量保证体系,配备了善打硬战的两个内部混凝土浇筑班组,工人35人,保证了混凝土的连续不间断浇筑。~9月5日晚~9月6日中午~9月6日晚9月5日中午9月6日早上9月6日中午第三章技术准备基础底板的施工,除必须满足国家和地方有关规范、规定、标准的要求外,采取必要的预控措施防止大体积混凝土由于温度变化和收缩产生裂缝是施工技术准备的关键。根据大体积混凝土裂缝产生的机理,在抗裂验算的基础上从原材料、降低混凝土的温差(入模温度、水化热温升)、减小地word格式-可编辑-感谢下载支持基的约束、控制降温速率以充分利用混凝土的应力松弛特性、延长养护期、表面二次抹压、加强施工过程控制等几个方面综合安排抗裂技术措施。3.1对原材料的要求拌制混凝土的各种原材料除了必须满足相关国家规范,还应符合以下规定。3.1.1水泥:1、预制混凝土的水泥强度吧低于42.5Mpa。宜优先采用普通硅酸盐水泥或硅酸盐水泥。混凝土的水泥用量不小于320kg/m3。2、采用低水化热水泥,水泥的7天水化热指标不高于270kJ/k。3、水泥的碱含量须满足每立方米混凝土中水泥的总碱量不大于2.25kg。3.1.2粉煤灰:可选用优质I级灰、烧失量小于5%。具有粉煤灰试验报告。不得使用高钙粉煤灰。3.1.3粗骨料:宜采用5~31.5mm级配均匀的机碎石,含泥量不得大于1%。3.1.4细骨料:为减小混凝土的后期收缩,宜采用中粗砂,细度模数2.5~3.0。砂的含泥量不得大于3%。3.1.5外加剂为减少混凝土收缩裂缝,防止池体渗漏。混凝土外加剂应选应、用具有增稠、减缩、缓凝以及不能使混凝土后期强度降低的WG高效复合型防水剂,同时外加剂中不得含有氯及氯盐,以免水池结构薄壁结构经常出现的裂缝问题。混凝土外加剂应符合混凝土外加剂应用技术规范(GB50119-2003)混凝土膨胀剂(JC476-2001)等相关国家规定。并经过设计人员确定后方可添加。材料具备准用证、使用说明、性能指标、试验报告和复试报告。word格式-可编辑-感谢下载支持3.2对混凝土配合比的要求除必须满足规范要求外,还应符合以下规定:3.2.1混凝土的强度等级要求为C30,抗渗等级为S8。3.2.2水胶比控制0.45以下。3.2.3砂率控制在35%~42%。3.2.4为保证混凝土的抗裂能力,兼顾施工要求,混凝土的入泵塌落度宜控制在160mm之内,误差上限+20mm,下限-40mm。3.2.5缓凝...
