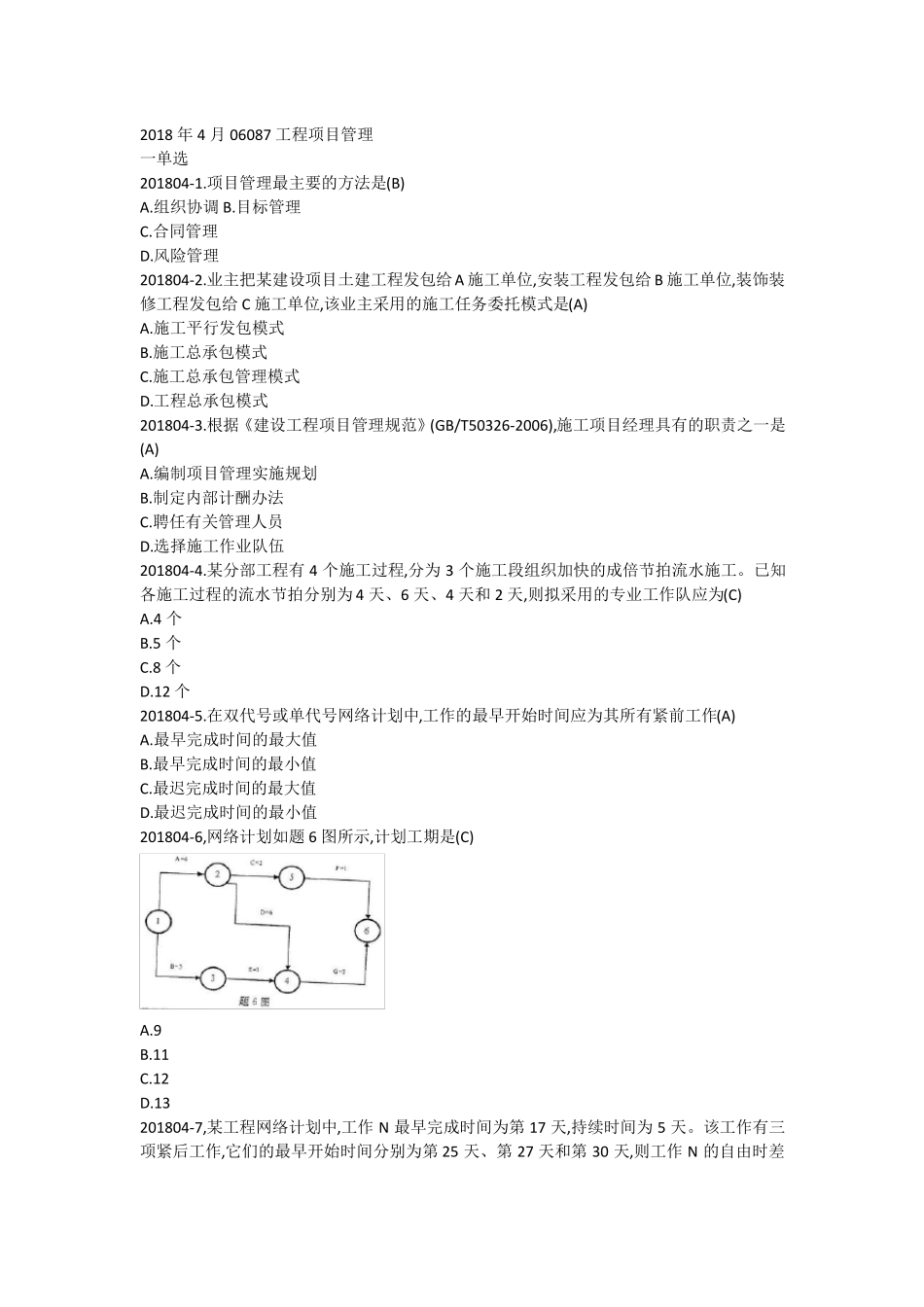

2018年4月06087工程项目管理一单选201804-1
项目管理最主要的方法是(B)A
风险管理201804-2
业主把某建设项目土建工程发包给A施工单位,安装工程发包给B施工单位,装饰装修工程发包给C施工单位,该业主采用的施工任务委托模式是(A)A
施工平行发包模式B
施工总承包模式C
施工总承包管理模式D
工程总承包模式201804-3
根据《建设工程项目管理规范》(GB/T50326-2006),施工项目经理具有的职责之一是(A)A
编制项目管理实施规划B
制定内部计酬办法C
聘任有关管理人员D
选择施工作业队伍201804-4
某分部工程有4个施工过程,分为3个施工段组织加快的成倍节拍流水施工
已知各施工过程的流水节拍分别为4天、6天、4天和2天,则拟采用的专业工作队应为(C)A
12个201804-5
在双代号或单代号网络计划中,工作的最早开始时间应为其所有紧前工作(A)A
最早完成时间的最大值B
最早完成时间的最小值C
最迟完成时间的最大值D
最迟完成时间的最小值201804-6,网络计划如题6图所示,计划工期是(C)A
13201804-7,某工程网络计划中,工作N最早完成时间为第17天,持续时间为5天
该工作有三项紧后工作,它们的最早开始时间分别为第25天、第27天和第30天,则工作N的自由时差为(D)A

8天201804-8,施工组织总设计的编制程序中,编制总体施工部署之后进行的工作是(C)A
计算经济技术指标B
设计施工总平面图C
编制施工总进度计划D
编制总体施工准备计划201804-9,施工方进度控制的措施中,属于组织措施的是(C)A
优化工程施工方案B
应用BIM信息模型C
确定各类会议的召开时间D
采用网络计划技术201804-10,按施
