Word资料铁塔架设技术交底书表格编号1310项目名称第1页交底编号共10页工程名称设计文件图号工程部位铁塔架设交底日期•・h1技术交底内容一、说明1
交底范围:铁塔架设2适用于新通信铁塔架设施工二、施工准备1
应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
三、技术要求为了能安全、保质、有序地完成铁塔的安装任务,特制定以下内部施工方案,务必在施工过程中严格执行

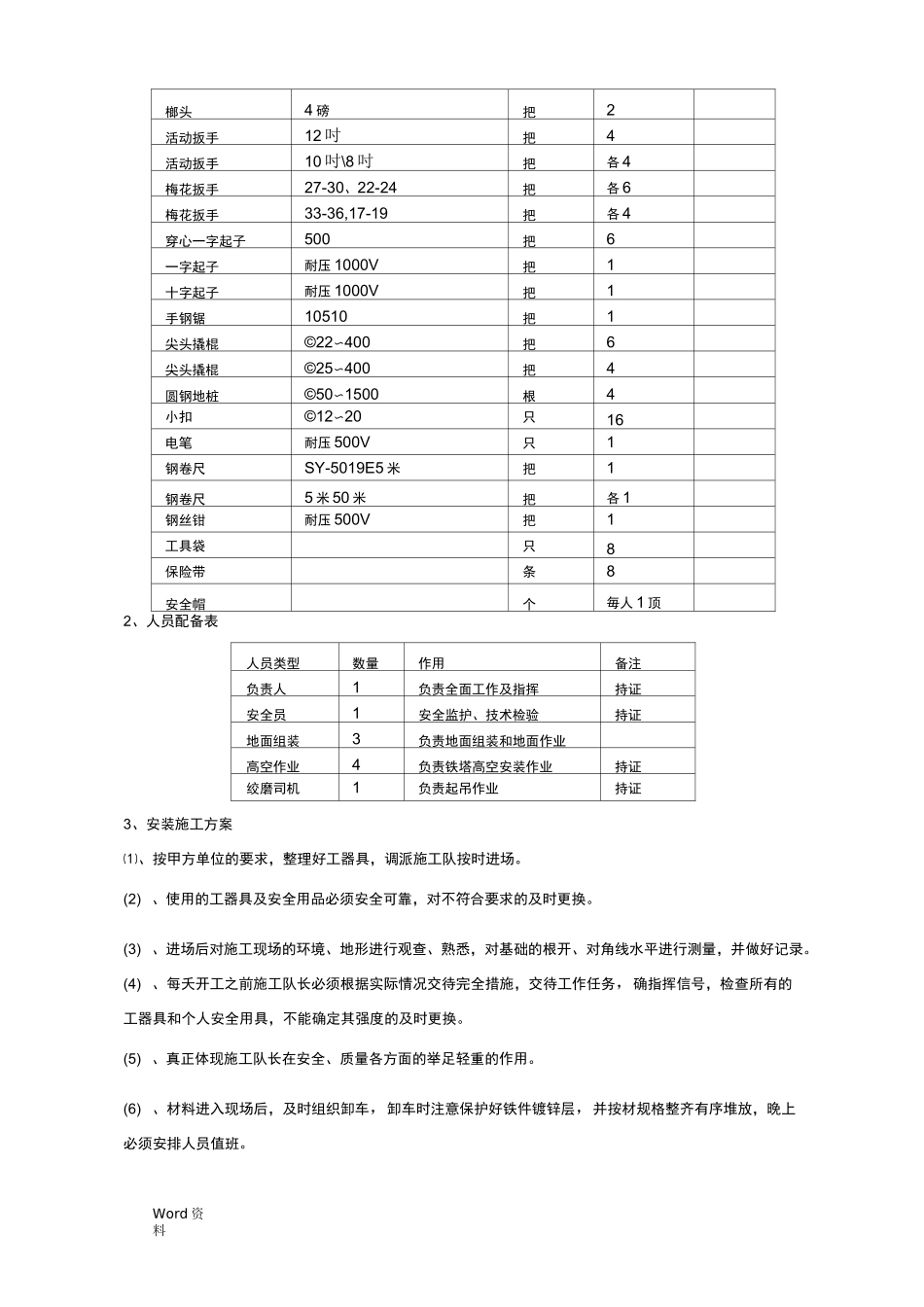

1、工器具选配表名称规格单位数量备注抱杆©140X612米副1抱杆方400X40020米副1电动卷扬机3吨台2钢丝绳©11X180米根1钢丝绳©11X100米根1钢丝缆风绳©11X25米根8钢丝套011〜16只10滑轮1吨只8滑轮2吨只4双钩3吨只1榔头18磅把1Word资料榔头4磅把2活动扳手12吋把4活动扳手10吋\8吋把各4梅花扳手27-30、22-24把各6梅花扳手33-36,17-19把各4穿心一字起子500把6一字起子耐压1000V把1十字起子耐压1000V把1手钢锯10510把1尖头撬棍©22〜400把6尖头撬棍©25〜400把4圆钢地桩©50〜1500根4小扣©12〜20只16电笔耐压500V只1钢卷尺SY-5019E5米把1钢卷尺5米50米把各1钢丝钳耐压500V把1工具袋只8保险带条8安全帽个毎人1顶2、人员配备表人员类型数量作用备注负责人1负责全面工作及指挥持证安全员1安全监护、技术检验持证地面组装3负责地面组装和地面作业高空作业4负责铁塔高空安装作业持证绞磨司机1负责起吊作业持证3、安装施工方案⑴、按甲方单位的要求,整理好工器具,调派施工队按时进场

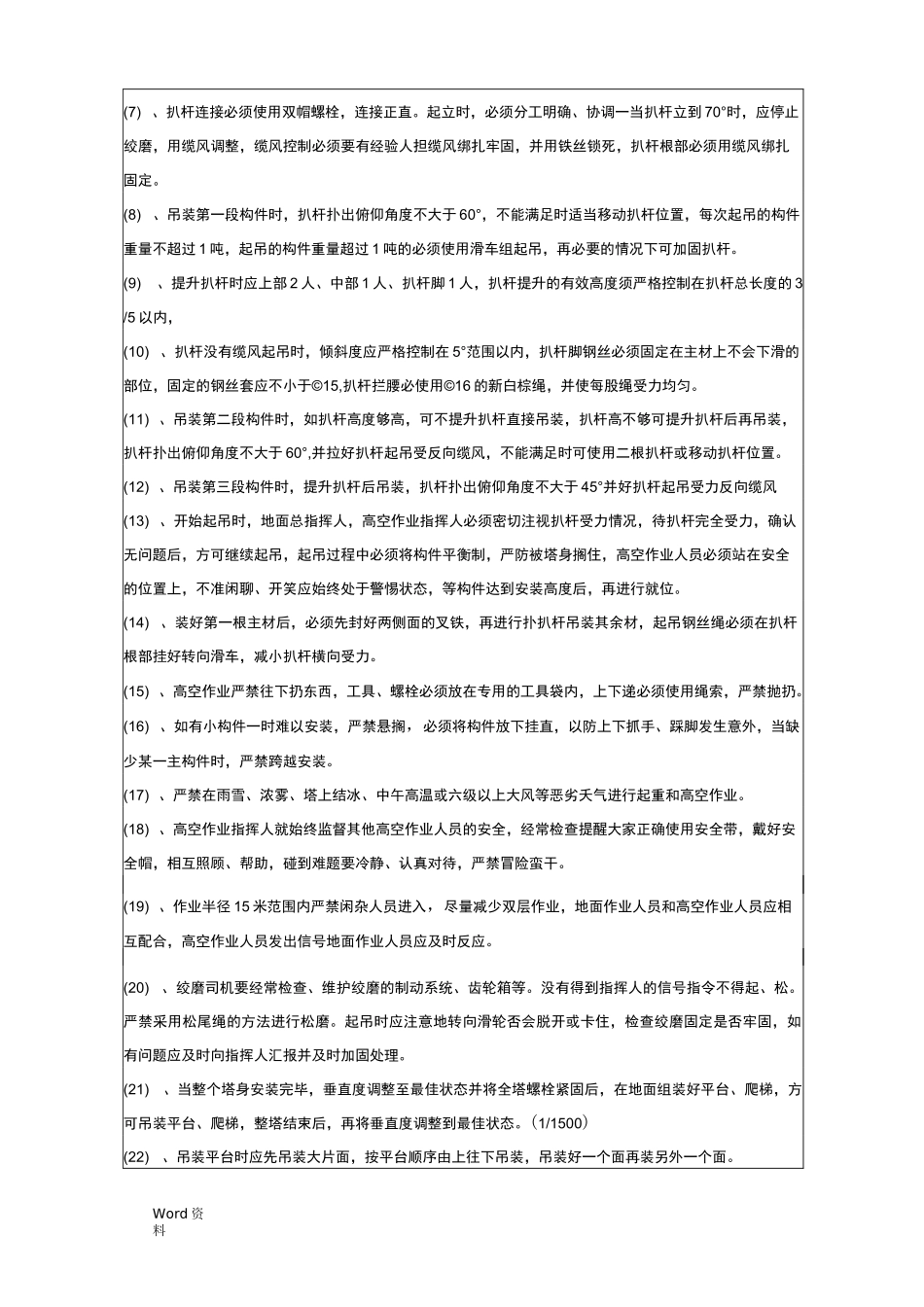

(2)、使用的工器具及安全用品必须安全可靠,对不符合要求的及时更换
