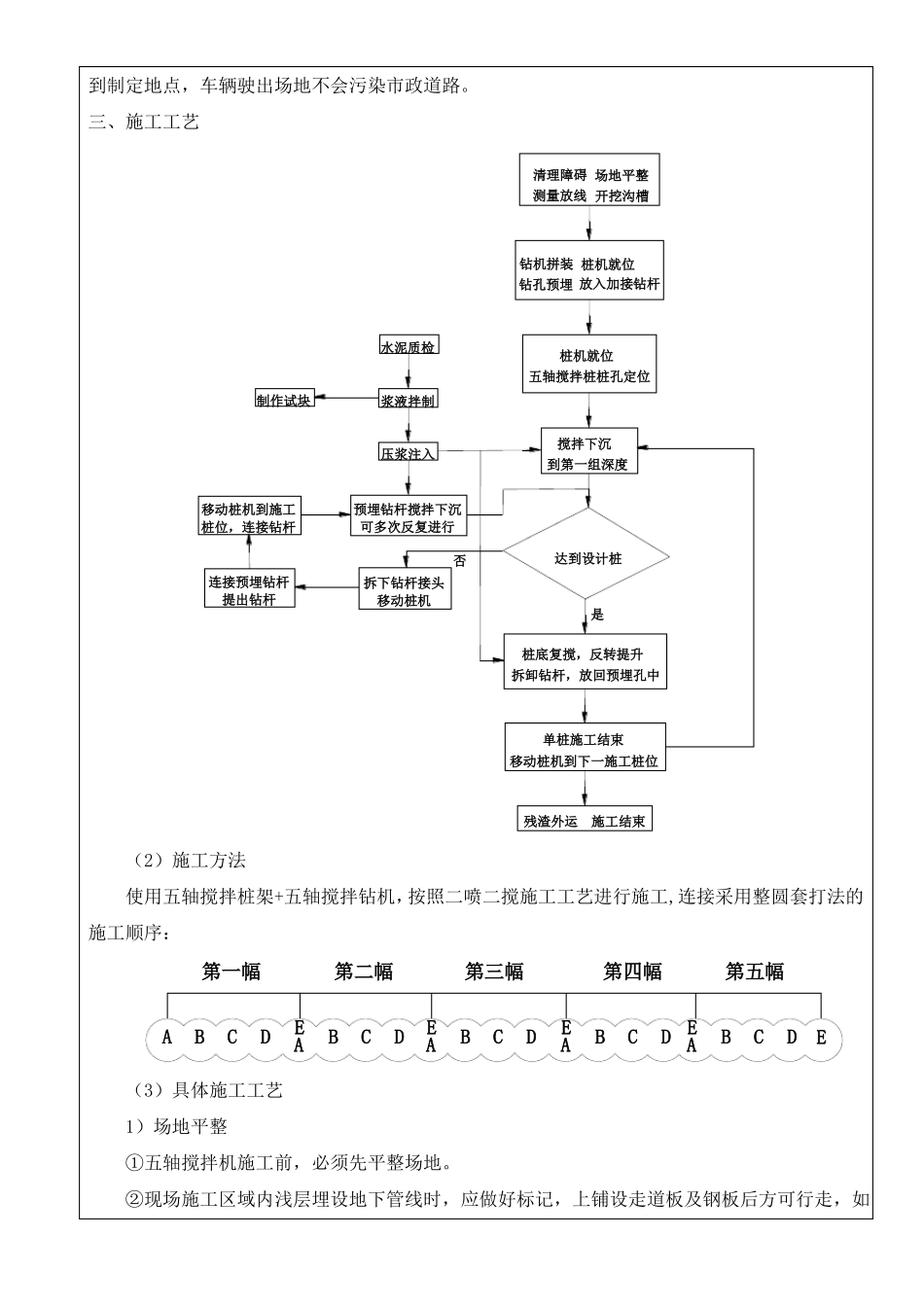

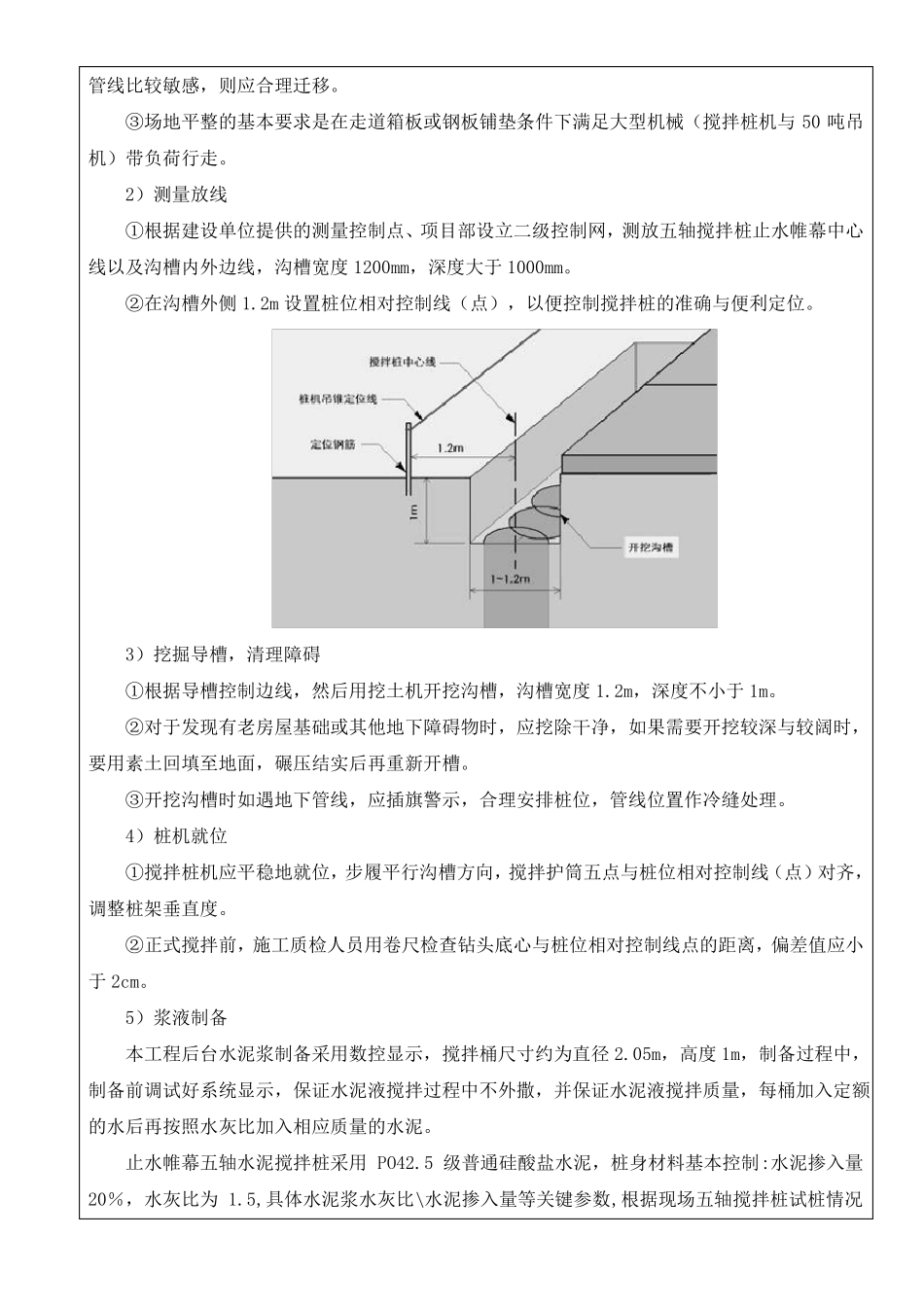

基坑围护工程施工技术交底单位(子单位)工程名称施工单位分部分项名称作业班组中国核建上海科创园建设项目中国核工业华兴建设有限公司建设单位地基与基础分部基坑围护子分部搅拌桩班组交底人上海核建科创园发展有限公司交底部位交底日期五轴搅拌桩止水帷幕年月日一、五轴搅拌桩概况本工程基坑围护采用钻孔灌注桩+五轴水泥土搅拌桩止水帷幕围护形式。采用整圆套打法施工,水泥掺量20%,水灰比为1.5,采用P.O42.5普通硅酸盐水泥。桩体垂直偏差不得大于1/200,水泥土强度设计要求不小于0.8MPa。二、施工准备1、技术准备(1)编制科学实际的施工进度计划和质量控制措施及检验计划。(2)复核场地标高及业主告知的控制点坐标,以保证桩位施工定位准确。(3)基坑围护施工单位进场后提交分包单位资质及作业人员资质证书备案。2、现场准备(1)根据本工程总体施工部署并结合本工程施工顺序和工期,按施工平面图要求,组织施工机械、设备和工具进场,按规定地点和方式摆放组装,组装完成后进行相应的保养和试运转等项工作。(2)五轴搅拌桩施工阶段用到的材料设备主要有:搅拌桩桩机、泥浆泵、混凝土搅拌运输车、运浆车(泥浆外运)、吊车、电焊机、导管、护筒等。(3)现场施工用电设备柴油发电机准备就绪,供电线路电缆、电箱准备就绪接驳完成,且与选用的机械类型、数量的动力需求相匹配,能够做到安全用电。(4)施工场地下的旧建筑物基础、旧建筑物的砼地坪等,在钻孔灌注桩施工前应彻底清除,确保成孔质量,并做好成桩过程中各个环节的施工原始记录和测试工作。每一道工序结束时必须验收,确认合格后才能进行下道工序的施工。(5)场地下不应有尚在使用的水、电、燃气管线等,以业主书面的地下管线交底为准,做好已有管线保护工作。(6)对施工场地的地貌,由施工单位复测,作好记录;监理人员应旁站监督,并对测量成果核查、确认。在施工区域内有影响施工的地下、地上障碍物予以清除。(7)现场施工场地进行平整后,采用3cm厚钢板布设临时行车道路,以保证材料能够运输到制定地点,车辆驶出场地不会污染市政道路。三、施工工艺清理障碍场地平整测量放线开挖沟槽钻机拼装桩机就位钻孔预埋放入加接钻杆水泥质检桩机就位五轴搅拌桩桩孔定位制作试块浆液拌制搅拌下沉到第一组深度压浆注入移动桩机到施工桩位,连接钻杆预埋钻杆搅拌下沉可多次反复进行否达到设计桩连接预埋钻杆提出钻杆拆下钻杆接头移动桩机是桩底复搅,反转提升拆卸钻杆,放回预埋孔中单桩施工结束移动桩机到下一施工桩位残渣外运施工结束(2)施工方法使用五轴搅拌桩架+五轴搅拌钻机,按照二喷二搅施工工艺进行施工,连接采用整圆套打法的施工顺序:第一幅ABCDEA第二幅BCDEA第三幅BCDEA第四幅BCEDA第五幅BCDE(3)具体施工工艺1)场地平整①五轴搅拌机施工前,必须先平整场地。②现场施工区域内浅层埋设地下管线时,应做好标记,上铺设走道板及钢板后方可行走,如管线比较敏感,则应合理迁移。③场地平整的基本要求是在走道箱板或钢板铺垫条件下满足大型机械(搅拌桩机与50吨吊机)带负荷行走。2)测量放线①根据建设单位提供的测量控制点、项目部设立二级控制网,测放五轴搅拌桩止水帷幕中心线以及沟槽内外边线,沟槽宽度1200mm,深度大于1000mm。②在沟槽外侧1.2m设置桩位相对控制线(点),以便控制搅拌桩的准确与便利定位。3)挖掘导槽,清理障碍①根据导槽控制边线,然后用挖土机开挖沟槽,沟槽宽度1.2m,深度不小于1m。②对于发现有老房屋基础或其他地下障碍物时,应挖除干净,如果需要开挖较深与较阔时,要用素土回填至地面,碾压结实后再重新开槽。③开挖沟槽时如遇地下管线,应插旗警示,合理安排桩位,管线位置作冷缝处理。4)桩机就位①搅拌桩机应平稳地就位,步履平行沟槽方向,搅拌护筒五点与桩位相对控制线(点)对齐,调整桩架垂直度。②正式搅拌前,施工质检人员用卷尺检查钻头底心与桩位相对控制线点的距离,偏差值应小于2cm。5)浆液制备本工程后台水泥浆制备采用数控显示,搅拌桶尺寸约为直径2.05m,高度1m,制备过程中,制备前调试好系统显示,保证水泥液搅拌过程中不外撒,并保证水泥液搅拌质量,...
