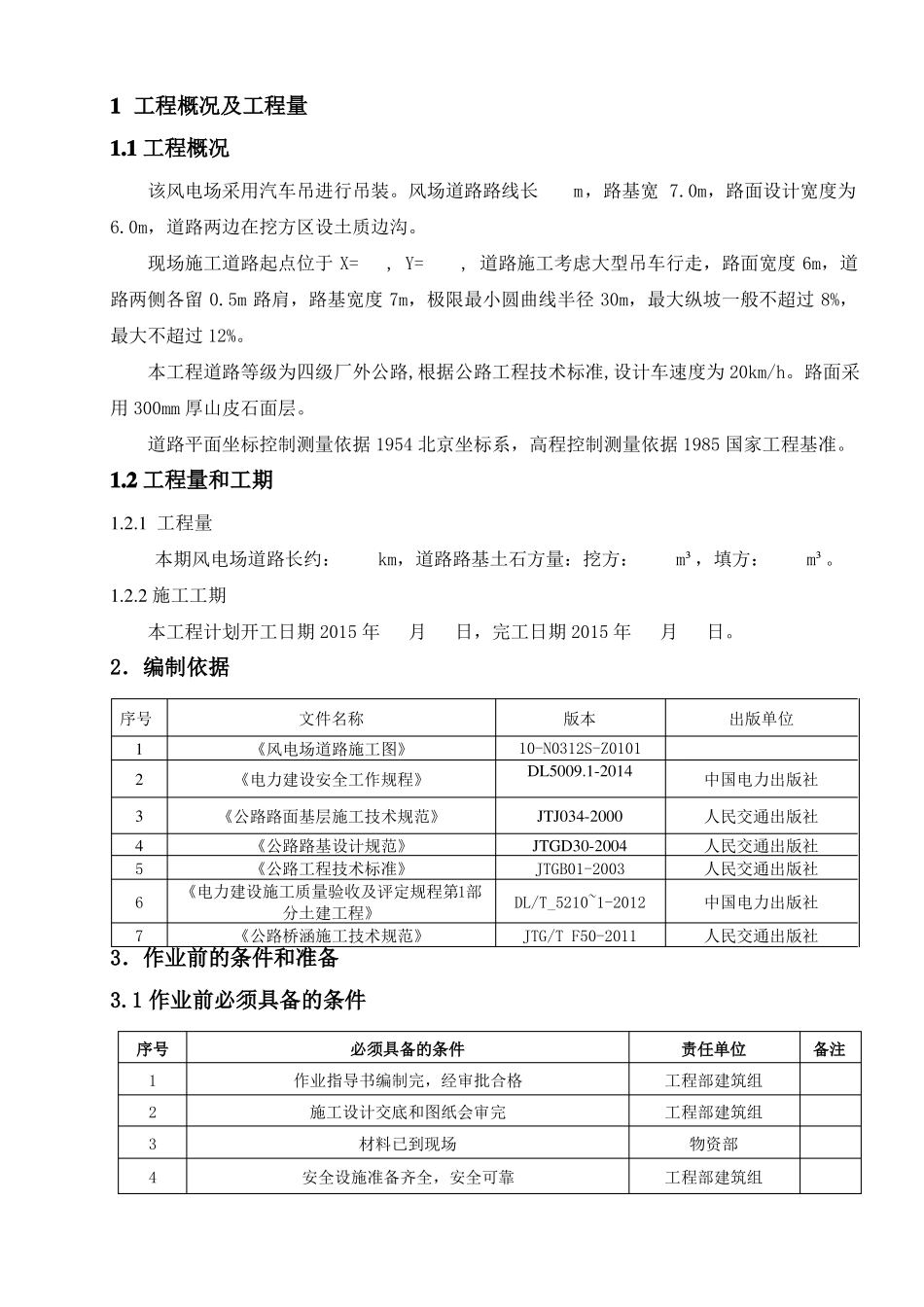

******工程道路施工方案编制人:审核人:审批人:施工单位:(章)年月日1工程概况及工程量1
1工程概况该风电场采用汽车吊进行吊装
风场道路路线长m,路基宽7
0m,路面设计宽度为6
0m,道路两边在挖方区设土质边沟
现场施工道路起点位于X=,Y=,道路施工考虑大型吊车行走,路面宽度6m,道路两侧各留0
5m路肩,路基宽度7m,极限最小圆曲线半径30m,最大纵坡一般不超过8%,最大不超过12%
本工程道路等级为四级厂外公路,根据公路工程技术标准,设计车速度为20km/h
路面采用300mm厚山皮石面层
道路平面坐标控制测量依据1954北京坐标系,高程控制测量依据1985国家工程基准
2工程量和工期1
1工程量本期风电场道路长约:km,道路路基土石方量:挖方:m³,填方:m³
2施工工期本工程计划开工日期2015年月日,完工日期2015年月日
2.编制依据序号1234567文件名称《风电场道路施工图》《电力建设安全工作规程》《公路路面基层施工技术规范》《公路路基设计规范》《公路工程技术标准》《电力建设施工质量验收及评定规程第1部分土建工程》《公路桥涵施工技术规范》版本10-N0312S-Z0101DL5009
1-2014JTJ034-2000JTGD30-2004JTGB01-2003DL/T_5210~1-2012JTG/TF50-2011出版单位中国电力出版社人民交通出版社人民交通出版社人民交通出版社中国电力出版社人民交通出版社3.作业前的条件和准备3

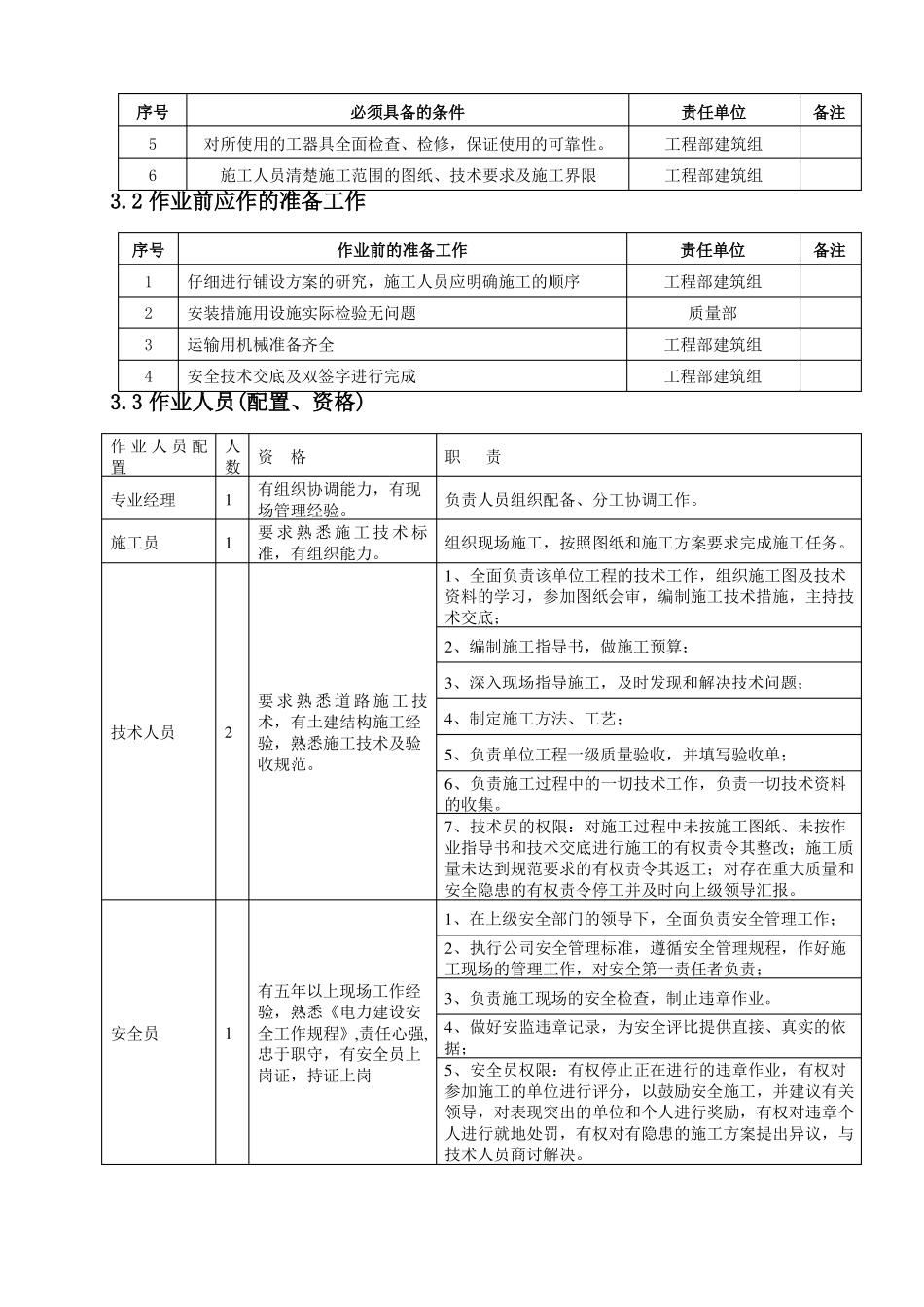

1作业前必须具备的条件序号1234必须具备的条件作业指导书编制完,经审批合格施工设计交底和图纸会审完材料已到现场安全设施准备齐全,安全可靠责任单位工程部建筑组工程部建筑组物资部工程部建筑组备注序号56必须具备的条件对所使用的工器具全面检查、检修,保证使用的可靠性
施工人员清楚施工范围的图纸、技术要求及施
