河南大学金明校区专家公寓(22#院)基坑降水工程施工

方案{河南省有色工程勘察有限公司2012年11月8日目录一、工程概况二、施工方案三、—四、主要施工工艺五、应急预案1)发生停电应急措施2)设备故障应急措施3)自然灾害应急措施六、保证正常安全运行的技术措施1)冬雨季施工技术措施2)减少噪音技术措施3),4)降低环境污染措施5)地下管线保护措施6)施工安全风险分析及应急预案七、与总包、业主以及周边环境协调配合八、确保文明施工的保证措施九、施工总平面布置[一、工程概况河南大学金明校区专家公寓(22#院)地下降水工程位于家属院内,基坑周长约1700m,面积103700㎡
二、施工方案该基坑管井设计140眼,渗透井55眼,轻型井点46组

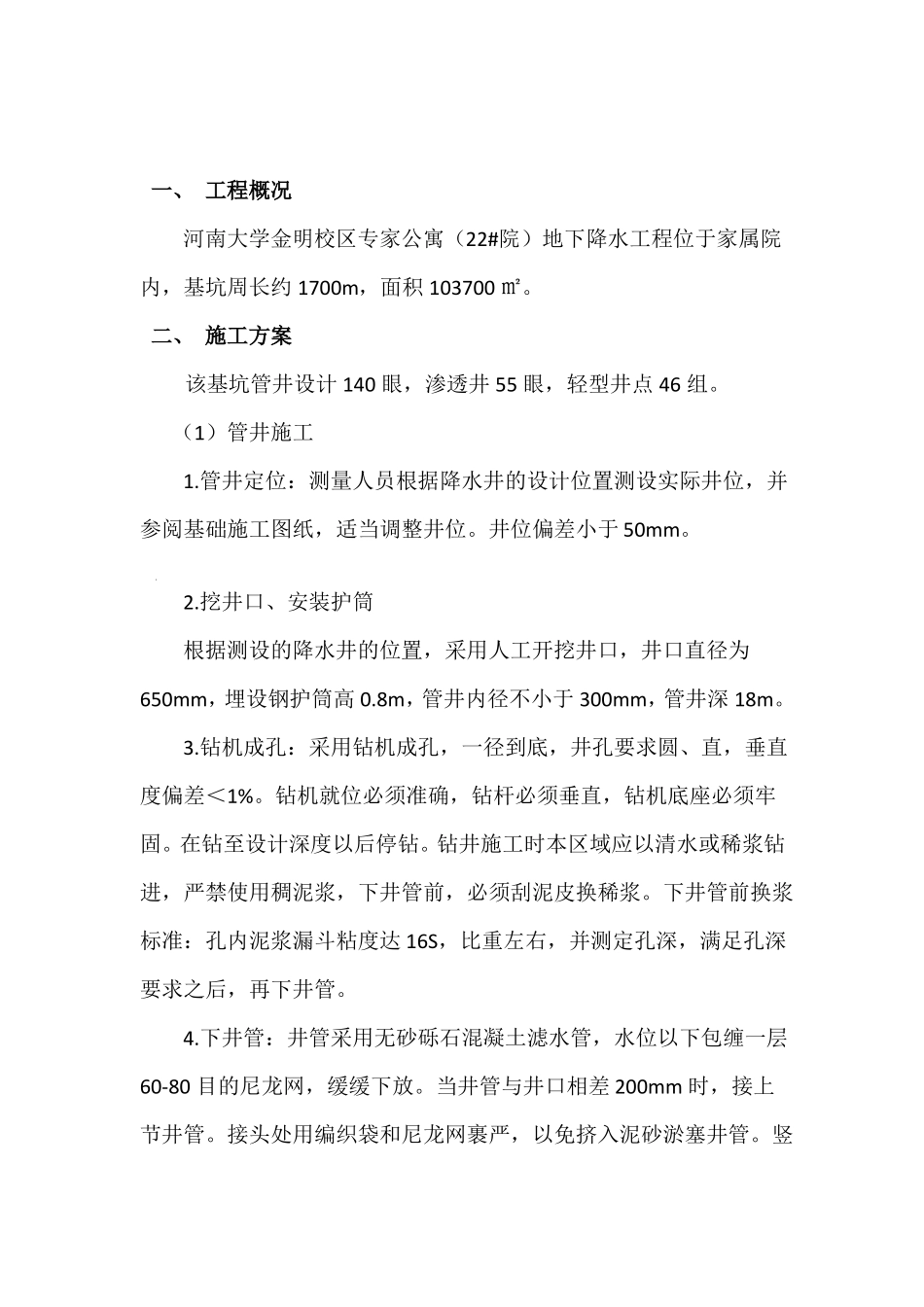

(1)管井施工1
管井定位:测量人员根据降水井的设计位置测设实际井位,并参阅基础施工图纸,适当调整井位
井位偏差小于50mm
挖井口、安装护筒根据测设的降水井的位置,采用人工开挖井口,井口直径为650mm,埋设钢护筒高0
8m,管井内径不小于300mm,管井深18m
钻机成孔:采用钻机成孔,一径到底,井孔要求圆、直,垂直度偏差<1%
钻机就位必须准确,钻杆必须垂直,钻机底座必须牢固
在钻至设计深度以后停钻
钻井施工时本区域应以清水或稀浆钻进,严禁使用稠泥浆,下井管前,必须刮泥皮换稀浆
下井管前换浆标准:孔内泥浆漏斗粘度达16S,比重左右,并测定孔深,满足孔深要求之后,再下井管
下井管:井管采用无砂砾石混凝土滤水管,水位以下包缠一层60-80目的尼龙网,缓缓下放
当井管与井口相差200mm时,接上节井管
接头处用编织袋和尼龙网裹严,以免挤入泥砂淤塞井管
竖向用竹条和铁丝固定井管
为防止上下节错位,在下管时,吊放井管要垂直,并在井孔中心
为防止雨、污水、泥砂或异物落入井中,井管要高出地面不小于200mm,并加盖或捆绑防水雨布临时保护
