目1编制依据错误
2作业概况及主要工作量错误
3拆除作业必备条件错误
4作业顺序、方法及要求错误
5作业完成应达到的质量标准错误
6作业的安全、文明施工要求及措施错误
7环境因素管理控制措施错误
8附图、附表错误
录1编制依据1
1华电宁东三期风电场风电工程招标文件;1
2华电宁东三期风电场风电工程施工组织设计;1
3华电宁东三期风电场风电工程相关图纸及资料;1
5MW型风力发电机组风场安装手册》(华创风电产业集团有限公司);1
5《利勃海尔LTM1500吨(500T)汽车起重机说明书》;1
6《QY70(70t)液压式汽车起重机说明书》;1
7《QY70(70t)液压式汽车起重机说明书》;1
8《电力建设安全工作规程》DL6509
1-2013;1
9现场实地踏勘
2作业概况及主要工作量2
1作业概况因华宁东电场三期93#风机移位,经业主委托,对93#风机实施拆除作业
拆除机型为:华创1
5MW型风力发电机组
基础中心线高度为70m
拆除机具选择利勃海尔LTM1500吨(500T)汽车起重机作为风机拆除的主要拆除机具,选择徐工QY70(70t)液压式汽车起重机、QY70(70t)液压式汽车起重机(QY70(70t)汽车吊)作为风机拆除的辅助机械,主要用于设备的地面卸车、搬运、组合及抬吊等

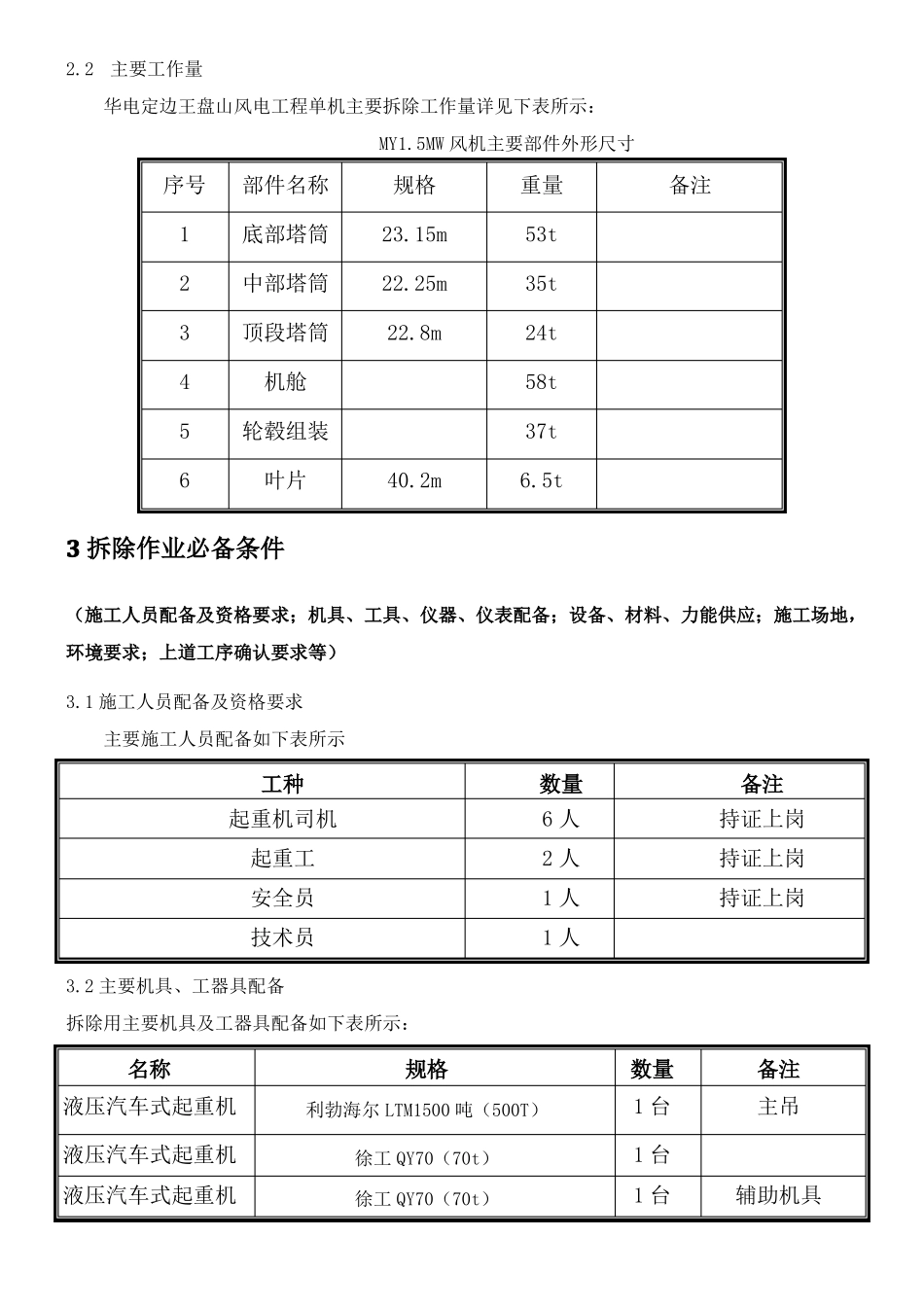

2主要工作量华电定边王盘山风电工程单机主要拆除工作量详见下表所示:MY1
5MW风机主要部件外形尺寸序号123456部件名称底部塔筒中部塔筒顶段塔筒机舱规格23
8m重量53t35t24t58t37t备注轮毂组装叶片40

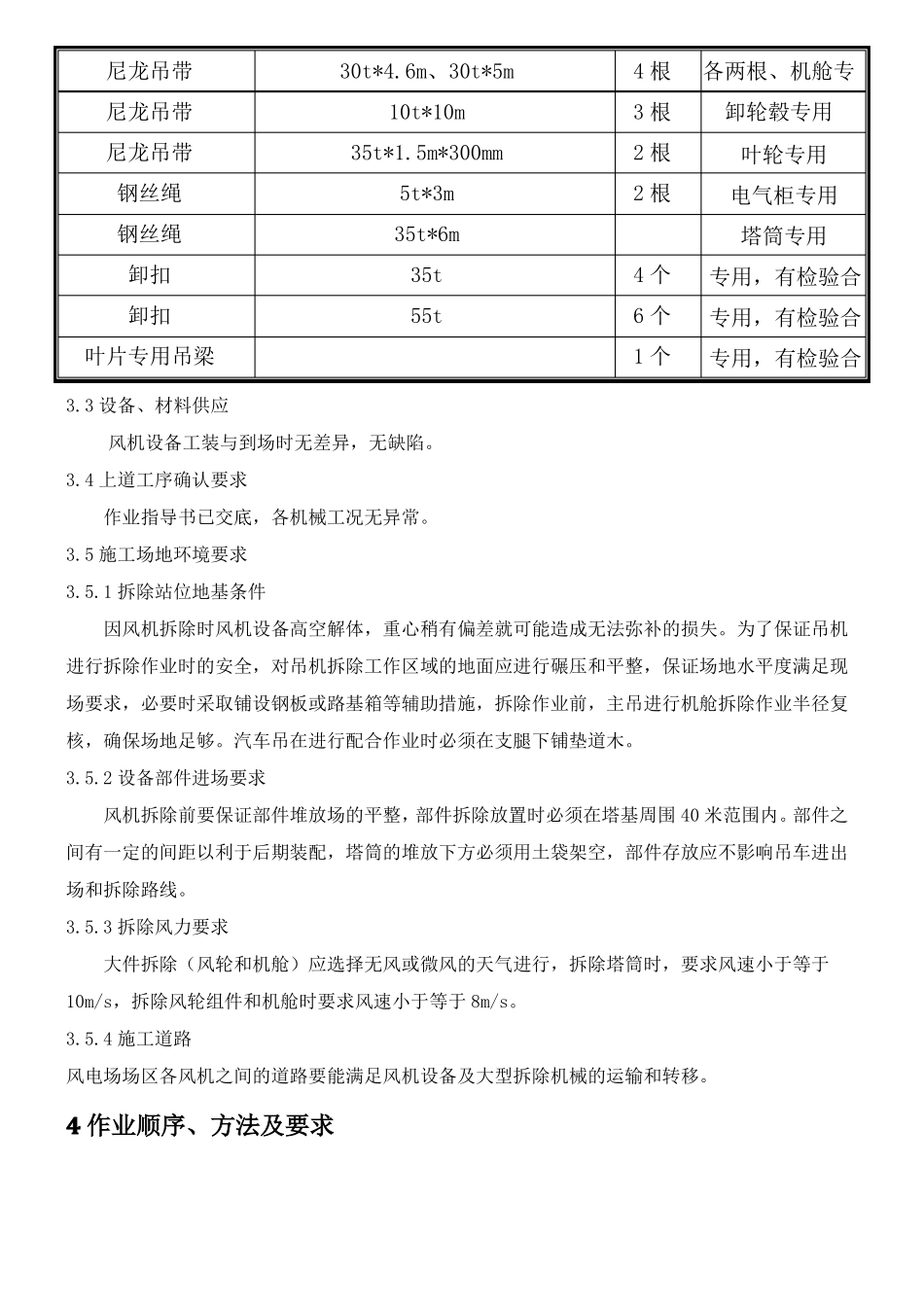

5t3拆除作业必备条件(施工人员配备及资格要求;机具、工具、仪器、仪表配备;设备、材料、力能供应;施工场地,环境要求;上道工序确认
