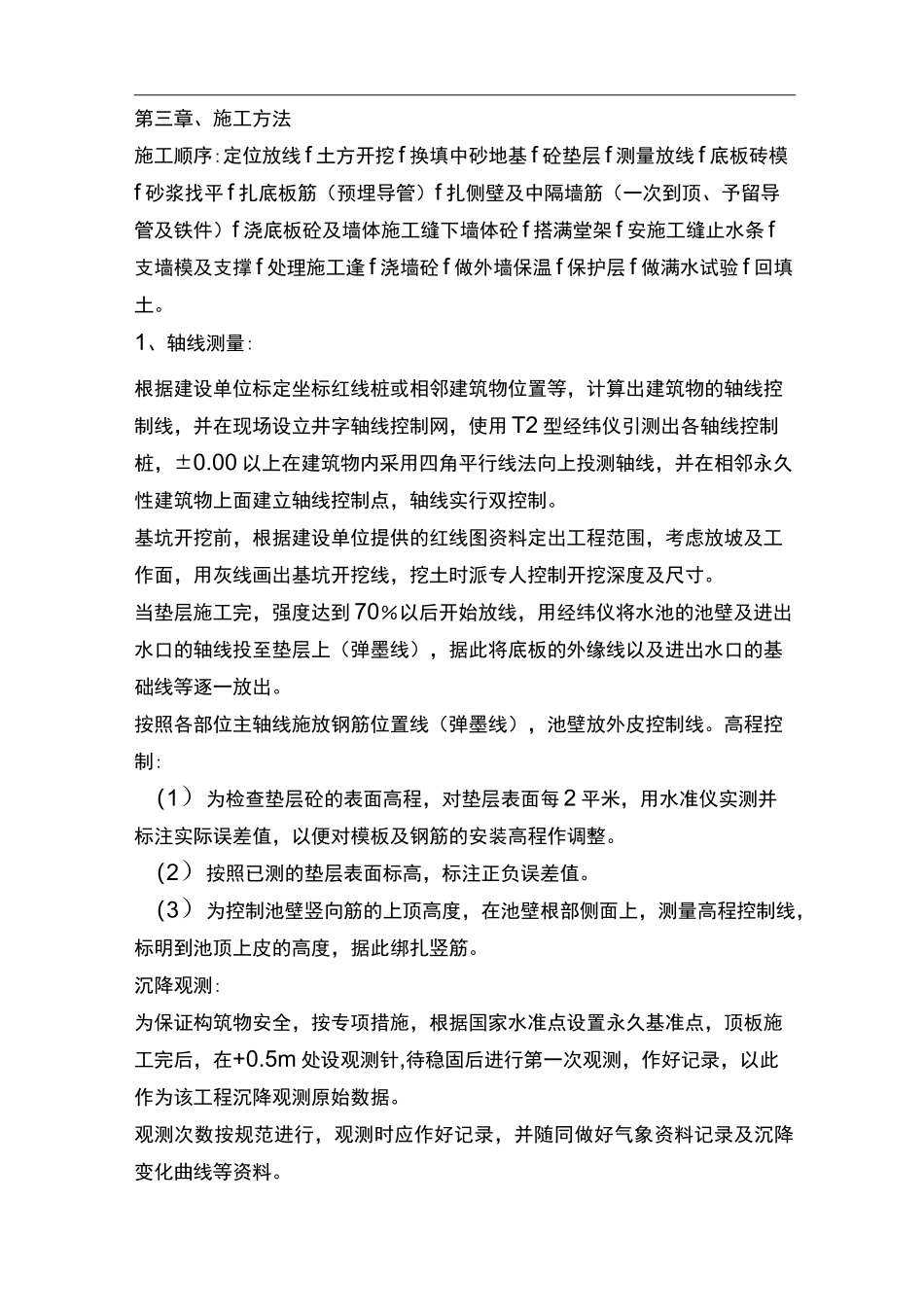

第三章、施工方法施工顺序:定位放线f土方开挖f换填中砂地基f砼垫层f测量放线f底板砖模f砂浆找平f扎底板筋(预埋导管)f扎侧壁及中隔墙筋(一次到顶、予留导管及铁件)f浇底板砼及墙体施工缝下墙体砼f搭满堂架f安施工缝止水条f支墙模及支撑f处理施工逢f浇墙砼f做外墙保温f保护层f做满水试验f回填土
1、轴线测量:根据建设单位标定坐标红线桩或相邻建筑物位置等,计算出建筑物的轴线控制线,并在现场设立井字轴线控制网,使用T2型经纬仪引测出各轴线控制桩,±0
00以上在建筑物内采用四角平行线法向上投测轴线,并在相邻永久性建筑物上面建立轴线控制点,轴线实行双控制
基坑开挖前,根据建设单位提供的红线图资料定出工程范围,考虑放坡及工作面,用灰线画出基坑开挖线,挖土时派专人控制开挖深度及尺寸
当垫层施工完,强度达到70%以后开始放线,用经纬仪将水池的池壁及进出水口的轴线投至垫层上(弹墨线),据此将底板的外缘线以及进出水口的基础线等逐一放出
按照各部位主轴线施放钢筋位置线(弹墨线),池壁放外皮控制线
高程控制:(1)为检查垫层砼的表面高程,对垫层表面每2平米,用水准仪实测并标注实际误差值,以便对模板及钢筋的安装高程作调整
(2)按照已测的垫层表面标高,标注正负误差值
(3)为控制池壁竖向筋的上顶高度,在池壁根部侧面上,测量高程控制线,标明到池顶上皮的高度,据此绑扎竖筋
沉降观测:为保证构筑物安全,按专项措施,根据国家水准点设置永久基准点,顶板施工完后,在+0
5m处设观测针,待稳固后进行第一次观测,作好记录,以此作为该工程沉降观测原始数据
观测次数按规范进行,观测时应作好记录,并随同做好气象资料记录及沉降变化曲线等资料
2、土方工程1)开挖时要开出完整的作业面,便于下道工序插入形成流水作业;2)本工程采用机械土方大开挖,放坡系数0
机械开挖土方至设计标高上20cm,余下土方采用人工修边捡底
