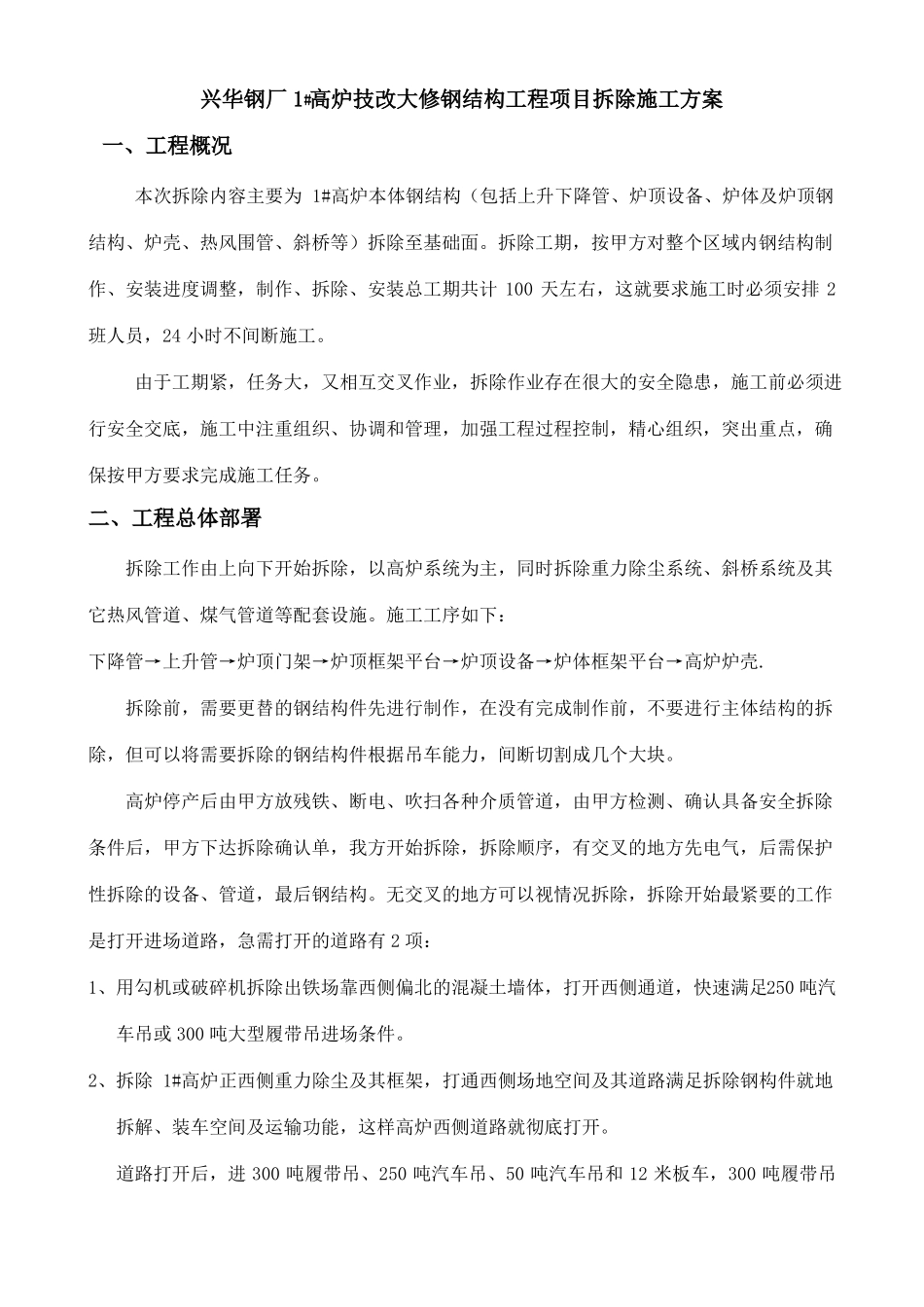

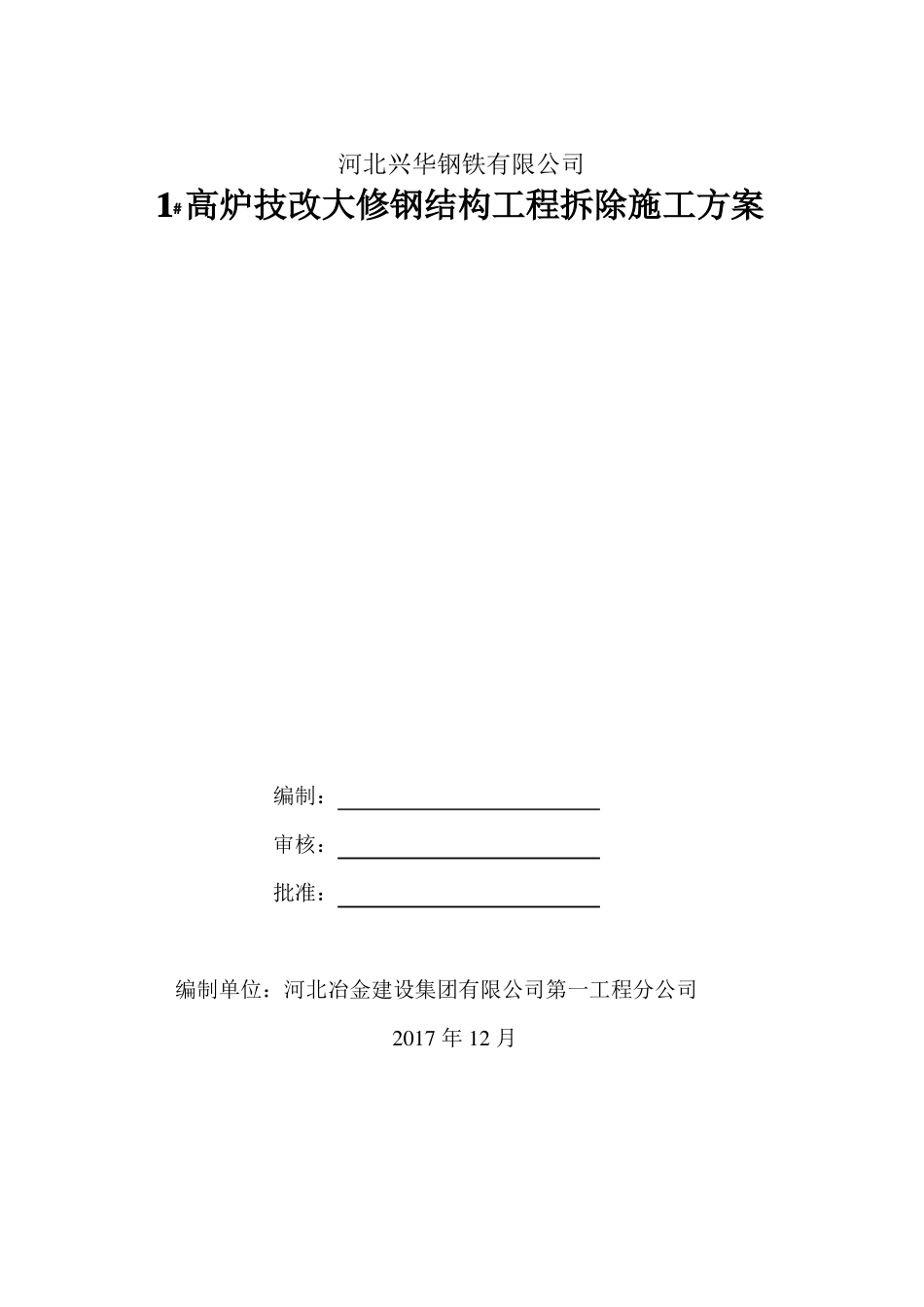

河北兴华钢铁有限公司1#高炉技改大修钢结构工程拆除施工方案编制:审核:批准:编制单位:河北冶金建设集团有限公司第一工程分公司2017年12月兴华钢厂1#高炉技改大修钢结构工程项目拆除施工方案一、工程概况本次拆除内容主要为1#高炉本体钢结构(包括上升下降管、炉顶设备、炉体及炉顶钢结构、炉壳、热风围管、斜桥等)拆除至基础面
拆除工期,按甲方对整个区域内钢结构制作、安装进度调整,制作、拆除、安装总工期共计100天左右,这就要求施工时必须安排2班人员,24小时不间断施工
由于工期紧,任务大,又相互交叉作业,拆除作业存在很大的安全隐患,施工前必须进行安全交底,施工中注重组织、协调和管理,加强工程过程控制,精心组织,突出重点,确保按甲方要求完成施工任务
二、工程总体部署拆除工作由上向下开始拆除,以高炉系统为主,同时拆除重力除尘系统、斜桥系统及其它热风管道、煤气管道等配套设施
施工工序如下:下降管→上升管→炉顶门架→炉顶框架平台→炉顶设备→炉体框架平台→高炉炉壳
拆除前,需要更替的钢结构件先进行制作,在没有完成制作前,不要进行主体结构的拆除,但可以将需要拆除的钢结构件根据吊车能力,间断切割成几个大块
高炉停产后由甲方放残铁、断电、吹扫各种介质管道,由甲方检测、确认具备安全拆除条件后,甲方下达拆除确认单,我方开始拆除,拆除顺序,有交叉的地方先电气,后需保护性拆除的设备、管道,最后钢结构
无交叉的地方可以视情况拆除,拆除开始最紧要的工作是打开进场道路,急需打开的道路有2项:1、用勾机或破碎机拆除出铁场靠西侧偏北的混凝土墙体,打开西侧通道,快速满足250吨汽车吊或300吨大型履带吊进场条件
2、拆除1#高炉正西侧重力除尘及其框架,打通西侧场地空间及其道路满足拆除钢构件就地拆解、装车空间及运输功能,这样高炉西侧道路就彻底打开

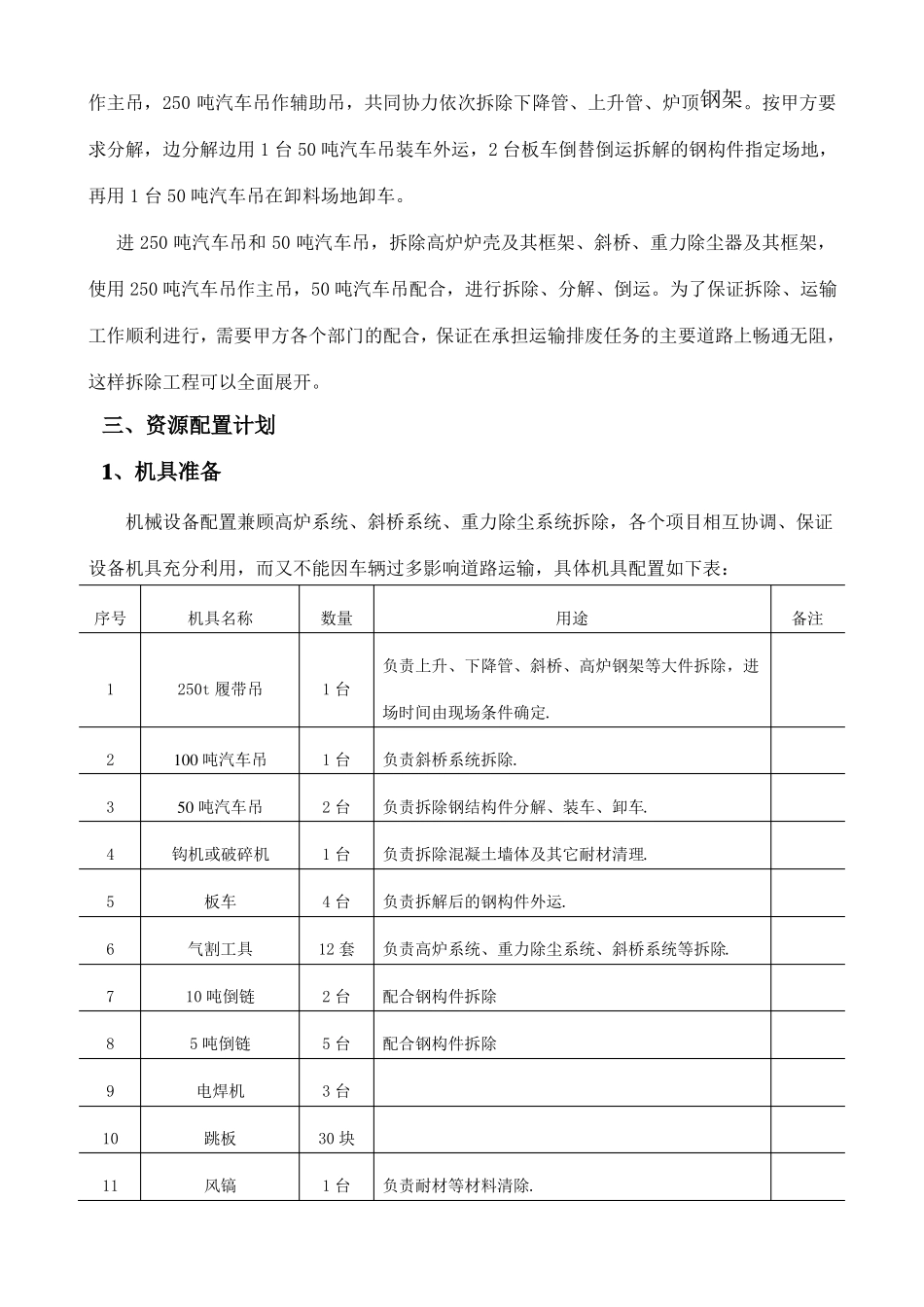

道路打开后,进300吨履带吊、250吨汽车吊、50吨汽车吊和12米板车
