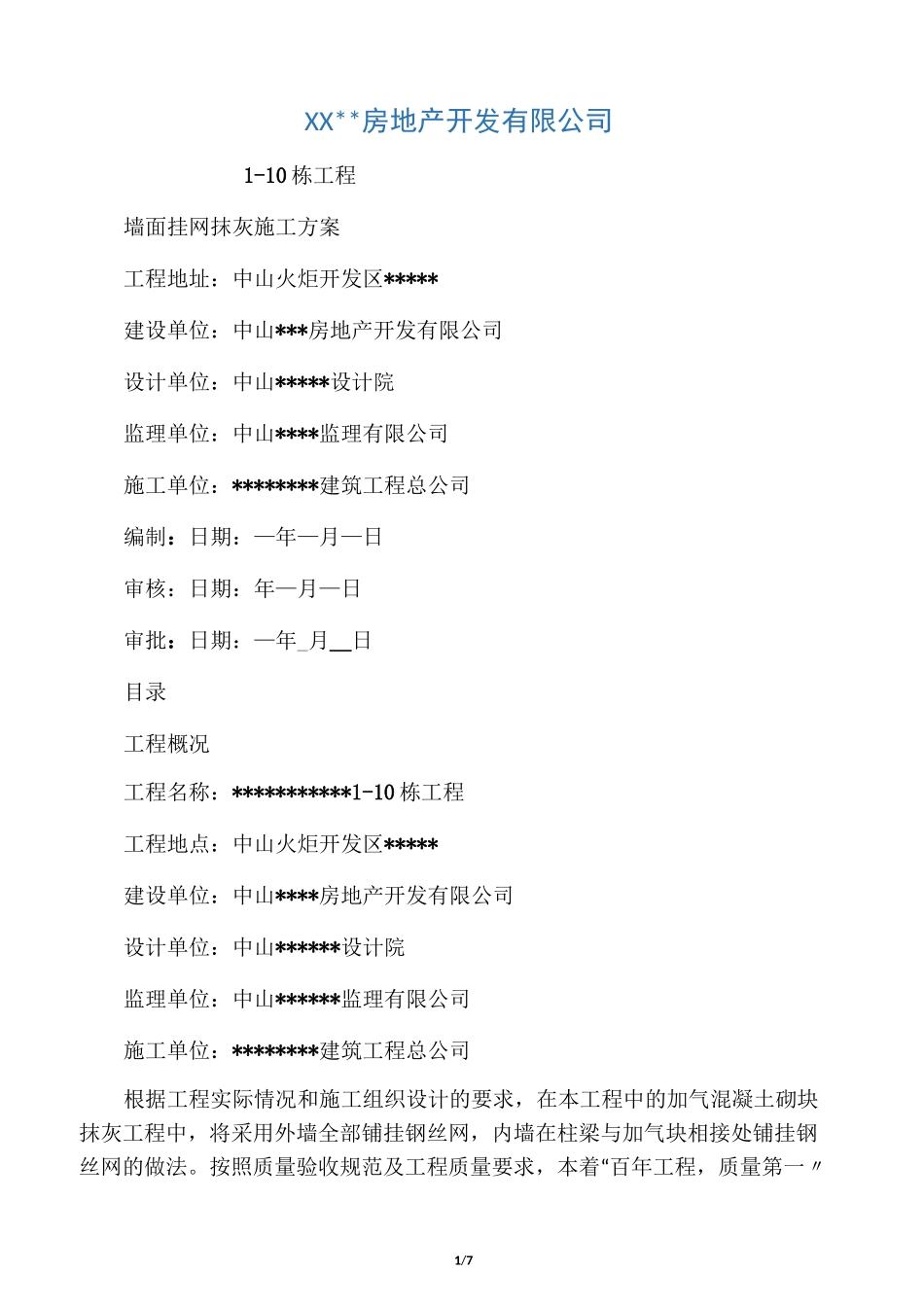

1/7XX**房地产开发有限公司1-10栋工程墙面挂网抹灰施工方案工程地址:中山火炬开发区*****建设单位:中山***房地产开发有限公司设计单位:中山*****设计院监理单位:中山****监理有限公司施工单位:********建筑工程总公司编制:日期:—年—月—日审核:日期:年—月—日审批:日期:—年_月__日目录工程概况工程名称:***********1-10栋工程工程地点:中山火炬开发区*****建设单位:中山****房地产开发有限公司设计单位:中山******设计院监理单位:中山******监理有限公司施工单位:********建筑工程总公司根据工程实际情况和施工组织设计的要求,在本工程中的加气混凝土砌块抹灰工程中,将采用外墙全部铺挂钢丝网,内墙在柱梁与加气块相接处铺挂钢丝网的做法

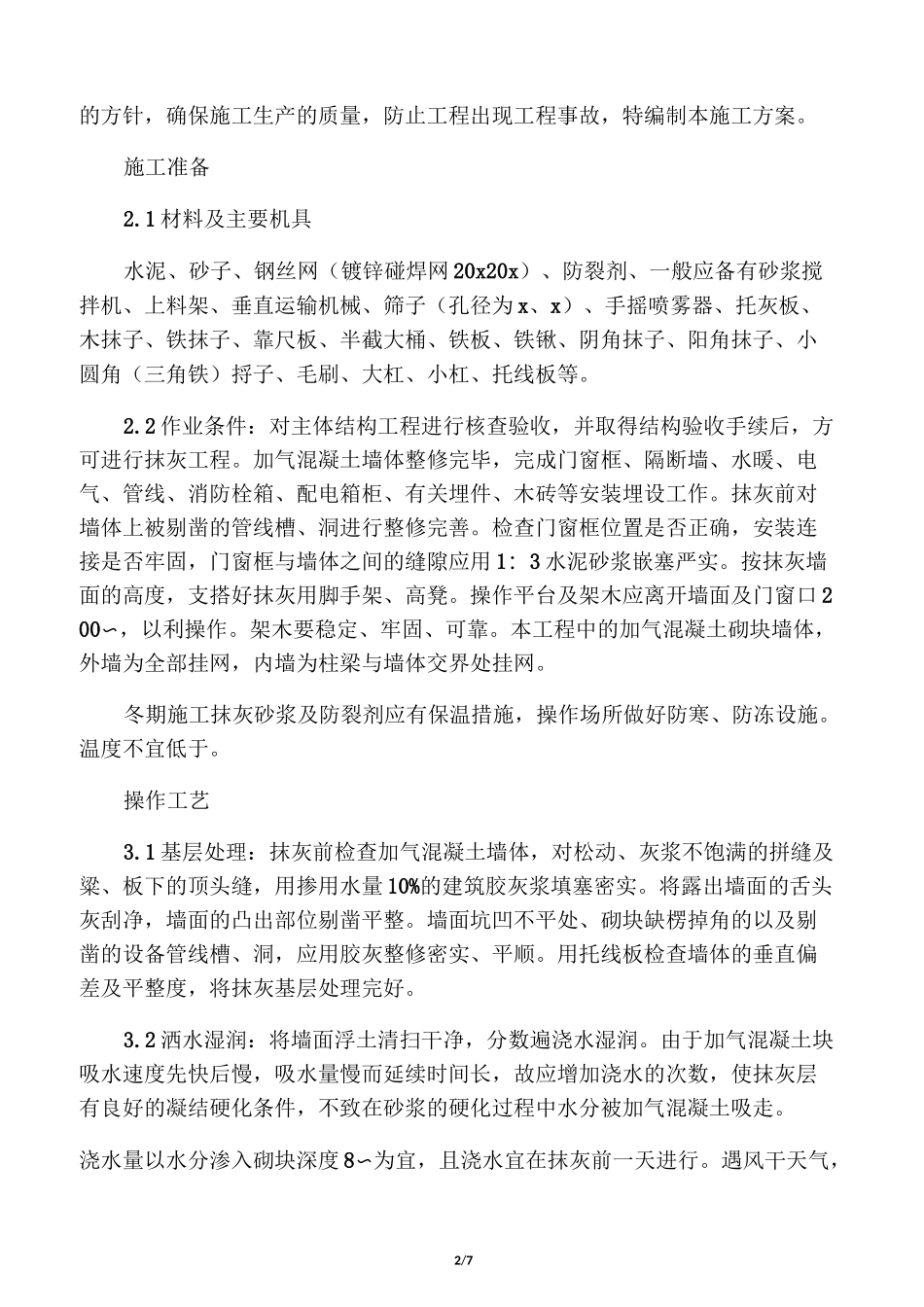

按照质量验收规范及工程质量要求,本着“百年工程,质量第一〃2/7的方针,确保施工生产的质量,防止工程出现工程事故,特编制本施工方案

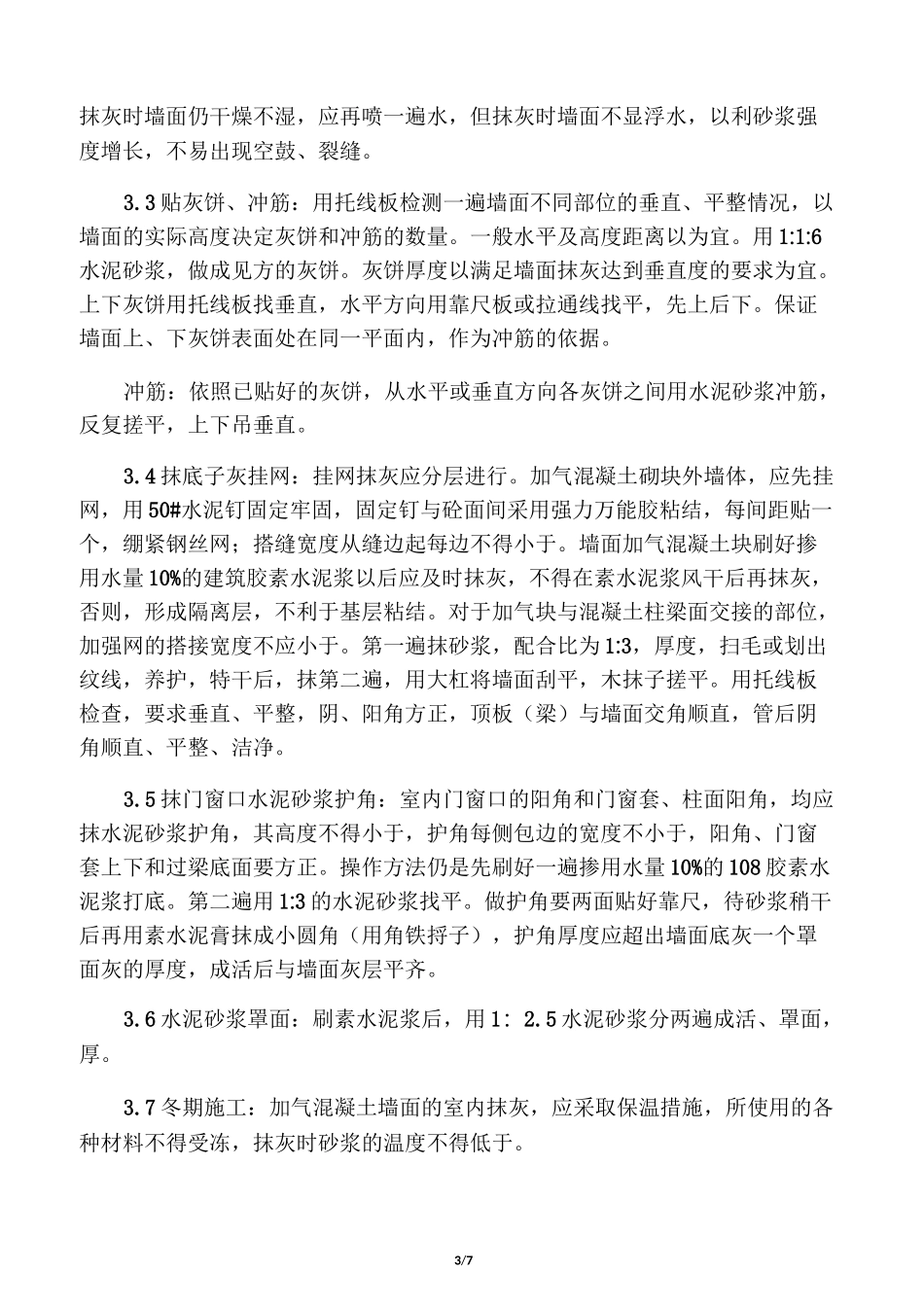

1材料及主要机具水泥、砂子、钢丝网(镀锌碰焊网20x20x)、防裂剂、一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为x、x)、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等
2作业条件:对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程
加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作
抹灰前对墙体上被剔凿的管线槽、洞进行整修完善
检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1:3水泥砂浆嵌塞严实
按抹灰墙面的高度,支搭好抹灰用脚手架、高凳
操作平台及架木应离开墙面及门窗口200〜,以利操作
架木要稳定、牢固、可靠
本工程中的加气混凝土砌块墙体,
