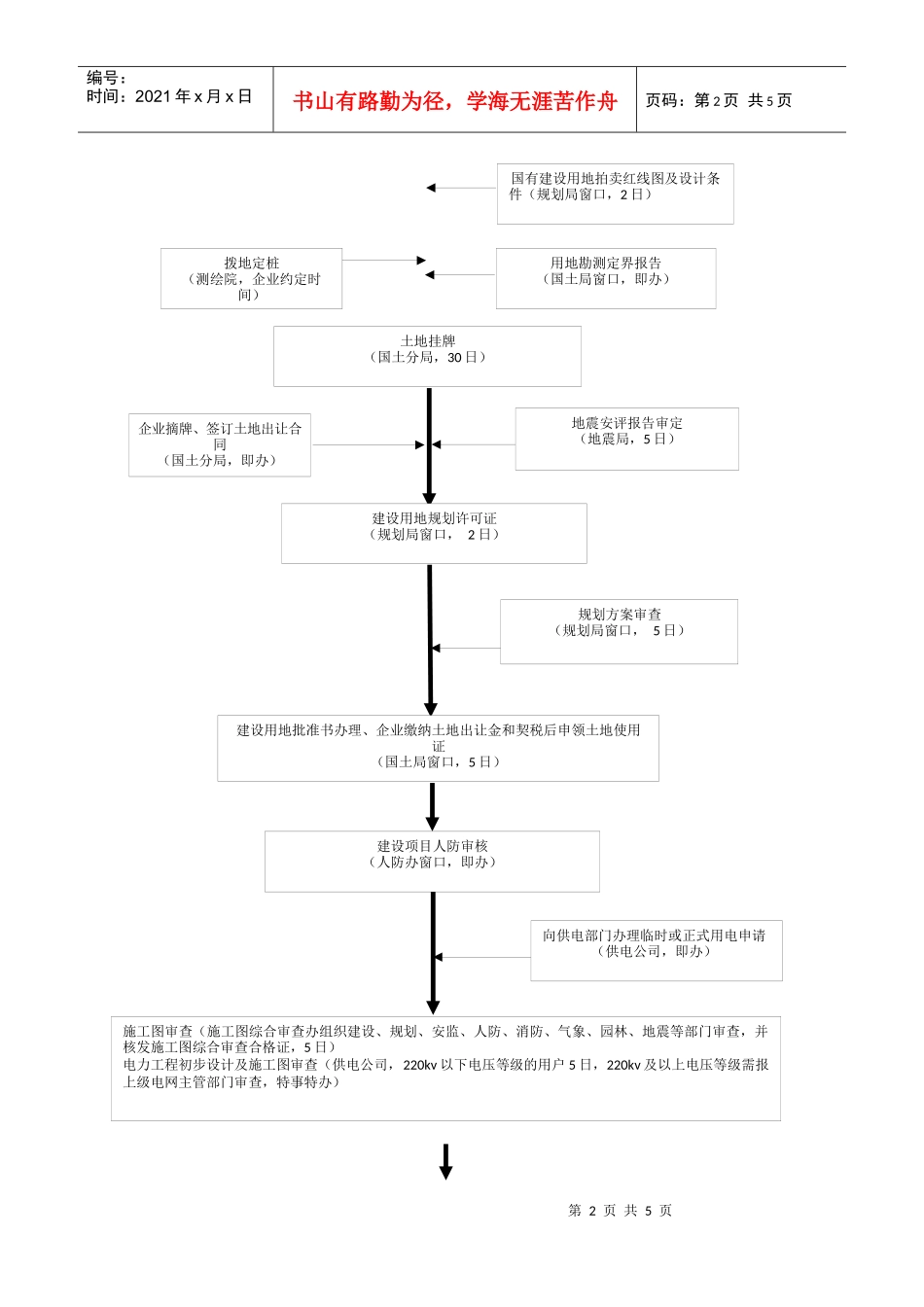

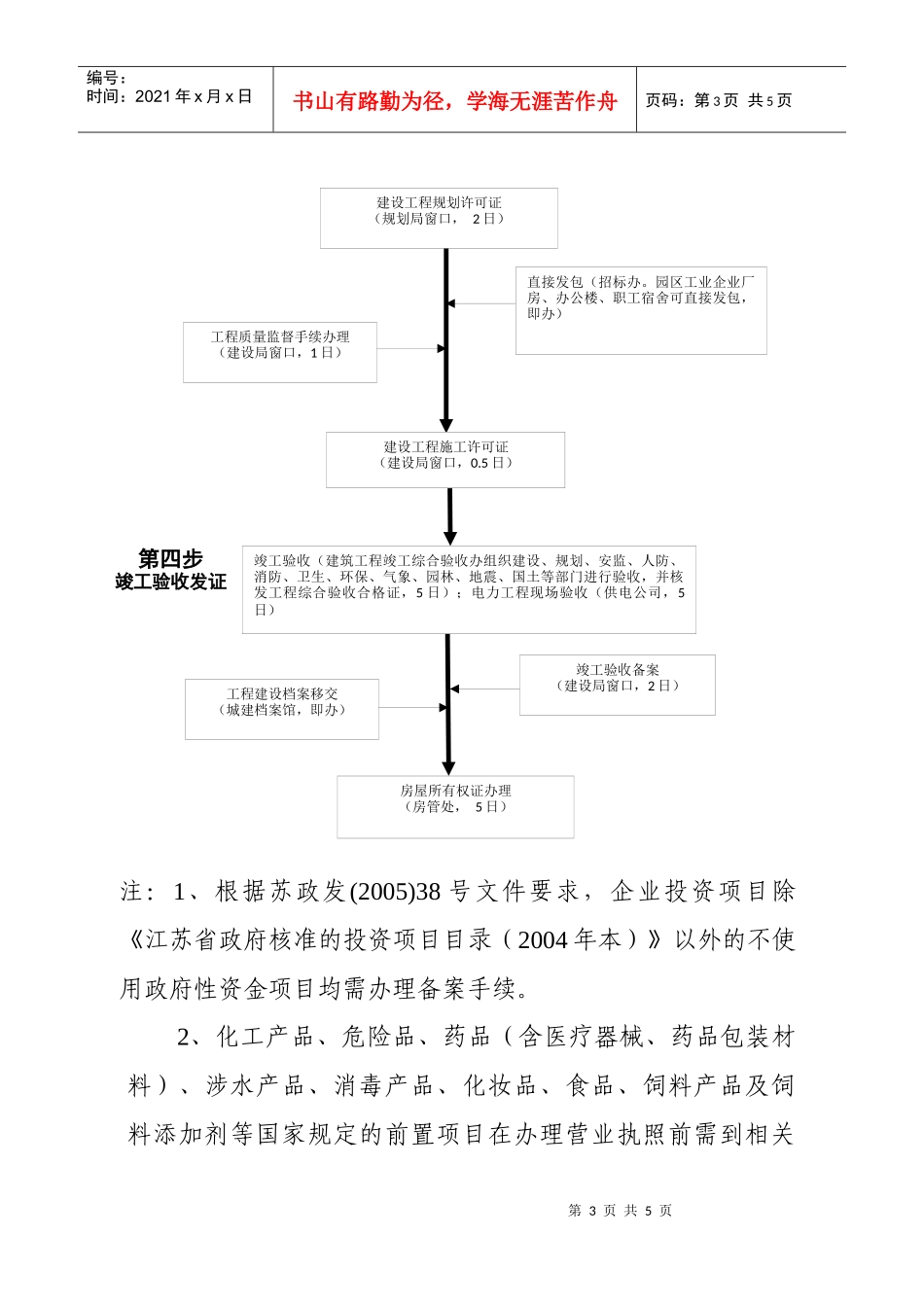

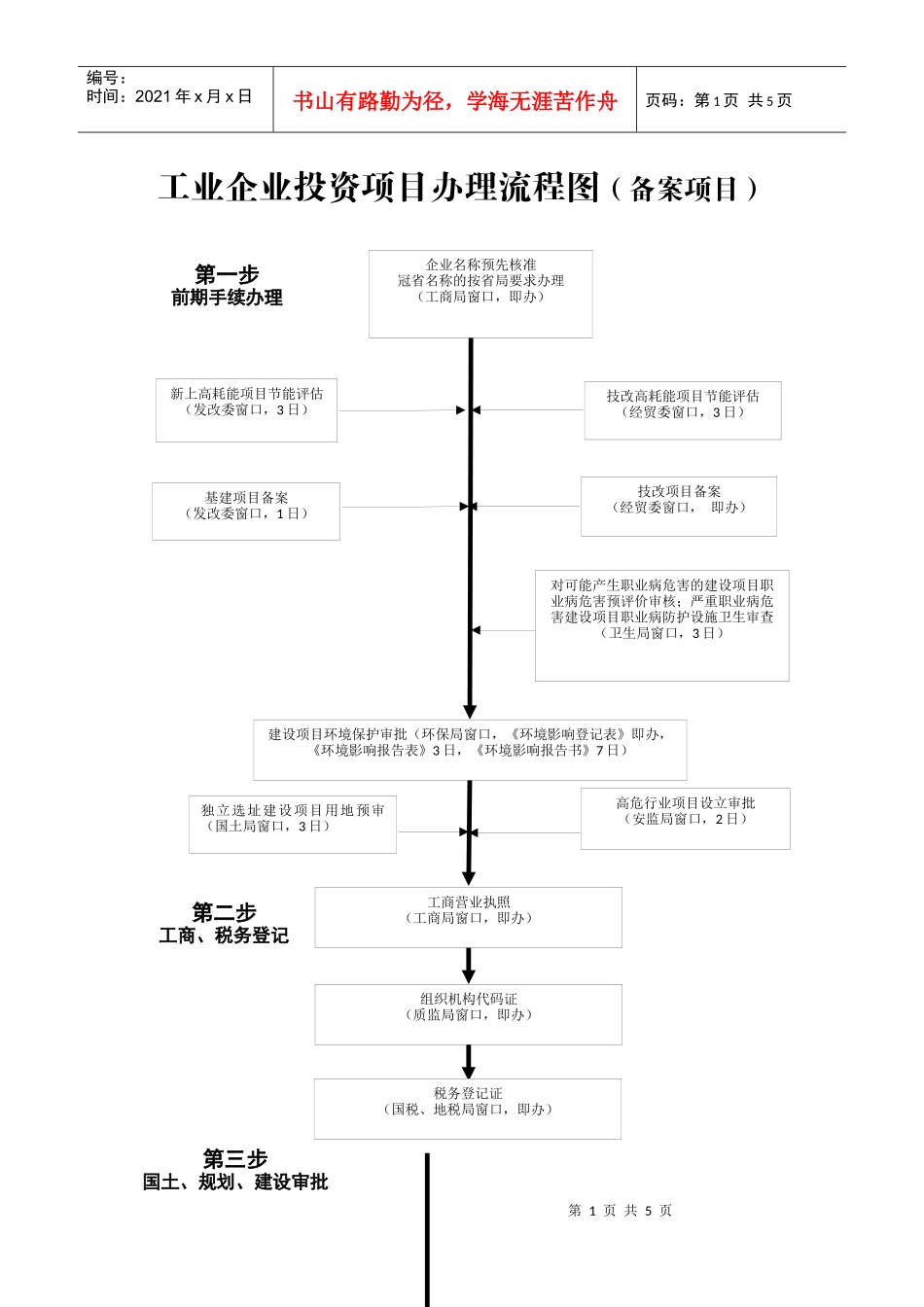

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页工业企业投资项目办理流程图(备案项目)新上高耗能项目节能评估(发改委窗口,3日)技改高耗能项目节能评估(经贸委窗口,3日)基建项目备案(发改委窗口,1日)技改项目备案(经贸委窗口,即办)建设项目环境保护审批(环保局窗口,《环境影响登记表》即办,《环境影响报告表》3日,《环境影响报告书》7日)独立选址建设项目用地预审(国土局窗口,3日)工商营业执照(工商局窗口,即办)组织机构代码证(质监局窗口,即办)第一步前期手续办理第二步工商、税务登记第三步国土、规划、建设审批企业名称预先核准冠省名称的按省局要求办理(工商局窗口,即办)对可能产生职业病危害的建设项目职业病危害预评价审核;严重职业病危害建设项目职业病防护设施卫生审查(卫生局窗口,3日)高危行业项目设立审批(安监局窗口,2日)税务登记证(国税、地税局窗口,即办)第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页土地挂牌(国土分局,30日)建设用地规划许可证(规划局窗口,2日)规划方案审查(规划局窗口,5日)建设项目人防审核(人防办窗口,即办)向供电部门办理临时或正式用电申请(供电公司,即办)用地勘测定界报告(国土局窗口,即办)地震安评报告审定(地震局,5日)国有建设用地拍卖红线图及设计条件(规划局窗口,2日)企业摘牌、签订土地出让合同(国土分局,即办)建设用地批准书办理、企业缴纳土地出让金和契税后申领土地使用证(国土局窗口,5日)施工图审查(施工图综合审查办组织建设、规划、安监、人防、消防、气象、园林、地震等部门审查,并核发施工图综合审查合格证,5日)电力工程初步设计及施工图审查(供电公司,220kv以下电压等级的用户5日,220kv及以上电压等级需报上级电网主管部门审查,特事特办)拨地
