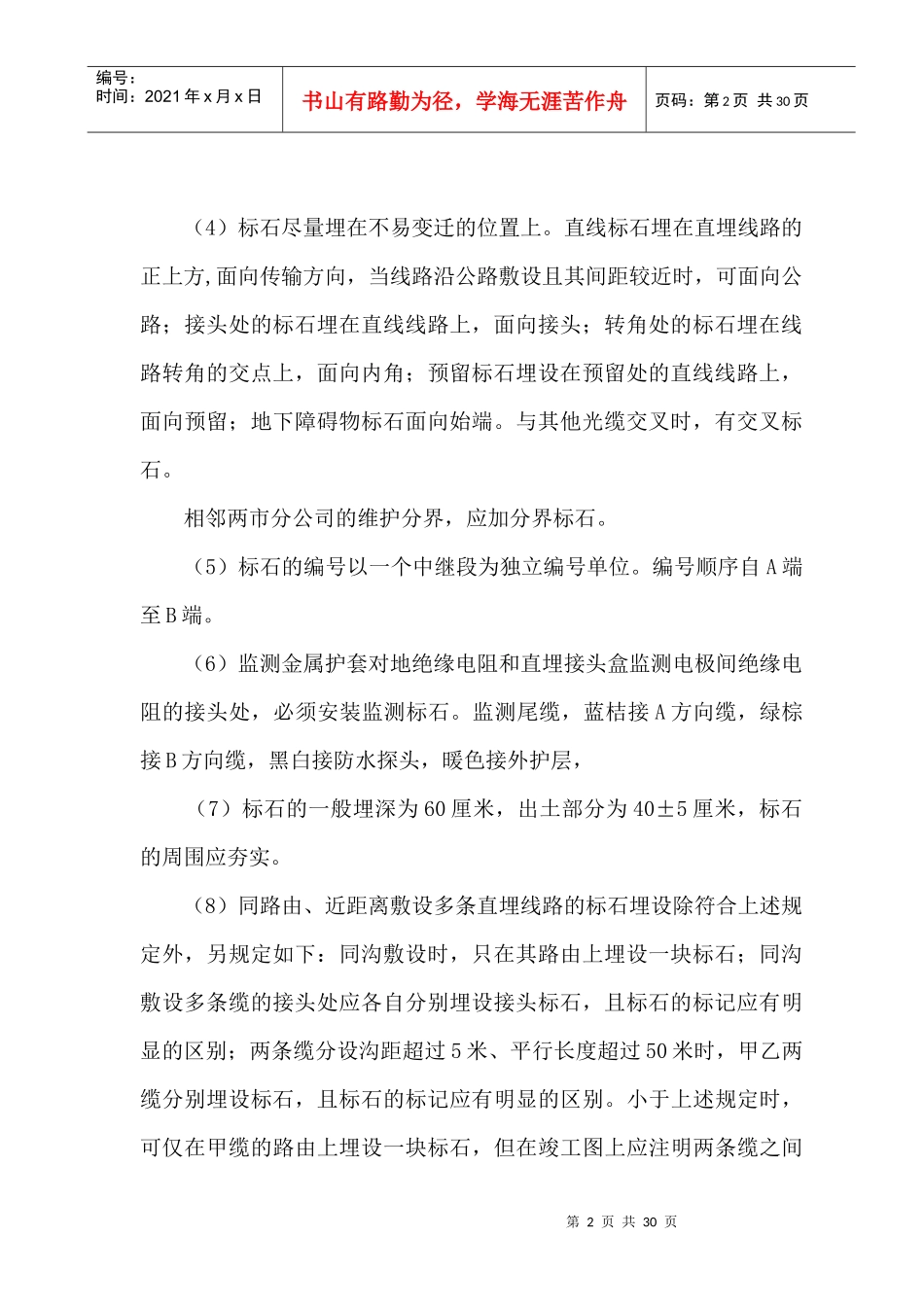

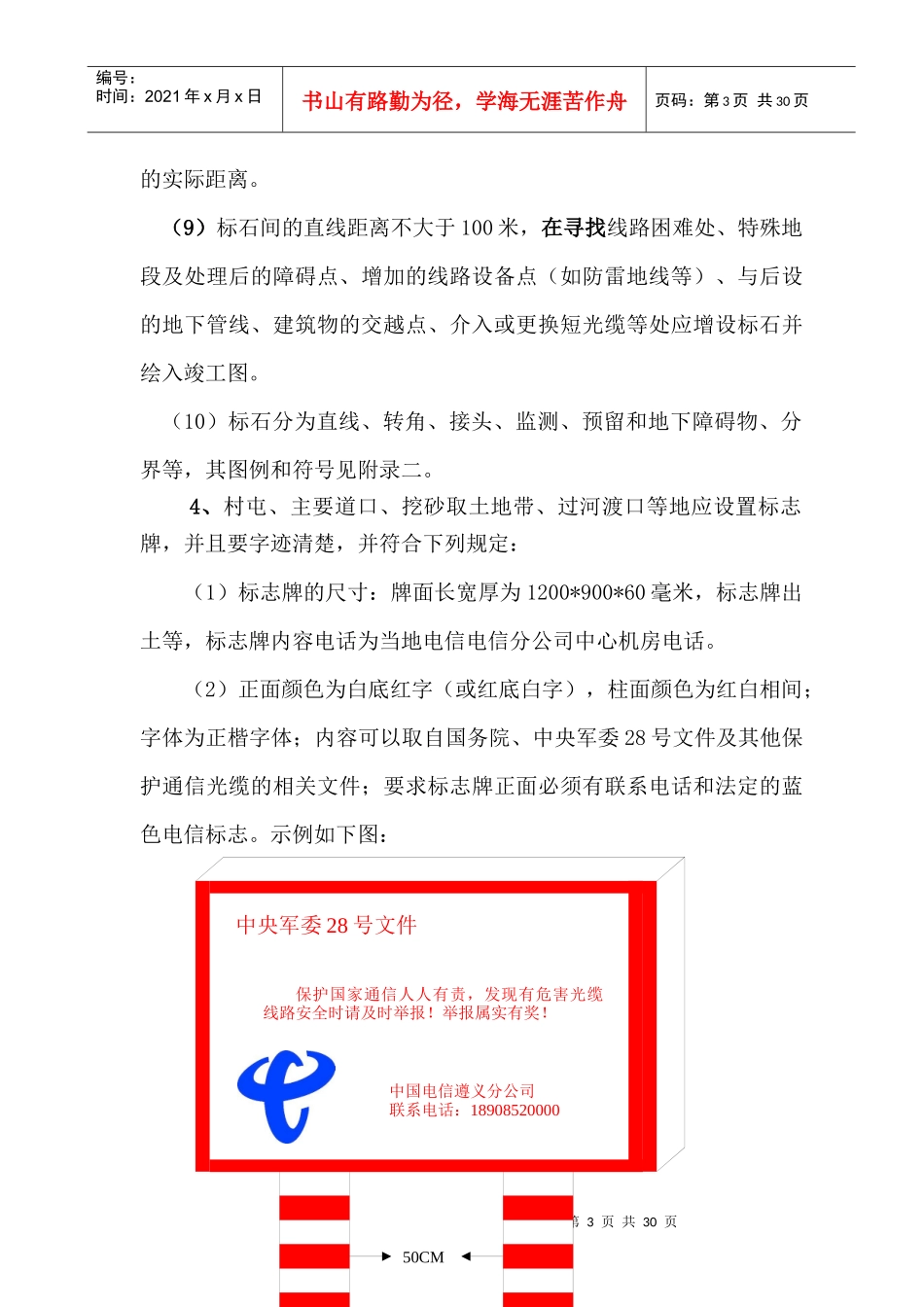

第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共30页线路标准化要求一、直埋光缆的标准化1、地面障碍物:光缆路由上无挖掘、无冲刷、无光缆裸露、尽量远离腐蚀性物质、栽树及建筑物
2、直埋线路的埋深应满足附录一要求
3、直埋线路的标石应位置准确、埋设正直、齐全完整、编写正确、字迹清楚,并符合下列规定:(1)标石的尺寸:长宽为160*160毫米;高度为1米
(2)标石内配筋:主筋为四根6毫米钢筋,四根主筋用铁丝缠绕在一起以求稳固
(3)颜色为边框为红色、白底、蓝字

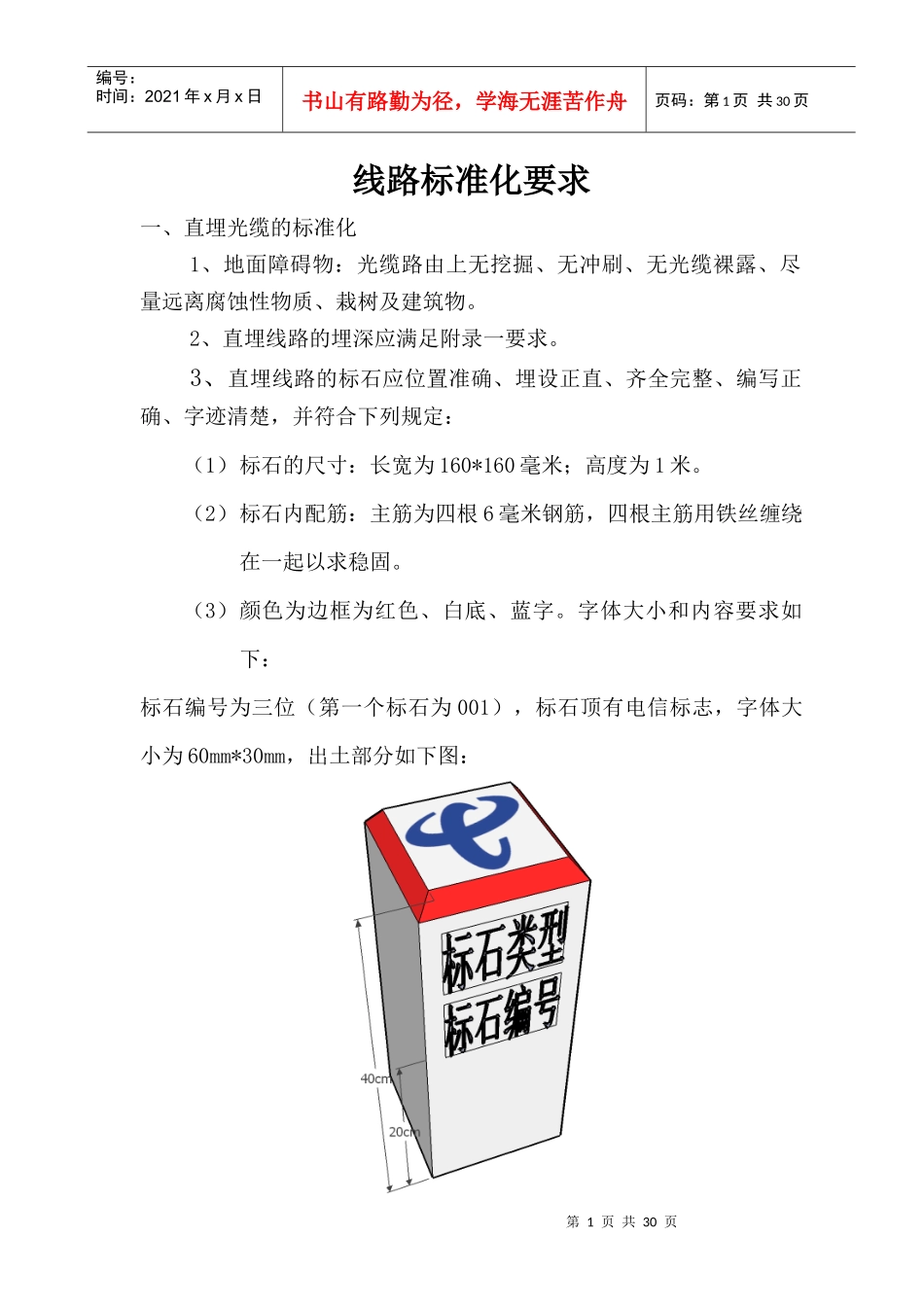

字体大小和内容要求如下:标石编号为三位(第一个标石为001),标石顶有电信标志,字体大小为60mm*30mm,出土部分如下图:第2页共30页第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共30页(4)标石尽量埋在不易变迁的位置上
直线标石埋在直埋线路的正上方,面向传输方向,当线路沿公路敷设且其间距较近时,可面向公路;接头处的标石埋在直线线路上,面向接头;转角处的标石埋在线路转角的交点上,面向内角;预留标石埋设在预留处的直线线路上,面向预留;地下障碍物标石面向始端
与其他光缆交叉时,有交叉标石
相邻两市分公司的维护分界,应加分界标石
(5)标石的编号以一个中继段为独立编号单位
编号顺序自A端至B端
(6)监测金属护套对地绝缘电阻和直埋接头盒监测电极间绝缘电阻的接头处,必须安装监测标石
监测尾缆,蓝桔接A方向缆,绿棕接B方向缆,黑白接防水探头,暖色接外护层,(7)标石的一般埋深为60厘米,出土部分为40±5厘米,标石的周围应夯实
(8)同路由、近距离敷设多条直埋线路的标石埋设除符合上述规定外,另规定如下:同沟敷设时,只在其路由上埋设一块标石;同沟敷设多条缆的接头处应各自分别埋设接头标石,且标石的标记应有明显的区别;两条缆分设沟距超过5米、平行长
