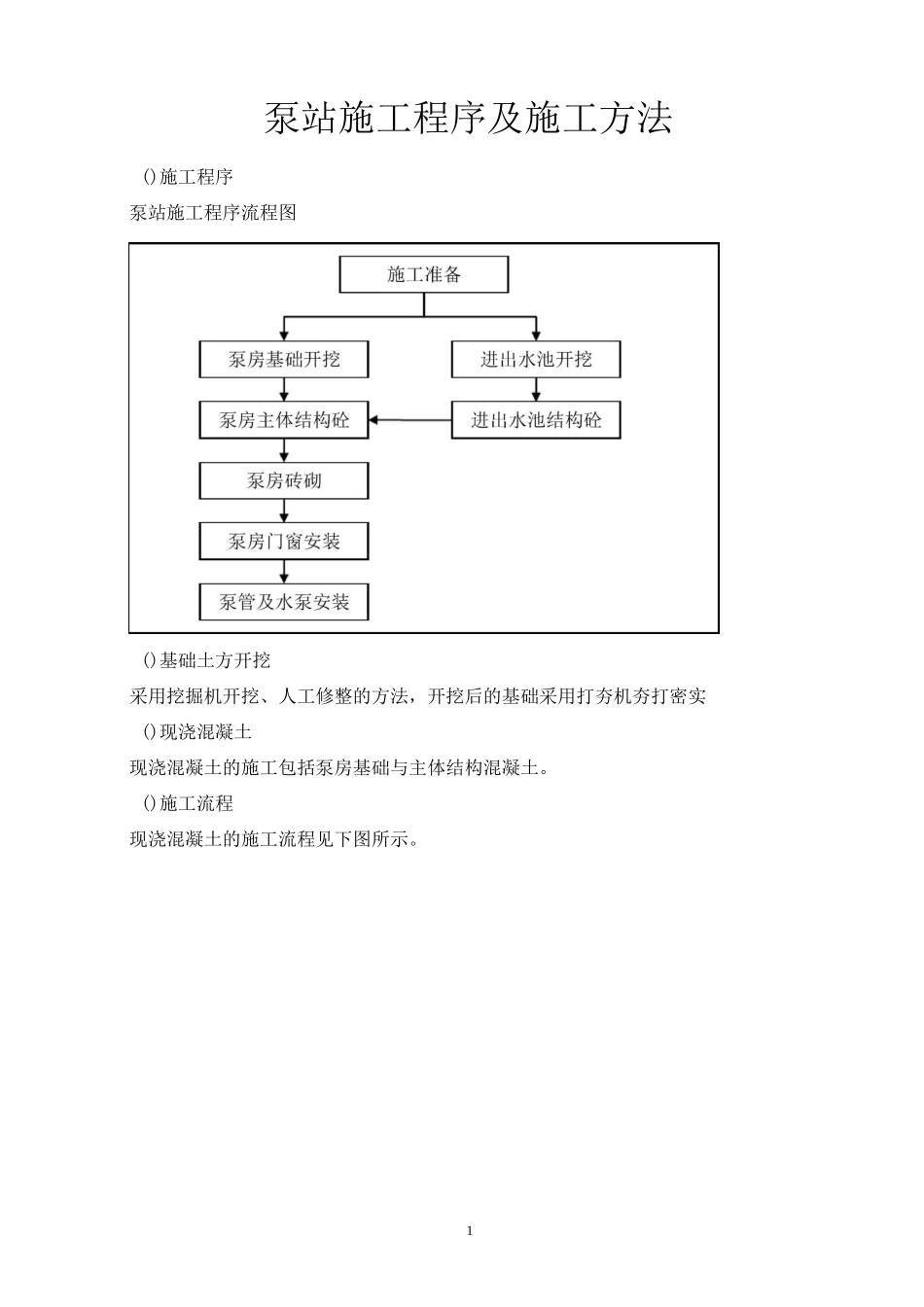

1泵站施工程序及施工方法()施工程序泵站施工程序流程图()基础土方开挖采用挖掘机开挖、人工修整的方法,开挖后的基础采用打夯机夯打密实()现浇混凝土现浇混凝土的施工包括泵房基础与主体结构混凝土

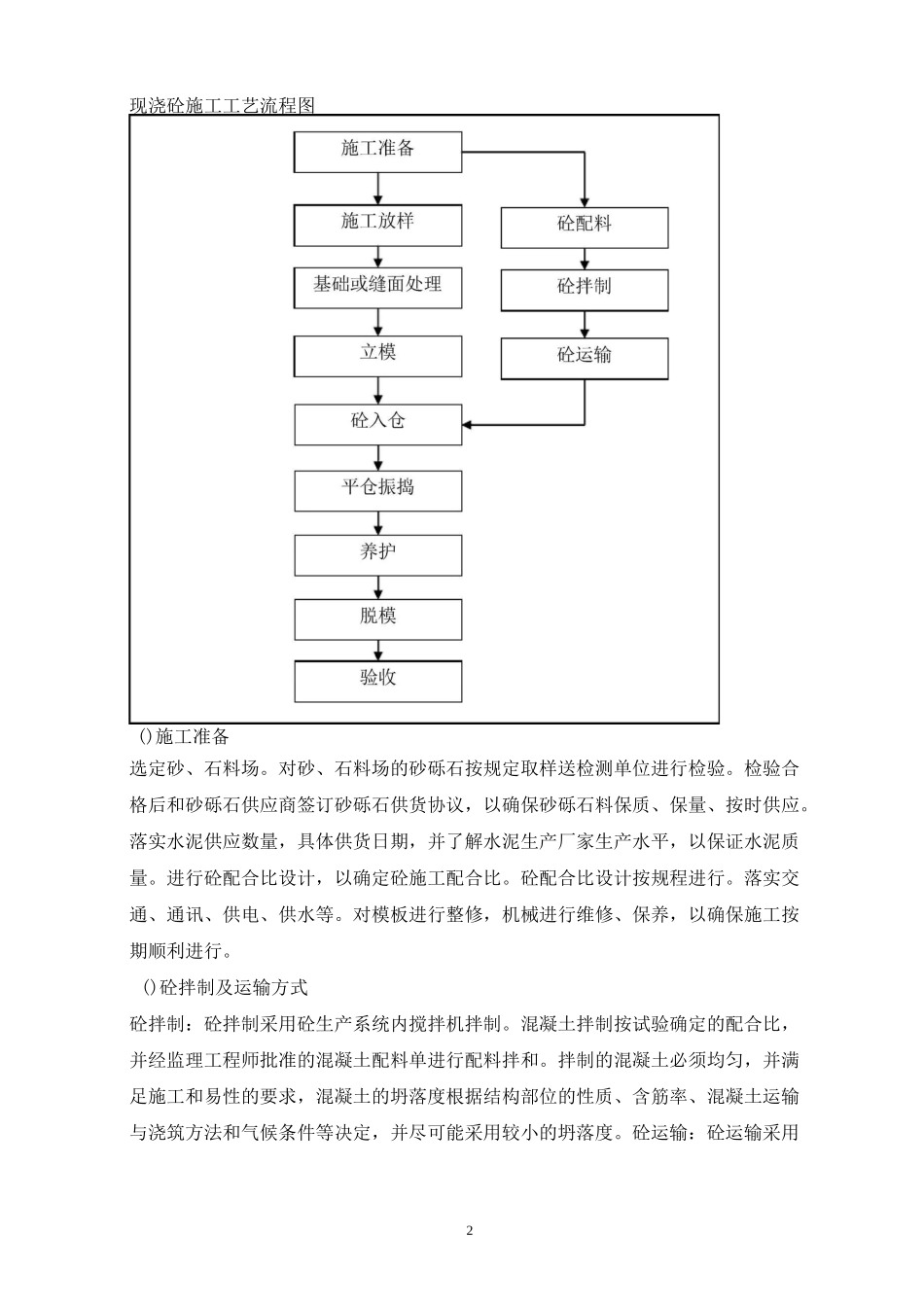

()施工流程现浇混凝土的施工流程见下图所示
2现浇砼施工工艺流程图()施工准备选定砂、石料场
对砂、石料场的砂砾石按规定取样送检测单位进行检验
检验合格后和砂砾石供应商签订砂砾石供货协议,以确保砂砾石料保质、保量、按时供应
落实水泥供应数量,具体供货日期,并了解水泥生产厂家生产水平,以保证水泥质量
进行砼配合比设计,以确定砼施工配合比
砼配合比设计按规程进行
落实交通、通讯、供电、供水等
对模板进行整修,机械进行维修、保养,以确保施工按期顺利进行
()砼拌制及运输方式砼拌制:砼拌制采用砼生产系统内搅拌机拌制
混凝土拌制按试验确定的配合比,并经监理工程师批准的混凝土配料单进行配料拌和
拌制的混凝土必须均匀,并满足施工和易性的要求,混凝土的坍落度根据结构部位的性质、含筋率、混凝土运输与浇筑方法和气候条件等决定,并尽可能采用较小的坍落度

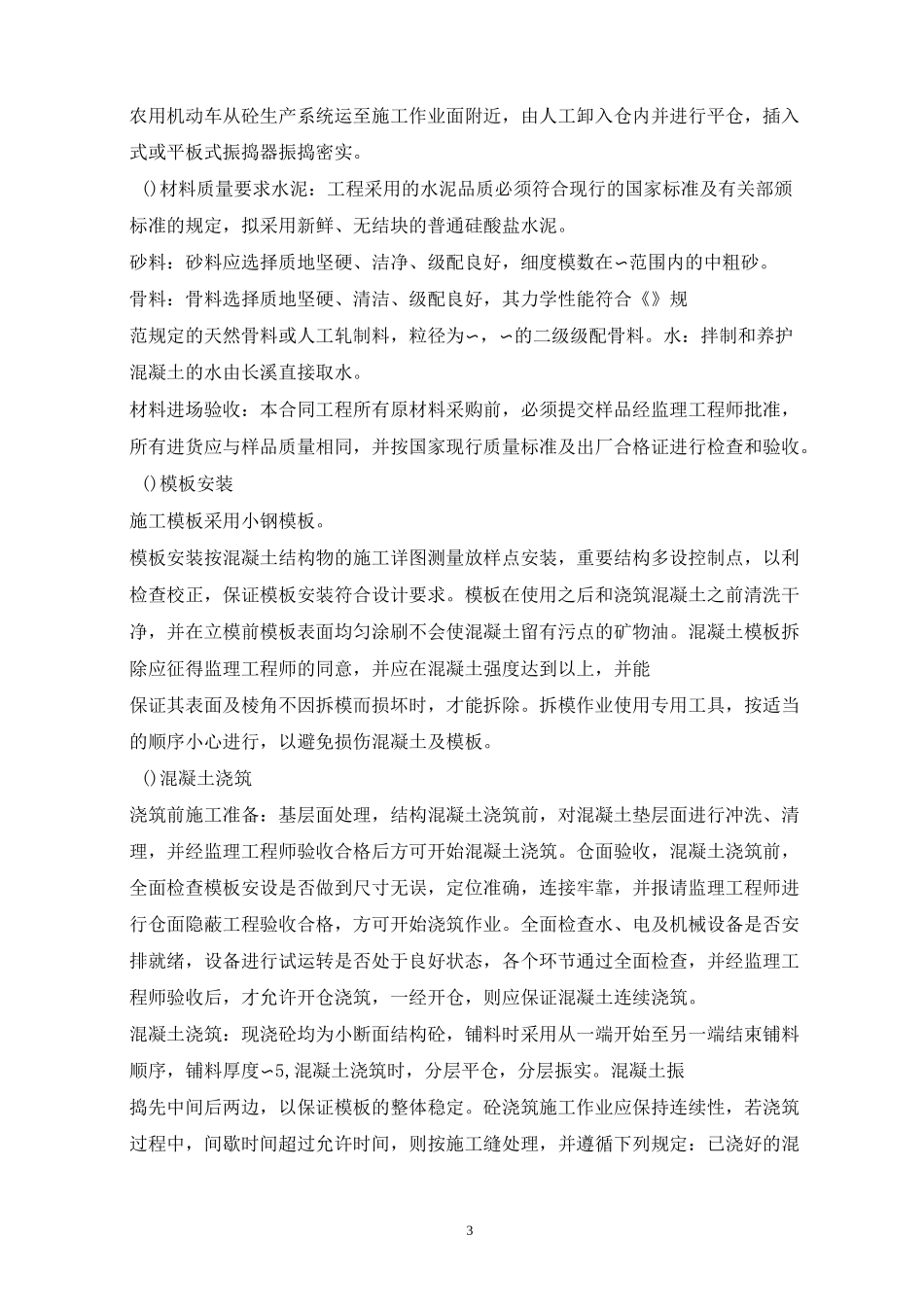

砼运输:砼运输采用3农用机动车从砼生产系统运至施工作业面附近,由人工卸入仓内并进行平仓,插入式或平板式振捣器振捣密实
()材料质量要求水泥:工程采用的水泥品质必须符合现行的国家标准及有关部颁标准的规定,拟采用新鲜、无结块的普通硅酸盐水泥
砂料:砂料应选择质地坚硬、洁净、级配良好,细度模数在〜范围内的中粗砂
骨料:骨料选择质地坚硬、清洁、级配良好,其力学性能符合《》规范规定的天然骨料或人工轧制料,粒径为〜,〜的二级级配骨料
水:拌制和养护混凝土的水由长溪直接取水
材料进场验收:本合同工程所有原材料采购前,必须提交样品经监理工程师批准,所有进货应与样品质量相同,并按国家现行质量标准及出厂合格证进行检查和验收
()模板安装施工模板采用小钢模板
模板安装按混凝土结构
