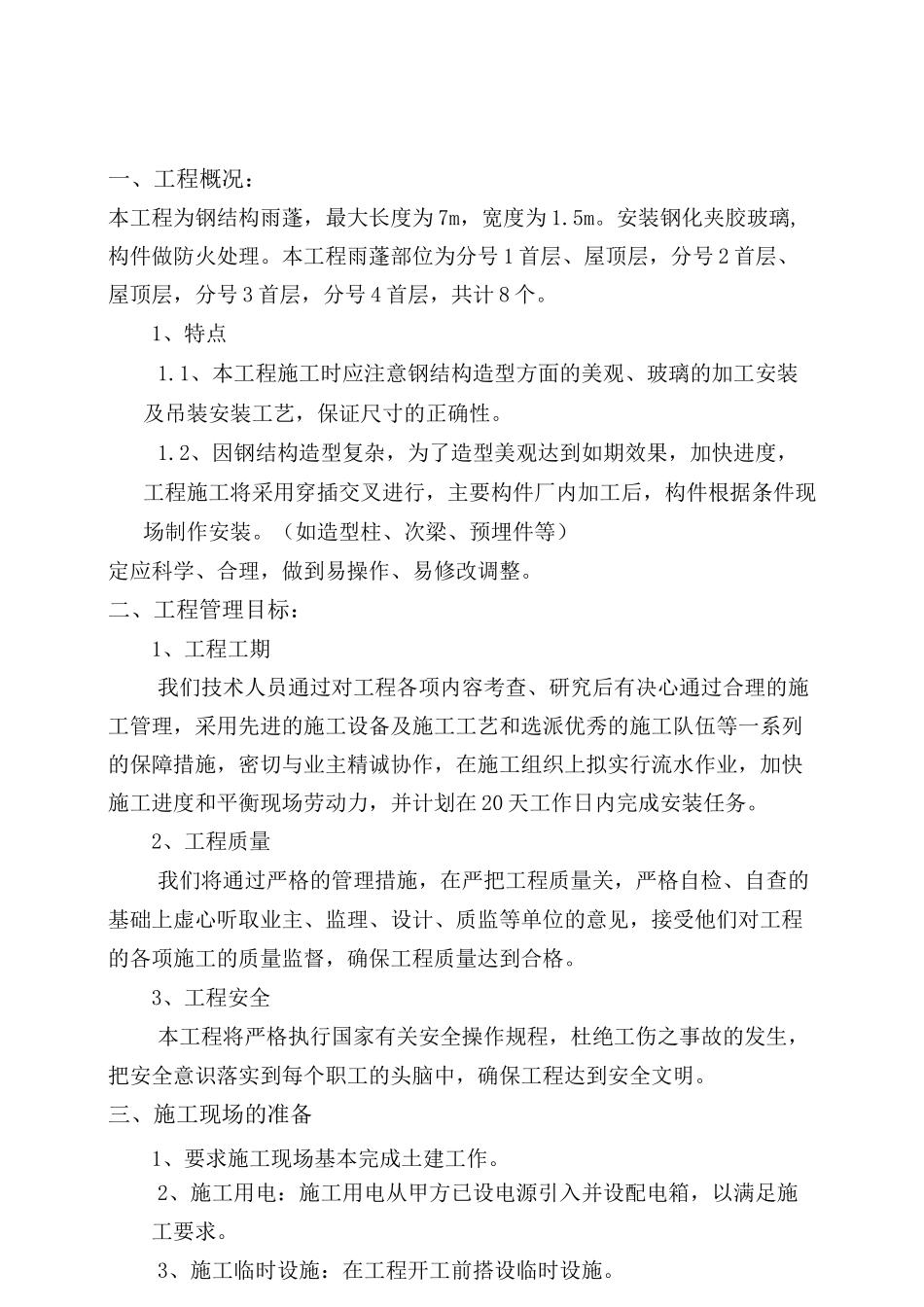

天津市西青区中心项目玻璃雨篷施工方案编制人:审批人:建设集团有限公司2016年4月1日目录一、工程概况……………………………………………………………………………………2二、工程管理目标……………………………………………………………………………2三、施工现场的准备………………………………………………………………………3四、厂内制作……………………………………………………………………………………3五、安装……………………………………………………………………………………………5六、确保施工工期措施……………………………………………………………………6七、确保安全生产措施……………………………………………………………………6八、文明生产、工地卫生保证措施9九、工程质量保证措施…………………………………………………………11一、工程概况:本工程为钢结构雨蓬,最大长度为7m,宽度为1
安装钢化夹胶玻璃,构件做防火处理
本工程雨蓬部位为分号1首层、屋顶层,分号2首层、屋顶层,分号3首层,分号4首层,共计8个
1、本工程施工时应注意钢结构造型方面的美观、玻璃的加工安装及吊装安装工艺,保证尺寸的正确性
2、因钢结构造型复杂,为了造型美观达到如期效果,加快进度,工程施工将采用穿插交叉进行,主要构件厂内加工后,构件根据条件现场制作安装
(如造型柱、次梁、预埋件等)定应科学、合理,做到易操作、易修改调整
二、工程管理目标:1、工程工期我们技术人员通过对工程各项内容考查、研究后有决心通过合理的施工管理,采用先进的施工设备及施工工艺和选派优秀的施工队伍等一系列的保障措施,密切与业主精诚协作,在施工组织上拟实行流水作业,加快施工进度和平衡现场劳动力,并计划在20天工作日内完成安装任务
2、工程质量我们将通过严格的管理措施,在严把工程质量关,严格自检、自查的基础上虚心听取业主、监理、
