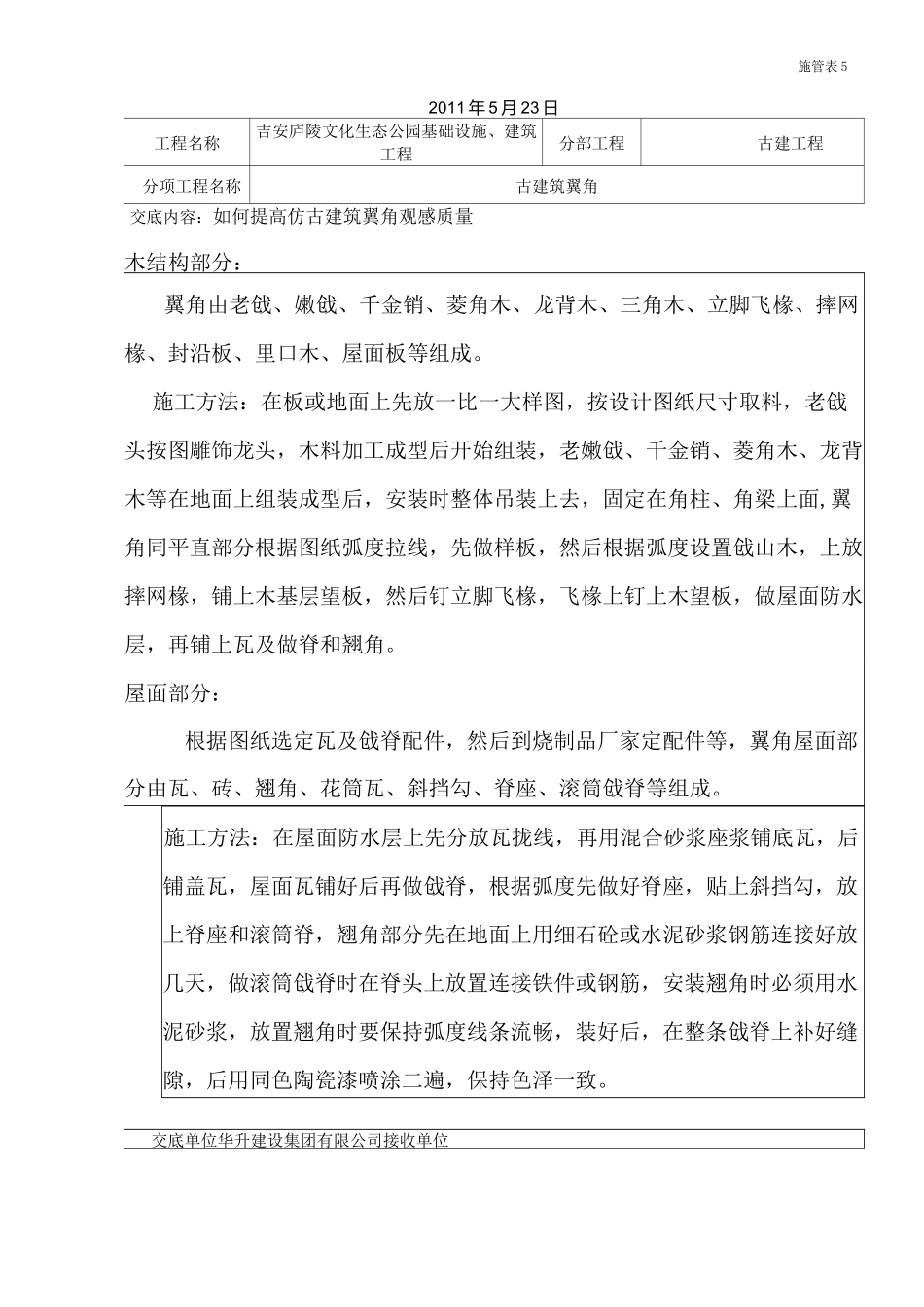

施管表52011年5月23日工程名称吉安庐陵文化生态公园基础设施、建筑工程分部工程古建工程分项工程名称古建筑翼角交底内容:如何提高仿古建筑翼角观感质量木结构部分:翼角由老戗、嫩戗、千金销、菱角木、龙背木、三角木、立脚飞椽、摔网椽、封沿板、里口木、屋面板等组成。施工方法:在板或地面上先放一比一大样图,按设计图纸尺寸取料,老戗头按图雕饰龙头,木料加工成型后开始组装,老嫩戗、千金销、菱角木、龙背木等在地面上组装成型后,安装时整体吊装上去,固定在角柱、角梁上面,翼角同平直部分根据图纸弧度拉线,先做样板,然后根据弧度设置戗山木,上放摔网椽,铺上木基层望板,然后钉立脚飞椽,飞椽上钉上木望板,做屋面防水层,再铺上瓦及做脊和翘角。屋面部分:根据图纸选定瓦及戗脊配件,然后到烧制品厂家定配件等,翼角屋面部分由瓦、砖、翘角、花筒瓦、斜挡勾、脊座、滚筒戗脊等组成。施工方法:在屋面防水层上先分放瓦拢线,再用混合砂浆座浆铺底瓦,后铺盖瓦,屋面瓦铺好后再做戗脊,根据弧度先做好脊座,贴上斜挡勾,放上脊座和滚筒脊,翘角部分先在地面上用细石砼或水泥砂浆钢筋连接好放几天,做滚筒戗脊时在脊头上放置连接铁件或钢筋,安装翘角时必须用水泥砂浆,放置翘角时要保持弧度线条流畅,装好后,在整条戗脊上补好缝隙,后用同色陶瓷漆喷涂二遍,保持色泽一致。交底单位华升建设集团有限公司接收单位施工技术交底记交底人接收人年月日工程名称吉安庐陵文化生态公园八立壬口矜皆+林T壬口甘工山、八/季亦十工口分部工程官道王体工程基础设施、建筑工程分项工程名称管道基础交底内容:管道基础技术交底一、施工要求1、准备工作:检查基底是否符合要求及平基厚度是否符合规定,如超过允许误差后,应再次清底,有超挖用垫砂处理至合格。2、测量放样:按图纸设计要求用水准仪放出基础高程,每10米打铁桩挂线浇筑。3、砼摊铺:对易发生分层离析的混凝土拌合料必须翻拌均匀。尤其是近模处要反扣铁锹铺放,不得掷抛。摊铺按边缘,接缝处顺序进行,摊铺虚厚一般高出设计高程2〜2.5CM。4、振捣:插入式振捣时应“慢抽密插”平板振动器应纵横向振捣3遍。做到表面平整成型,不露石子,有一层滋润砂浆。5、质量应符合《给水排水管道工程施工及验收规范》。二、安全要求:1、施工路段两头设置安全标牌,夜间应有红灯警示。2、卸料时应有专人指扌车,注意安全。3、施工时,用电应注意安全,严格遵守用电操作规程。交底单位华升建设集团有限公司接收单位施管表5交底人接收人施工技术交底记施管表5工程名称吉安庐陵文化生态公园八立壬口矜皆+林T壬口甘工山、八/季亦十工口分部工程官道王体工程基础设施、建筑工程分项工程名称管道铺设、接口交底内容:管道铺设、接口技术交底一、施工要求:1、准备工作:安管前,检查平基的砼强度是否达设计强度的50%,且复测高程符合要求后方可下管。2、测量放样:安管时,首先将管逐节按设计要求用全站仪和水准仪放出中心线及高程线,并控制两管的管口之间距离。3、安管:将管吊运到基础后,再逐节均匀摆在基础上,采用人工横推法。操作时应设专人指挥,保障人身安全,防止管之间互相碰撞。当管径大于管长时,不应在槽内运管。4、接口:接口应平直,环形间隙均匀。5、质量应符合《给水排水管道工程施工及验收规范》。三、安全交底:1、施工路段两头设置安全标牌,夜间应有红灯警示。2、吊管时应有专人指挥,注意安全。3、管材运至施工现场时,对存放的每节管应固定。4、下管时应保证吊车等机具的稳定。起吊不能过猛。交底单位华升建设集团有限公司接收单位交底人接收人年月日施管表5施工技术交底记工程名称吉安庐陵文化生态公园八立壬口矜皆+林T壬口甘工山、八/季亦十工口分部工程官道王体工程基础设施、建筑工程分项工程名称检查井交底内容:检查井技术交底一、施工要求:1、砌筑前应检查基础尺寸及高程,是否符合图纸规定。2、砌筑前应用水冲净基础后,先铺层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1CM。拌合均匀,严禁水冲浆。3、井壁与砼管接角部分,必须座满砂浆,砖面与管外壁留1〜1.5CM,用砂浆堵严,并在井壁外抹管...
