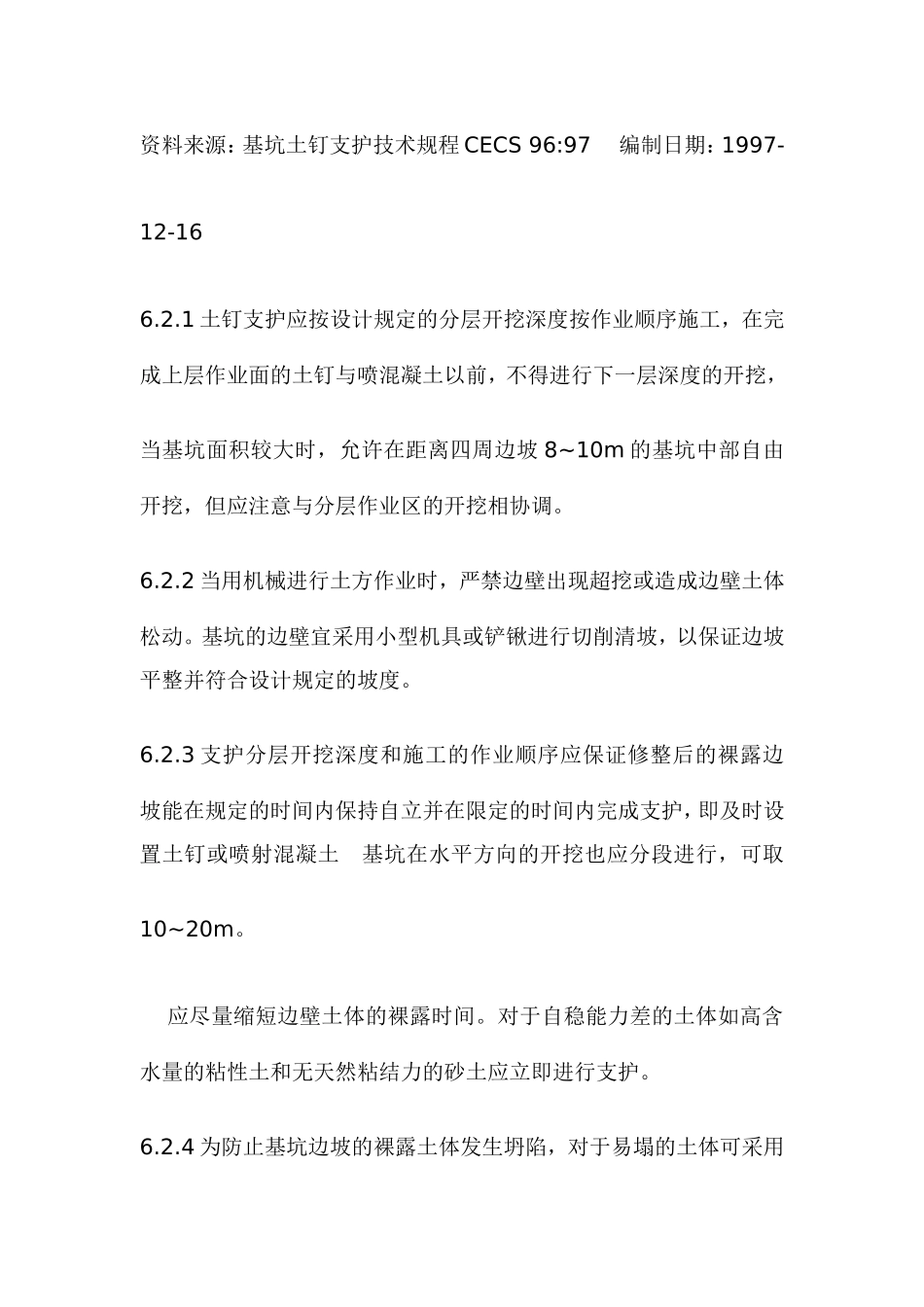

资料来源:基坑土钉支护技术规程CECS96:97编制日期:1997-12-166
1土钉支护应按设计规定的分层开挖深度按作业顺序施工,在完成上层作业面的土钉与喷混凝土以前,不得进行下一层深度的开挖,当基坑面积较大时,允许在距离四周边坡8~10m的基坑中部自由开挖,但应注意与分层作业区的开挖相协调
2当用机械进行土方作业时,严禁边壁出现超挖或造成边壁土体松动
基坑的边壁宜采用小型机具或铲锹进行切削清坡,以保证边坡平整并符合设计规定的坡度
3支护分层开挖深度和施工的作业顺序应保证修整后的裸露边坡能在规定的时间内保持自立并在限定的时间内完成支护,即及时设置土钉或喷射混凝土基坑在水平方向的开挖也应分段进行,可取10~20m
应尽量缩短边壁土体的裸露时间
对于自稳能力差的土体如高含水量的粘性土和无天然粘结力的砂土应立即进行支护

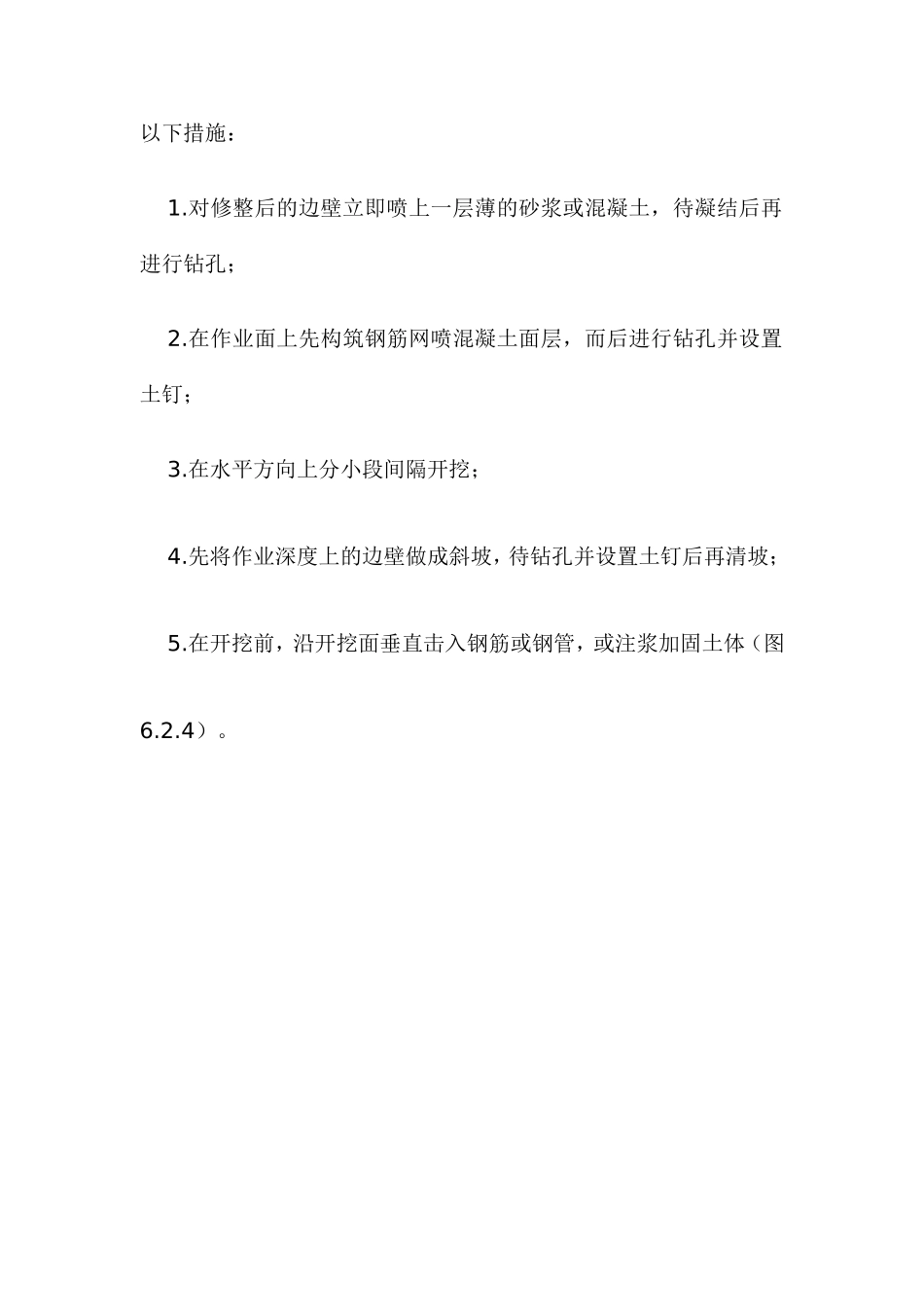

4为防止基坑边坡的裸露土体发生坍陷,对于易塌的土体可采用以下措施:1
对修整后的边壁立即喷上一层薄的砂浆或混凝土,待凝结后再进行钻孔;2
在作业面上先构筑钢筋网喷混凝土面层,而后进行钻孔并设置土钉;3
在水平方向上分小段间隔开挖;4
先将作业深度上的边壁做成斜坡,待钻孔并设置土钉后再清坡;5

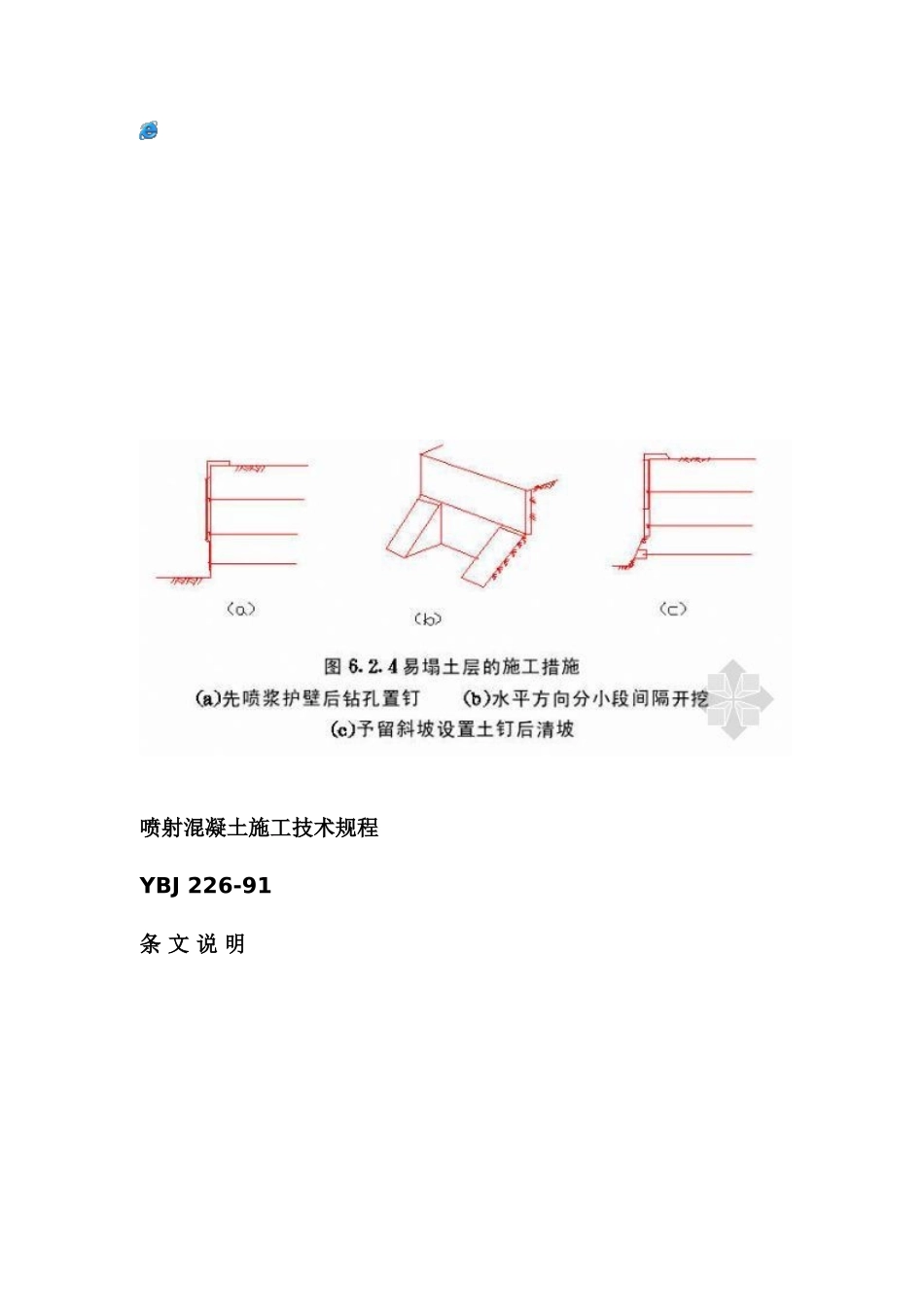

在开挖前,沿开挖面垂直击入钢筋或钢管,或注浆加固土体(图6
