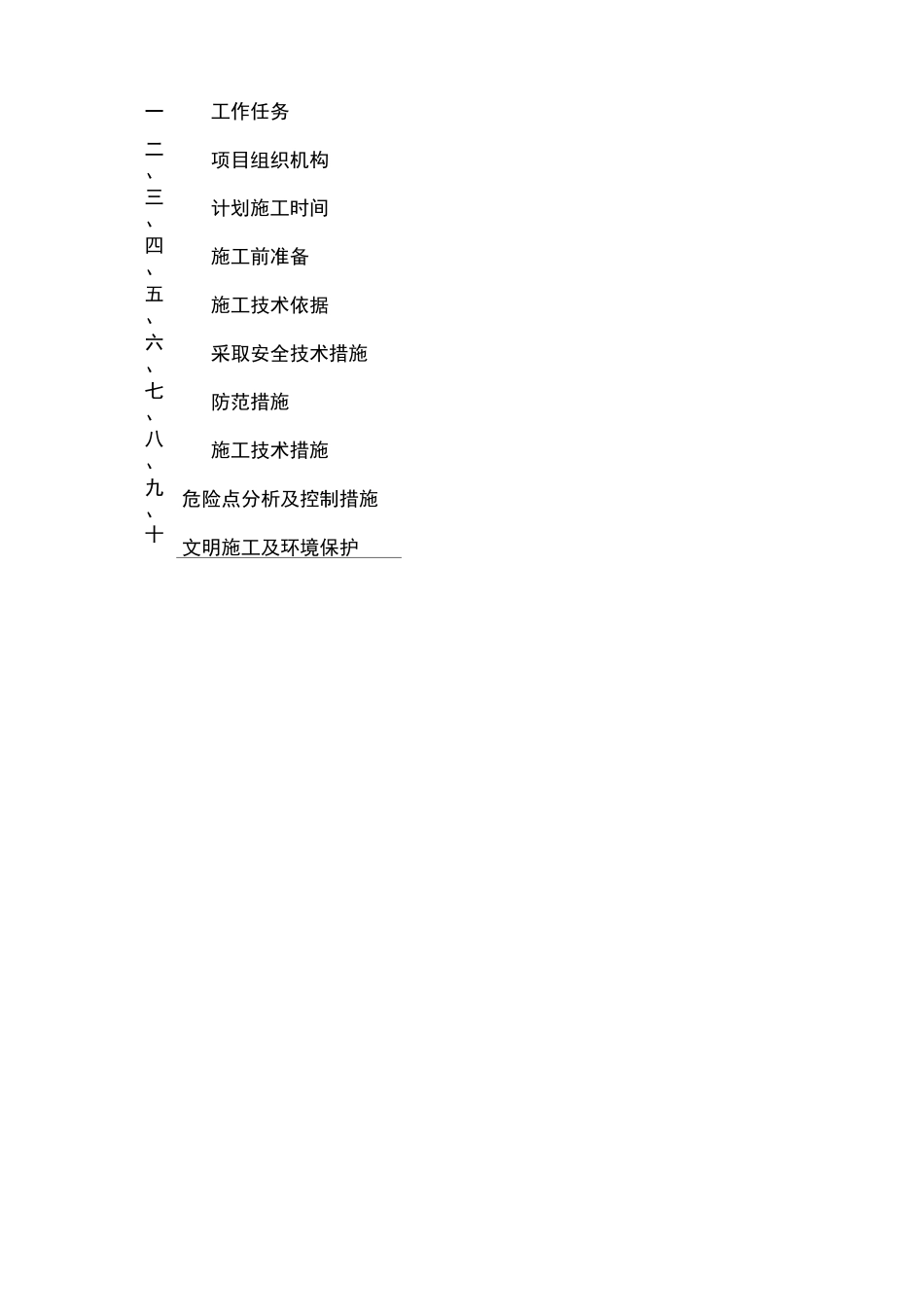

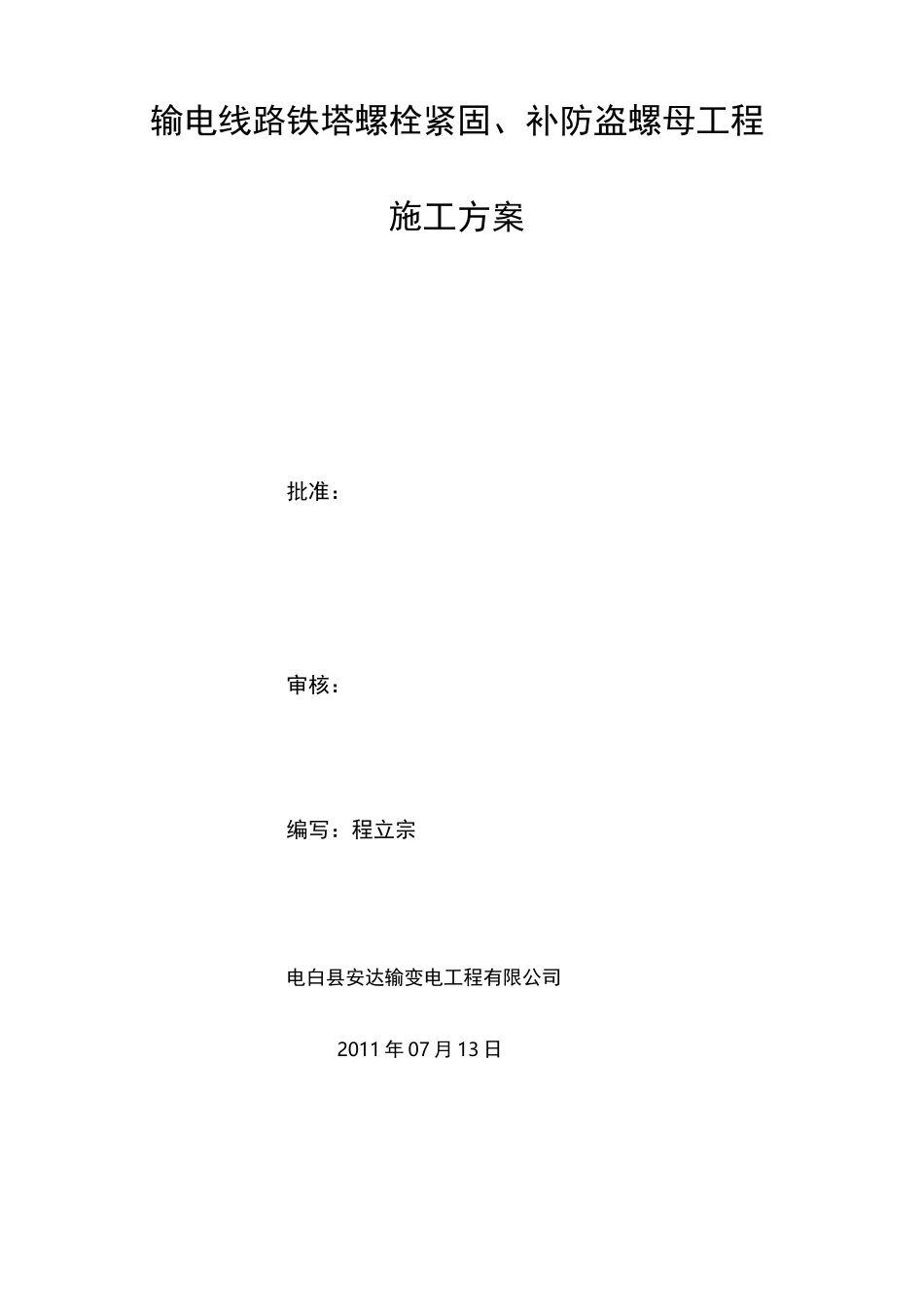

输电线路铁塔螺栓紧固、补防盗螺母工程施工方案(运行部门审批页)批准:审核:专业审核:输电线路铁塔螺栓紧固、补防盗螺母工程施工方案批准:审核:编写:程立宗电白县安达输变电工程有限公司2011年07月13日一、工作任务二、项目组织机构三、计划施工时间四、施工前准备五、施工技术依据六、采取安全技术措施七、防范措施八、施工技术措施九、危险点分析及控制措施十、文明施工及环境保护一、工作任务:对110kV泥高线、110kV泥水甲线、110kV泥水乙线、110kV水高线、110kV水宿线、35kV电岭线、35kV南博线、35kV宿观线、35kV宿潭线铁塔全塔螺栓紧固,9米以下螺栓紧固及补防盗螺母
二、项目组织机构:项目经理:谢华军联系电话:工作负责人:程立宗联系电话:安全监督员:崔建全联系电话:工作班人员:梁荣斌、陈锦华、王家高、刘忠强、吴学营邓明辉赖斌共8人
三、计划施工时间2011年07月15日08时00分至2011年9月15日18时00分止
四、施工前准备工作:1、由工作负责人程立宗编制好施工方案及线路工程开工前应做的准备工作,技术方面主要包括两项内容:一是做好现场调查,二是做好施工组织设计
工程开工前,必须对全线进行认真、仔细的了解,工作范围、工作内容等情况,对本工程的特点务必做到人人清楚
集中全体人员进行安全和有关施工规范的学习,进行技术交底,熟悉施工的各项有关规程、规范和标准,严禁情况不清进入施工现场
2、在2011年07月15日前准备好所需使用的工具及材料
五、施工技术依据:本工程施工所执行的技术规程、规范及有关图纸、文件有:1、《35KV、110kV架空配电线路施工及验收规范》;2、《电力建设安全工作规程》(架空电力线路部分);3、公司下发的有关的工艺、质量、安全环境等文件及措施
六、采取安全技术措施:1、开工前集中安排工作,明确工作任务、交待清楚安全措施及施工方法
