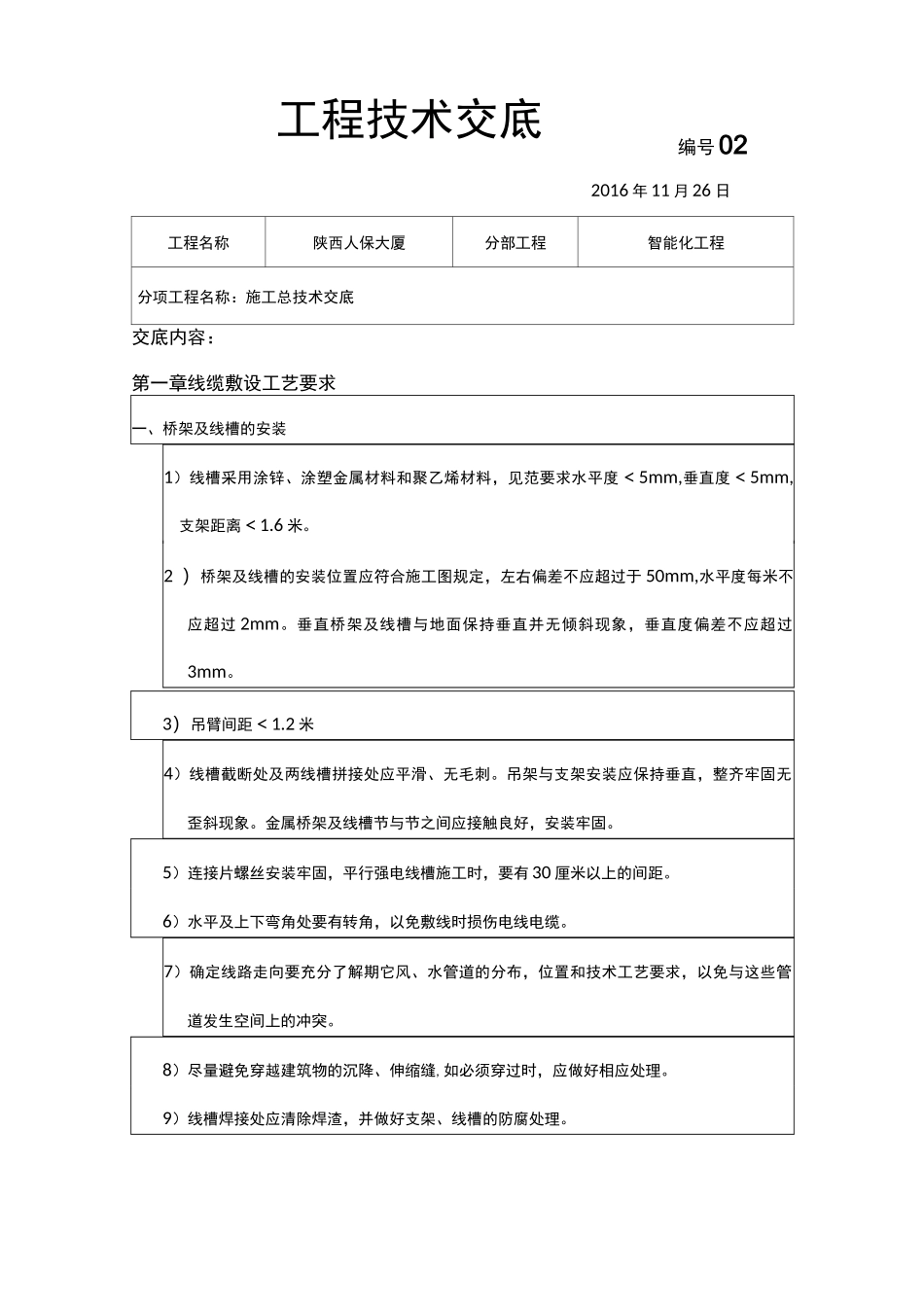

2016年11月26日工程名称陕西人保大厦分部工程智能化工程分项工程名称:施工总技术交底交底内容:第一章线缆敷设工艺要求一、桥架及线槽的安装1)线槽采用涂锌、涂塑金属材料和聚乙烯材料,见范要求水平度<5mm,垂直度<5mm,支架距离<1
2)桥架及线槽的安装位置应符合施工图规定,左右偏差不应超过于50mm,水平度每米不应超过2mm
垂直桥架及线槽与地面保持垂直并无倾斜现象,垂直度偏差不应超过3mm
3)吊臂间距<1
2米4)线槽截断处及两线槽拼接处应平滑、无毛刺
吊架与支架安装应保持垂直,整齐牢固无歪斜现象
金属桥架及线槽节与节之间应接触良好,安装牢固
5)连接片螺丝安装牢固,平行强电线槽施工时,要有30厘米以上的间距
6)水平及上下弯角处要有转角,以免敷线时损伤电线电缆
7)确定线路走向要充分了解期它风、水管道的分布,位置和技术工艺要求,以免与这些管道发生空间上的冲突
8)尽量避免穿越建筑物的沉降、伸缩缝,如必须穿过时,应做好相应处理
9)线槽焊接处应清除焊渣,并做好支架、线槽的防腐处理
工程技术交底编号0210)金属桁架及线槽的拼接处要做好接地跳线
11)镀锌桥架不得采用电焊连接,应采用连接板紧固螺钉式连接;连接处应采用专用接地线卡连接跨接地线,不得电焊焊接跨接接地线
12)安装后应做好防火封堵
二、电线管敷设(明敷):PVC硬塑料管钢管1、钢管敷设1)线管一般采用镀锌钢管,敷设规范要求横平竖直,钢管必须做好管口处理,除去毛刺
固定安装在墙上和顶上时,必须用管卡子固定,管卡子间距1-2米
吊臂固定时,①20管吊臂间距<1米,①25管吊臂间距<1
终端盒、过路盒吊臂间距<25CMO2)电线管不得超过二个90度弯
当电线管超过二个90度弯时,必须安装过路盒
3)电线管水平敷设长度超过30米要安装过路盒

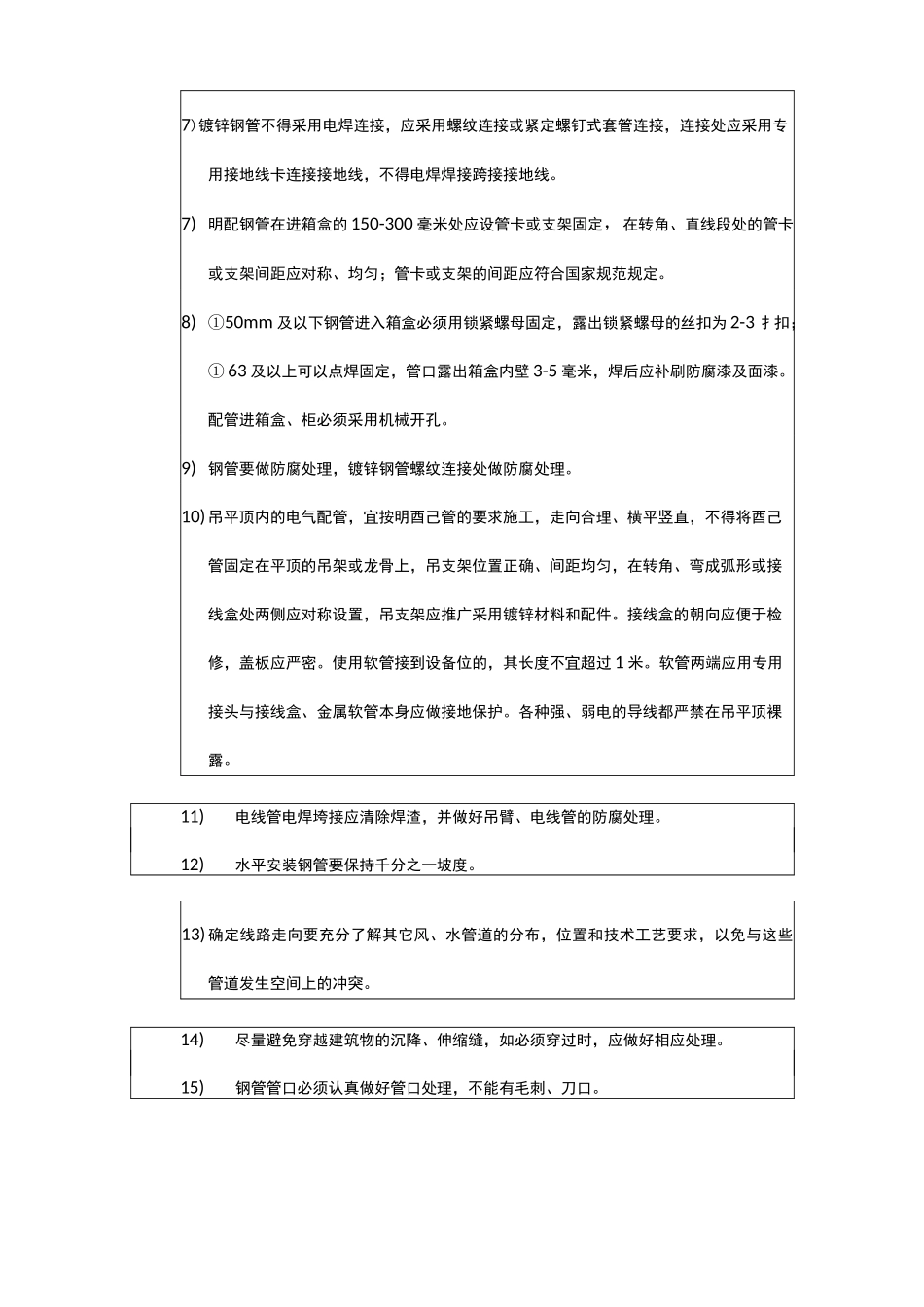

4)电线管连接时,管径小于50mm用螺纹连接,大于50mm可
