目编制依据工程概况编制目的施工方法顶撑架体安全演算编制依据、《建筑施工脚手架实用手册》、《建筑地基基础设计规范》、《建筑结构荷载规范》、《混凝土结构设计规范》、《钢结构设计规范》、《建筑施工安全检查标准》、《建筑施工高处作业安全技术规范》、《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工轮扣式脚手架安全技术规范》、《危险性较大的分部分项工程安全管理办法》建质号文、《建设工程安全生产管理条例》国务院令第号、本工程设计图纸、本工程施工组织设计工程概况建设单位青阳县碧桂园房地产开发有限公司设计单位广东博意建筑设计院有限公司监理单位安徽建大项目管理有限公司施工单位浙江新东阳建设集团有限公司建筑面积万m2结构咼一框架、剪力墙结丨结构形式结构安全等级|二类抗震烈度|度构编制目的本工程为减小混凝土收缩产生的附加应力,以及不避免不均匀沉降,按设计要求,在混凝土基础底板、挡土墙、梁、板相同位置均设置后浇带,带宽为本方案主要针对楼板后浇带两侧楼板混凝土拆模后,为保证混凝土不因混凝土自重等因素产生变形,为了避免楼板已经发生挠度变形,产生微小裂缝,对混凝土耐久性非常不利,根据现场实际情况,拟采用的楼板顶撑方式进行后浇带混凝土加固

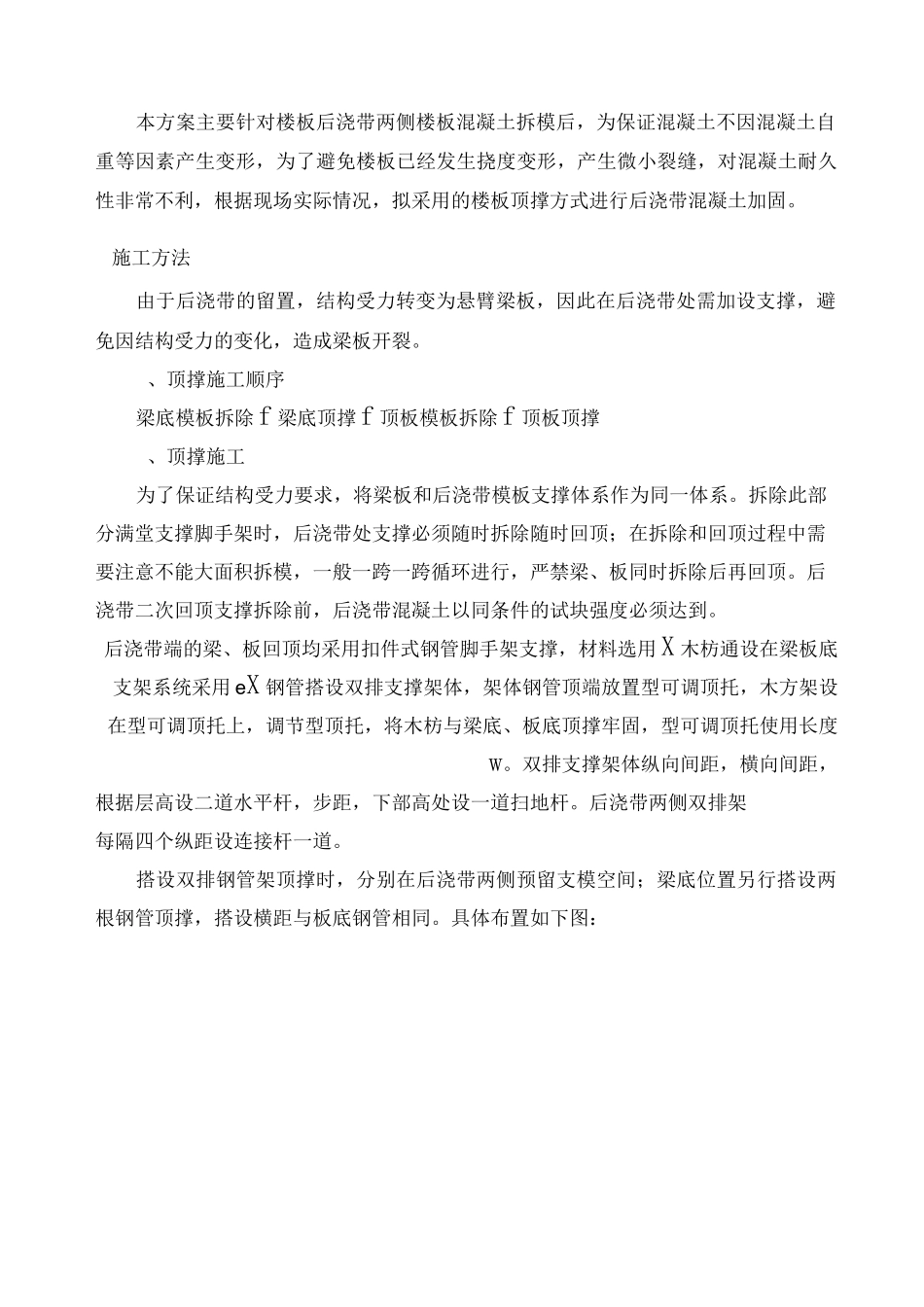

施工方法由于后浇带的留置,结构受力转变为悬臂梁板,因此在后浇带处需加设支撑,避免因结构受力的变化,造成梁板开裂
、顶撑施工顺序梁底模板拆除f梁底顶撑f顶板模板拆除f顶板顶撑、顶撑施工为了保证结构受力要求,将梁板和后浇带模板支撑体系作为同一体系
拆除此部分满堂支撑脚手架时,后浇带处支撑必须随时拆除随时回顶;在拆除和回顶过程中需要注意不能大面积拆模,一般一跨一跨循环进行,严禁梁、板同时拆除后再回顶
后浇带二次回顶支撑拆除前,后浇带混凝土以同条件的试块强度必须达到
后浇带端的梁、板回顶均采用扣件式钢管脚手架支撑,材料选用X木枋通设在梁板底支架系统采用eX钢管搭设双排支撑架体
