九、初步施工组织计划一、施工组织机构、施工总平面布置图、施工总体进度计划表二、质量目标、工期目标(包括总工期、节点工期)、安全目标三、对项目重点、难点工程的理解及施工方案、工艺流程以及对特殊地质情况的处置预案

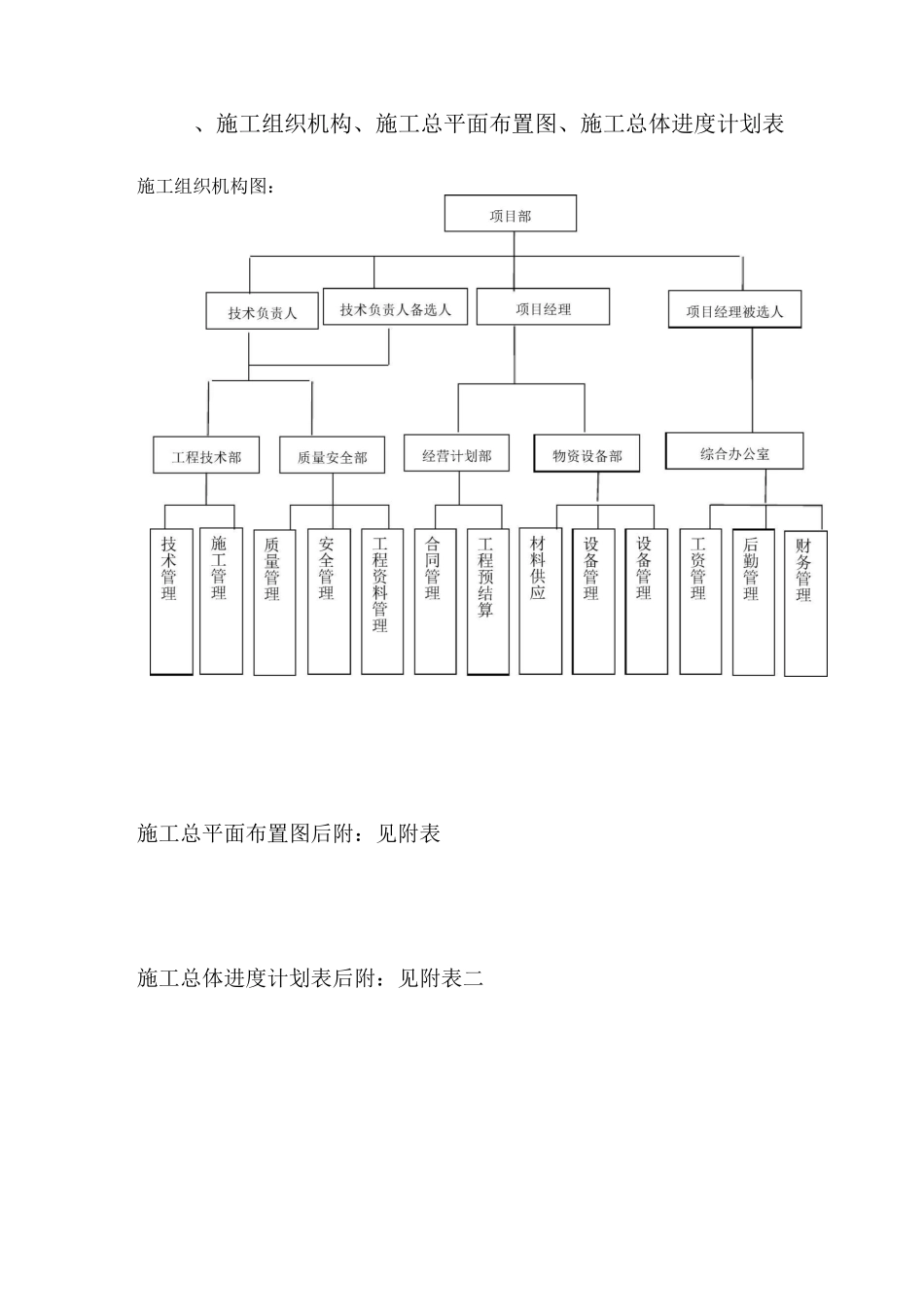

四、保证措施1、质量体系与保证措施2、工期保证措施3、人员安排与保证措施4、安全生产保证措施5、环境保护、水土保持、施工后期的场地恢复措施6、廉政建设措施及组织机构7、疫情防治措施8、支付保障措施(有关农民工工资、劳务分包、材料采购、设备租赁、工程分包等的按期支付保证措施)、施工组织机构、施工总平面布置图、施工总体进度计划表施工组织机构图:施工总平面布置图后附:见附表施工总体进度计划表后附:见附表二附表总平面布置图废料r堆场高压电线低压电线施工用临时道路施工用电线路施工用水管路现场匿墙电源例露天材料堆场构件堆场露天作二、质量目标、工期目标(包括总工期、节点工期)、安全目标质量目标:合格且质量评分不低于90分,竣工验收质量评定达到优良工程,不发生重大质量事故
工期目标:JD3、JD4、JD6、JD7标段计划工期9个月,预计开工日期2011年12月30日,预计完工日期2012年9月30日,试运行期旦个月安全目标:满足国家、交通部运输部及山西省相关规定
认真贯彻“安全第一,预防为主”的安全生产方针
加强安全管理,做好安全教育、安全检查、安全防护、劳动保护等各项工作,杜绝任何等级的安全责任事故
三、对项目重点、难点工程的理解及施工方案、工艺流程以及对特殊地质情况的处置预案
(一)、本工程占地面积较大重点难点分析:本项目机电工程,本工程起点位于平顺河坪辿接河南省高速公路,向西经嵩岩、平顺、至逢善,路线长39
9公里,设计速度为80KM/h,双幅四车道,路基宽度24
5米,汽车荷载等级为公路-1级
地形地貌复杂多样,如长治一带地势平缓,堆积了第四纪松散沉积物盆地虽然短陷较浅,但海
