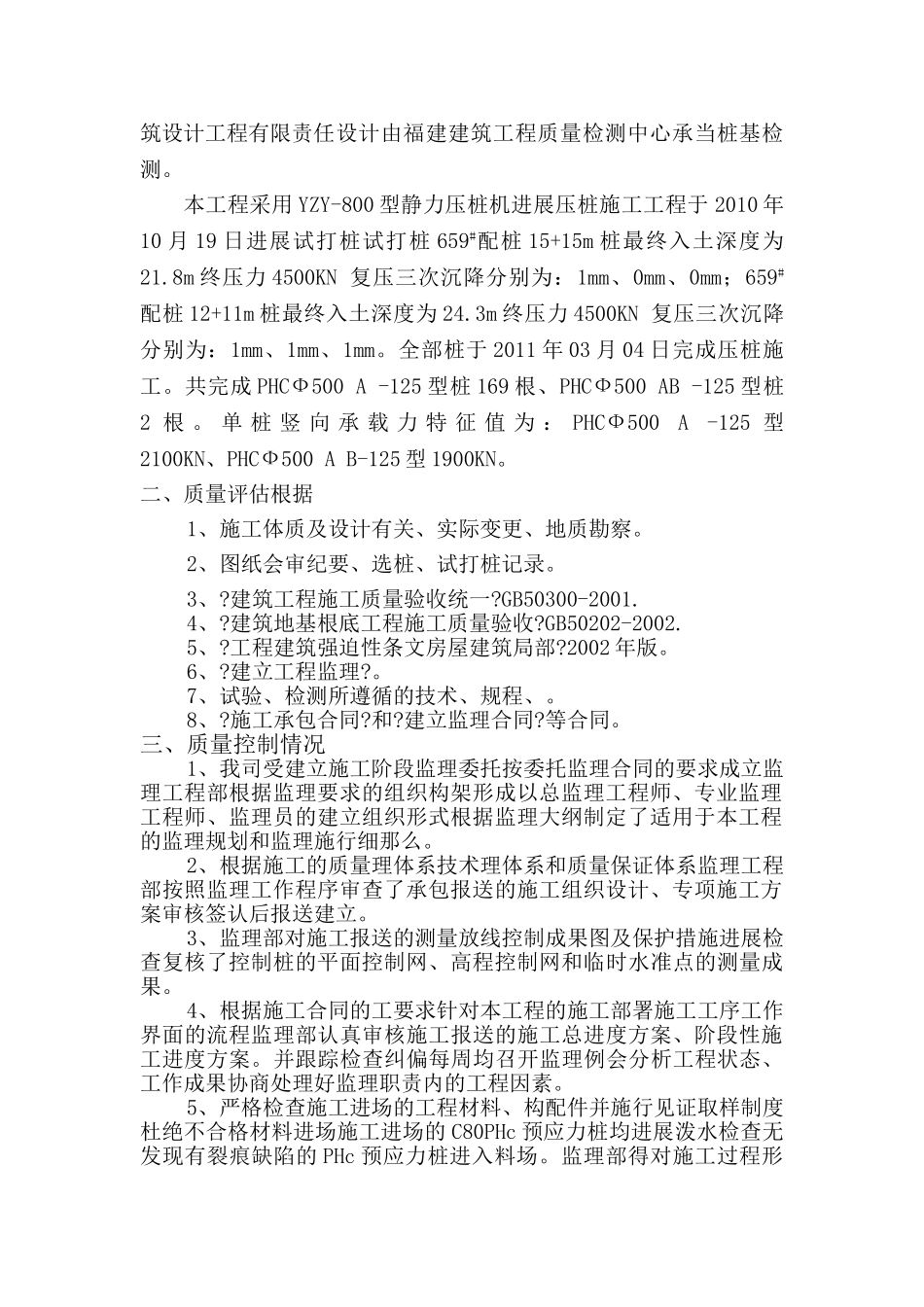

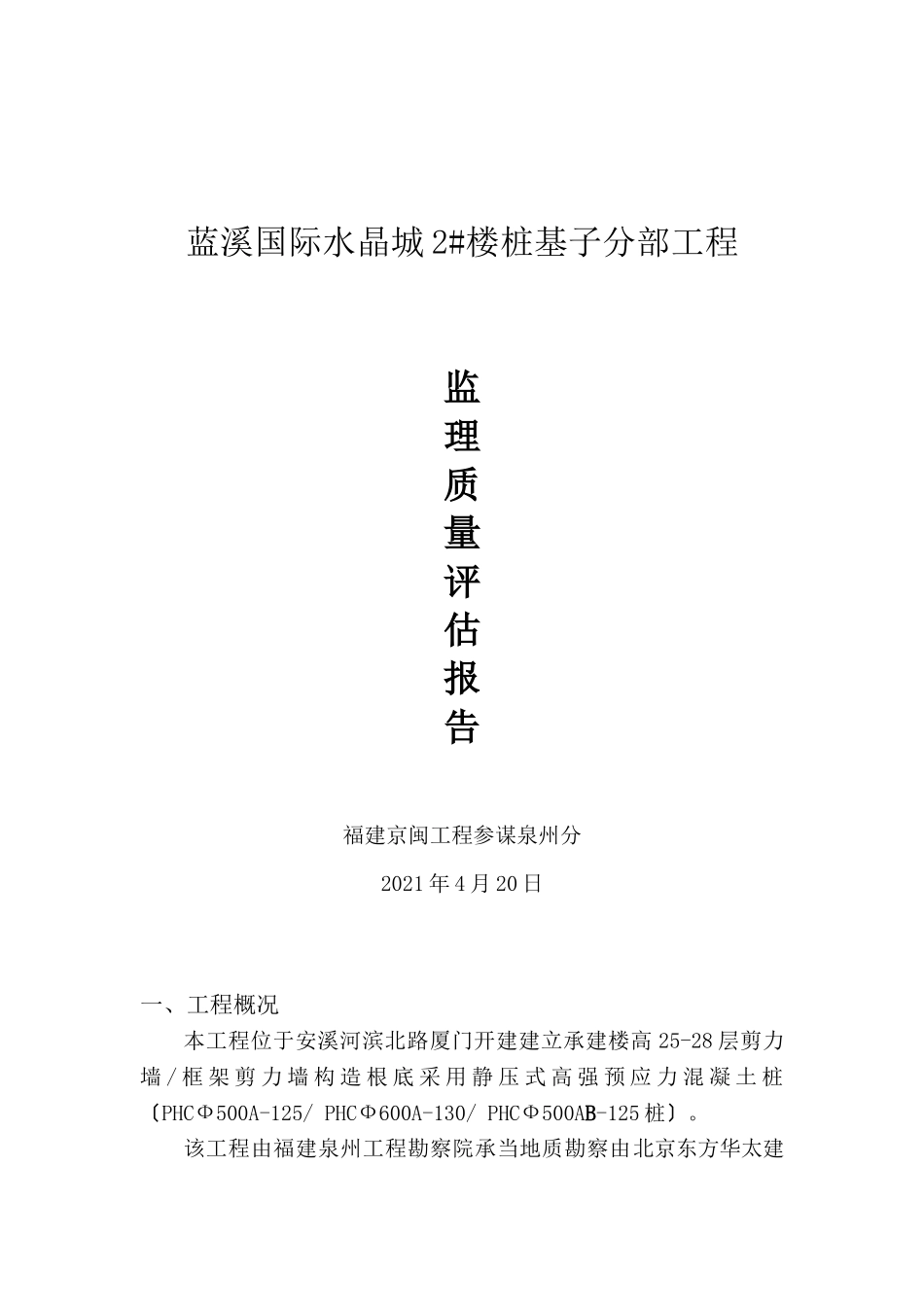

蓝溪国际水晶城2#楼桩基子分部工程监理质量评估报告福建京闽工程参谋泉州分2021年4月20日一、工程概况本工程位于安溪河滨北路厦门开建建立承建楼高25-28层剪力墙/框架剪力墙构造根底采用静压式高强预应力混凝土桩〔PHCФ500A-125/PHCФ600A-130/PHCФ500AB-125桩〕
该工程由福建泉州工程勘察院承当地质勘察由北京东方华太建筑设计工程有限责任设计由福建建筑工程质量检测中心承当桩基检测
本工程采用YZY-800型静力压桩机进展压桩施工工程于2010年10月19日进展试打桩试打桩659#配桩15+15m桩最终入土深度为21
8m终压力4500KN复压三次沉降分别为:1mm、0mm、0mm;659#配桩12+11m桩最终入土深度为24
3m终压力4500KN复压三次沉降分别为:1mm、1mm、1mm
全部桩于2011年03月04日完成压桩施工
共完成PHCФ500A-125型桩169根、PHCФ500AB-125型桩2根
单桩竖向承载力特征值为:PHCФ500A-125型2100KN、PHCФ500AB-125型1900KN
二、质量评估根据1、施工体质及设计有关、实际变更、地质勘察
2、图纸会审纪要、选桩、试打桩记录
建筑工程施工质量验收统一
GB50300-2001
建筑地基根底工程施工质量验收
GB50202-2002
工程建筑强迫性条文房屋建筑局部
2002年版
建立工程监理
7、试验、检测所遵循的技术、规程、
施工承包合同
建立监理合同
三、质量控制情况1、我司受建立施工阶段监理委托按委托监理合同的要求成立监理工程部根据监理要求的组织构架形成以总监理工程师、专业监理工程师、监理员的建立组织形式根据监理大纲制定了适用于本工程的监理规划和监理施行细那么
2、根据施工的质量理体系技术理体系和质量保证体系监理
